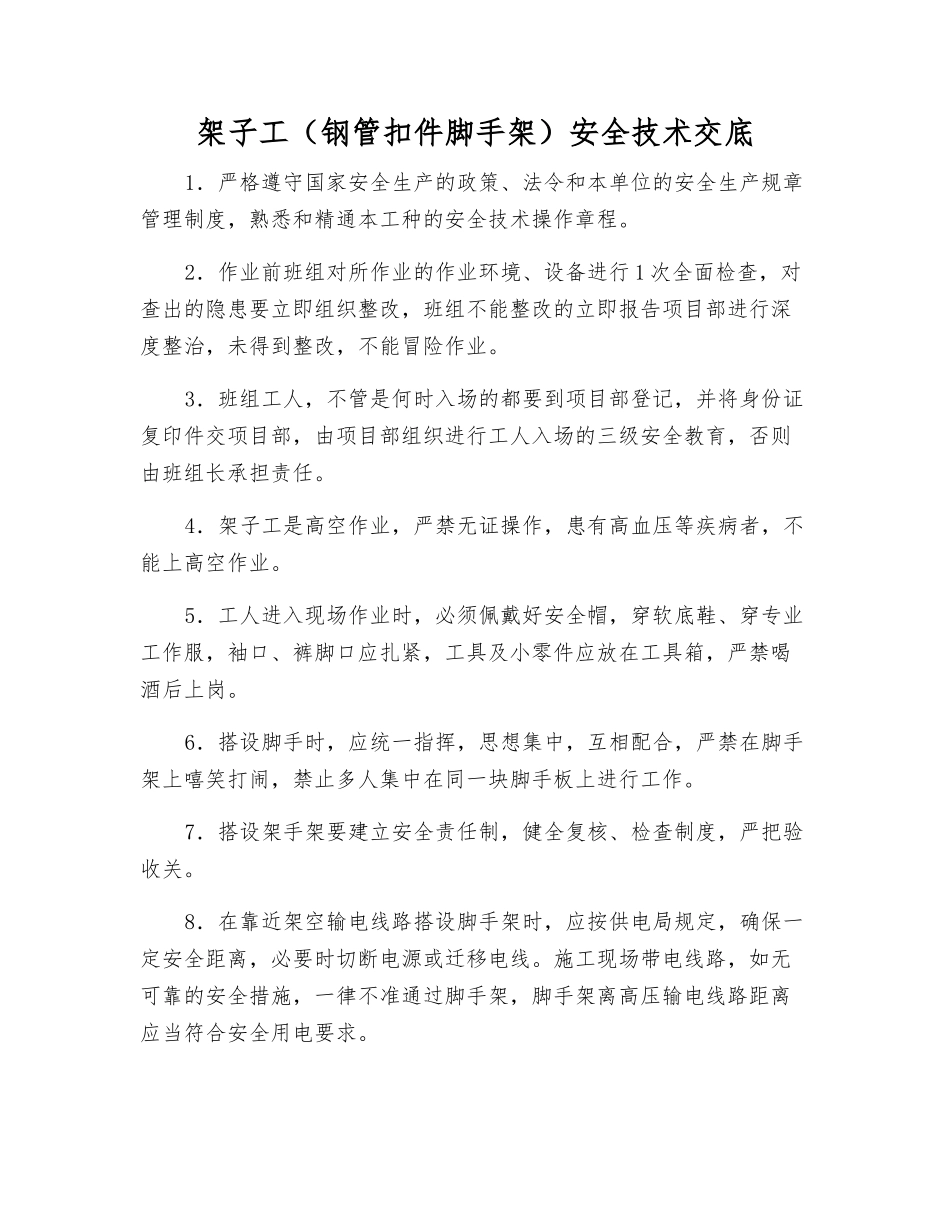

架子工(钢管扣件脚手架)安全技术交底1.严格遵守国家安全生产的政策、法令和本单位的安全生产规章管理制度,熟悉和精通本工种的安全技术操作章程。2.作业前班组对所作业的作业环境、设备进行 1 次全面检查,对查出的隐患要立即组织整改,班组不能整改的立即报告项目部进行深度整治,未得到整改,不能冒险作业。3.班组工人,不管是何时入场的都要到项目部登记,并将身份证复印件交项目部,由项目部组织进行工人入场的三级安全教育,否则由班组长承担责任。4.架子工是高空作业,严禁无证操作,患有高血压等疾病者,不能上高空作业。5.工人进入现场作业时,必须佩戴好安全帽,穿软底鞋、穿专业工作服,袖口、裤脚口应扎紧,工具及小零件应放在工具箱,严禁喝酒后上岗。6.搭设脚手时,应统一指挥,思想集中,互相配合,严禁在脚手架上嘻笑打闹,禁止多人集中在同一块脚手板上进行工作。7.搭设架手架要建立安全责任制,健全复核、检查制度,严把验收关。8.在靠近架空输电线路搭设脚手架时,应按供电局规定,确保一定安全距离,必要时切断电源或迁移电线。施工现场带电线路,如无可靠的安全措施,一律不准通过脚手架,脚手架离高压输电线路距离应当符合安全用电要求。9.搭设脚手架起步时,应设临时支撑和临时剪刀撑,搭设中按脚手架搭设方案或规定随时做好与主体结构拉接。拉接采纳硬拉接方式。10.脚手架必须闭合搭设,凹凸处也应转通个别脚手架,因场地限止被井字架切断,则在切断处加密拉结点,横向加小剪刀撑。不准钢竹混搭。脚手板要铺通即要闭合;要铺满,即二步脚手铺一层,操作层和顶层必须铺满,沿街建筑必须层层铺满;要铺稳,即必须固定18#铝丝双股绑扎,不少于 4 点,不准有探头板。11.凡遇有恶劣气候或下雪时,均不得进行高空作业,大风、暴雨过后,必须对脚手架要全面检查,发现问题要及时加固。12.脚手架拆除应设警戒标志,禁止非工作人员出入,并指定专人看管,要按顺序拆除,应该先上后吓,一步一清,不准同时作业,严禁推倒了事。拆除材料不准往下投掷,应往下顺放,堆放在指定地点防锈保养。13.脚手架搭设后,要分阶段验收,由技术员、施工员、安全员组织验收并办理好验收单。14.在 2m 以上脚手架外侧,要设两道间距 600mm 护身栏杆及 18 公分高踢脚板,脚手架要高于操作面一步架,顶层栏杆里杆低于檐口 50公分,外杆高出檐口 1~1.2m,封网拼接严密。15.钢管无开裂、压扁、严重锈蚀和弯曲。扣件要有出厂...
