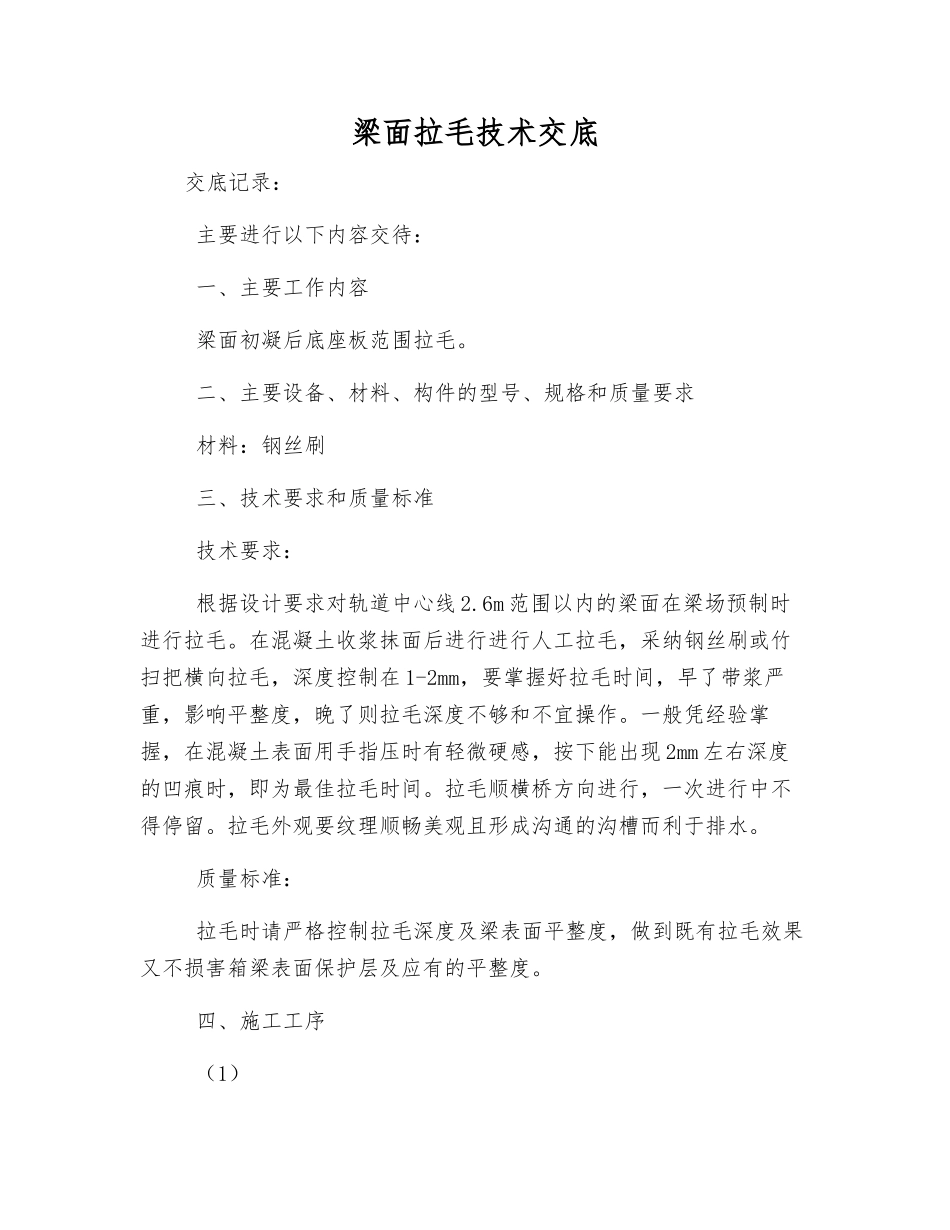

梁面拉毛技术交底交底记录: 主要进行以下内容交待: 一、主要工作内容 梁面初凝后底座板范围拉毛。 二、主要设备、材料、构件的型号、规格和质量要求 材料:钢丝刷 三、技术要求和质量标准 技术要求: 根据设计要求对轨道中心线 2.6m 范围以内的梁面在梁场预制时进行拉毛。在混凝土收浆抹面后进行进行人工拉毛,采纳钢丝刷或竹扫把横向拉毛,深度控制在 1-2mm,要掌握好拉毛时间,早了带浆严重,影响平整度,晚了则拉毛深度不够和不宜操作。一般凭经验掌握,在混凝土表面用手指压时有轻微硬感,按下能出现 2mm 左右深度的凹痕时,即为最佳拉毛时间。拉毛顺横桥方向进行,一次进行中不得停留。拉毛外观要纹理顺畅美观且形成沟通的沟槽而利于排水。 质量标准: 拉毛时请严格控制拉毛深度及梁表面平整度,做到既有拉毛效果又不损害箱梁表面保护层及应有的平整度。 四、施工工序 (1) 五、安全措施注意事项: 拉毛人员进场必须佩戴安全帽,拉毛时注意周围的机械运转。
