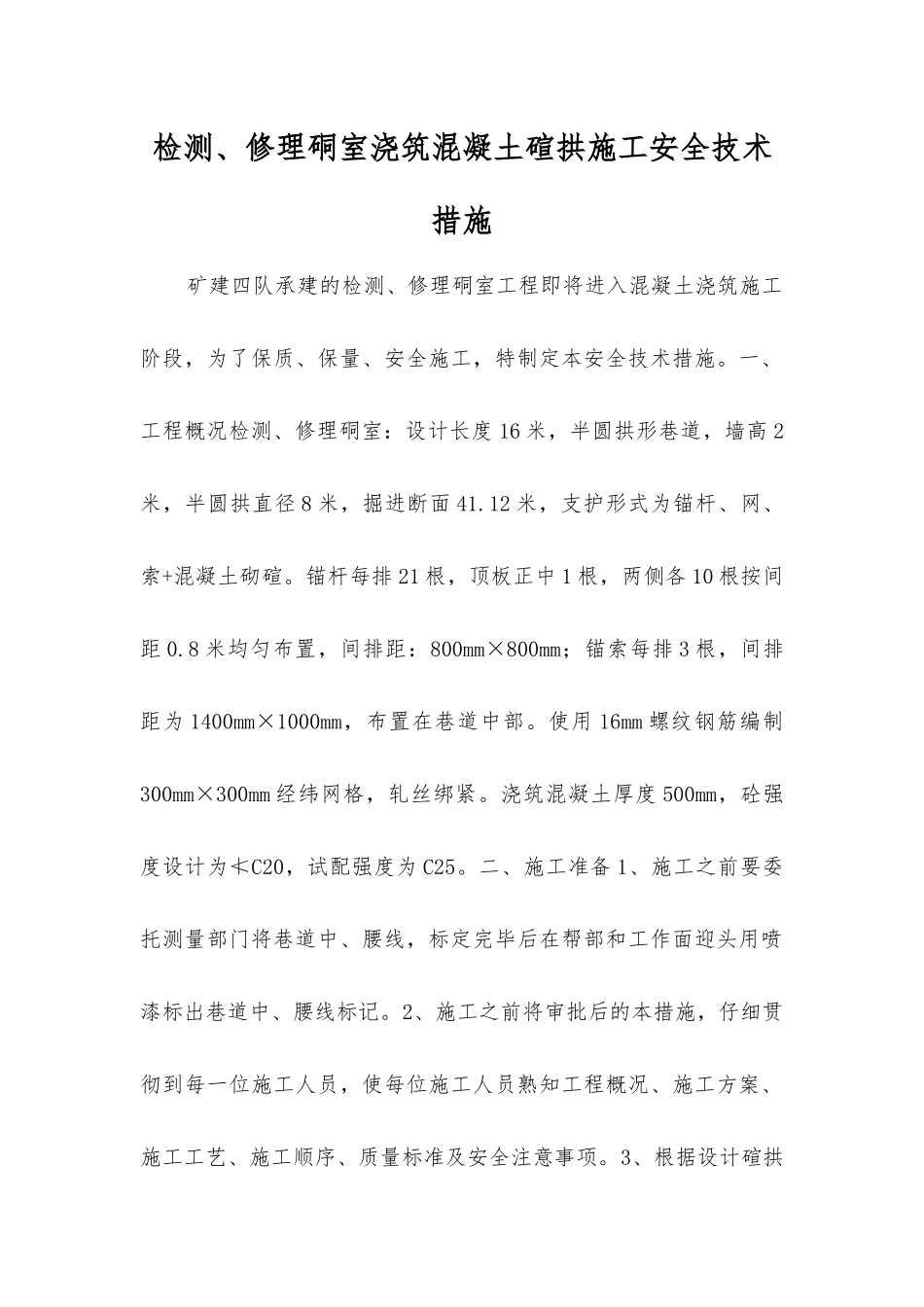

检测、修理硐室浇筑混凝土碹拱施工安全技术措施矿建四队承建的检测、修理硐室工程即将进入混凝土浇筑施工阶段,为了保质、保量、安全施工,特制定本安全技术措施
一、工程概况检测、修理硐室:设计长度 16 米,半圆拱形巷道,墙高 2米,半圆拱直径 8 米,掘进断面 41
12 米,支护形式为锚杆、网、索+混凝土砌碹
锚杆每排 21 根,顶板正中 1 根,两侧各 10 根按间距 0
8 米均匀布置,间排距:800mm×800mm;锚索每排 3 根,间排距为 1400mm×1000mm,布置在巷道中部
使用 16mm 螺纹钢筋编制300mm×300mm 经纬网格,轧丝绑紧
浇筑混凝土厚度 500mm,砼强度设计为≮C20,试配强度为 C25
二、施工准备 1、施工之前要委托测量部门将巷道中、腰线,标定完毕后在帮部和工作面迎头用喷漆标出巷道中、腰线标记
2、施工之前将审批后的本措施,仔细贯彻到每一位施工人员,使每位施工人员熟知工程概况、施工方案、施工工艺、施工顺序、质量标准及安全注意事项
3、根据设计碹拱形状加工碹箍和模板

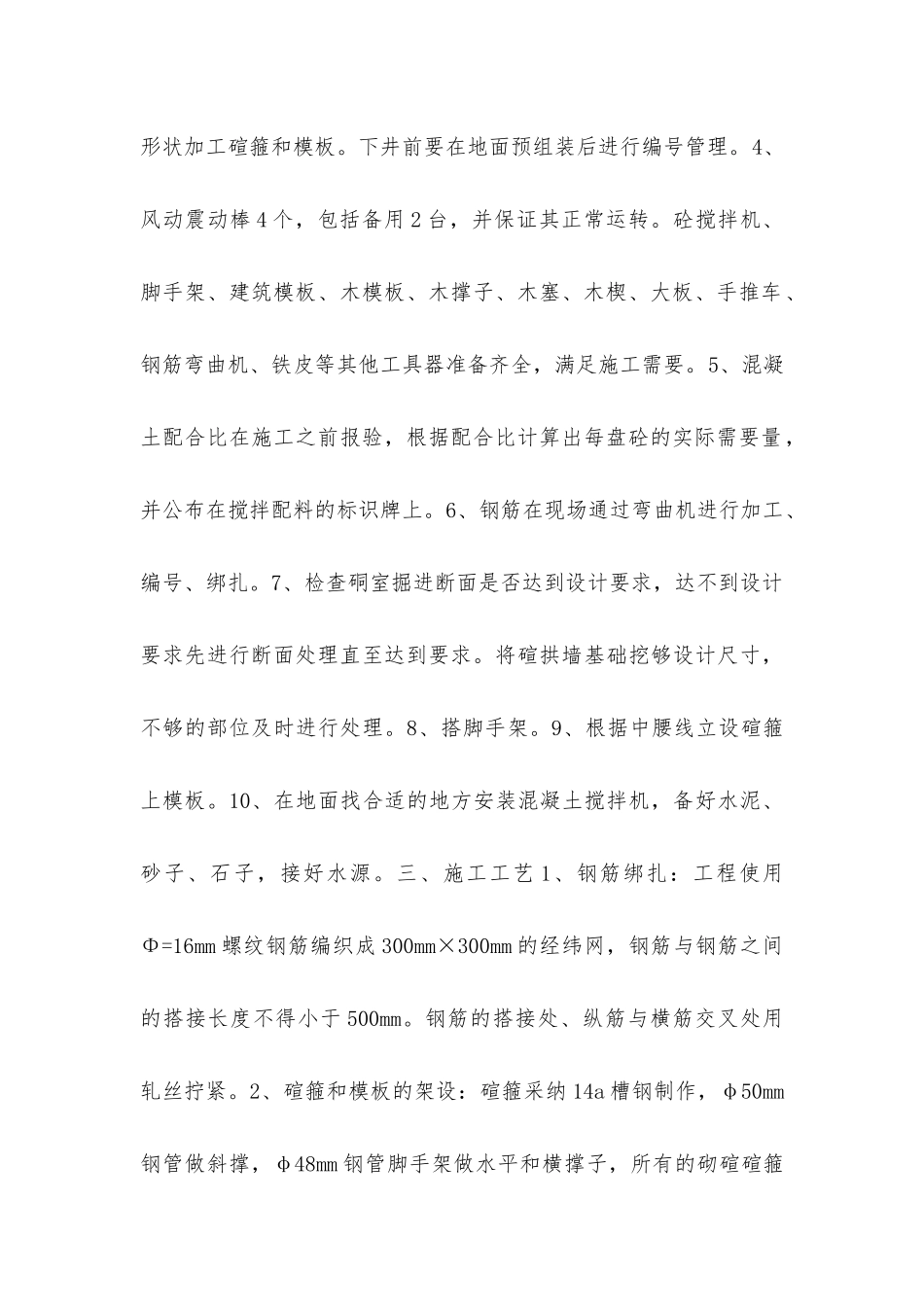

下井前要在地面预组装后进行编号管理
4、风动震动棒 4 个,包括备用 2 台,并保证其正常运转
砼搅拌机、脚手架、建筑模板、木模板、木撑子、木塞、木楔、大板、手推车、钢筋弯曲机、铁皮等其他工具器准备齐全,满足施工需要
5、混凝土配合比在施工之前报验,根据配合比计算出每盘砼的实际需要量,并公布在搅拌配料的标识牌上
6、钢筋在现场通过弯曲机进行加工、编号、绑扎
7、检查硐室掘进断面是否达到设计要求,达不到设计要求先进行断面处理直至达到要求
将碹拱墙基础挖够设计尺寸,不够的部位及时进行处理
8、搭脚手架
9、根据中腰线立设碹箍上模板
10、在地面找合适的地方安装混凝土搅拌机,备好水泥、砂子、石子,接好水源

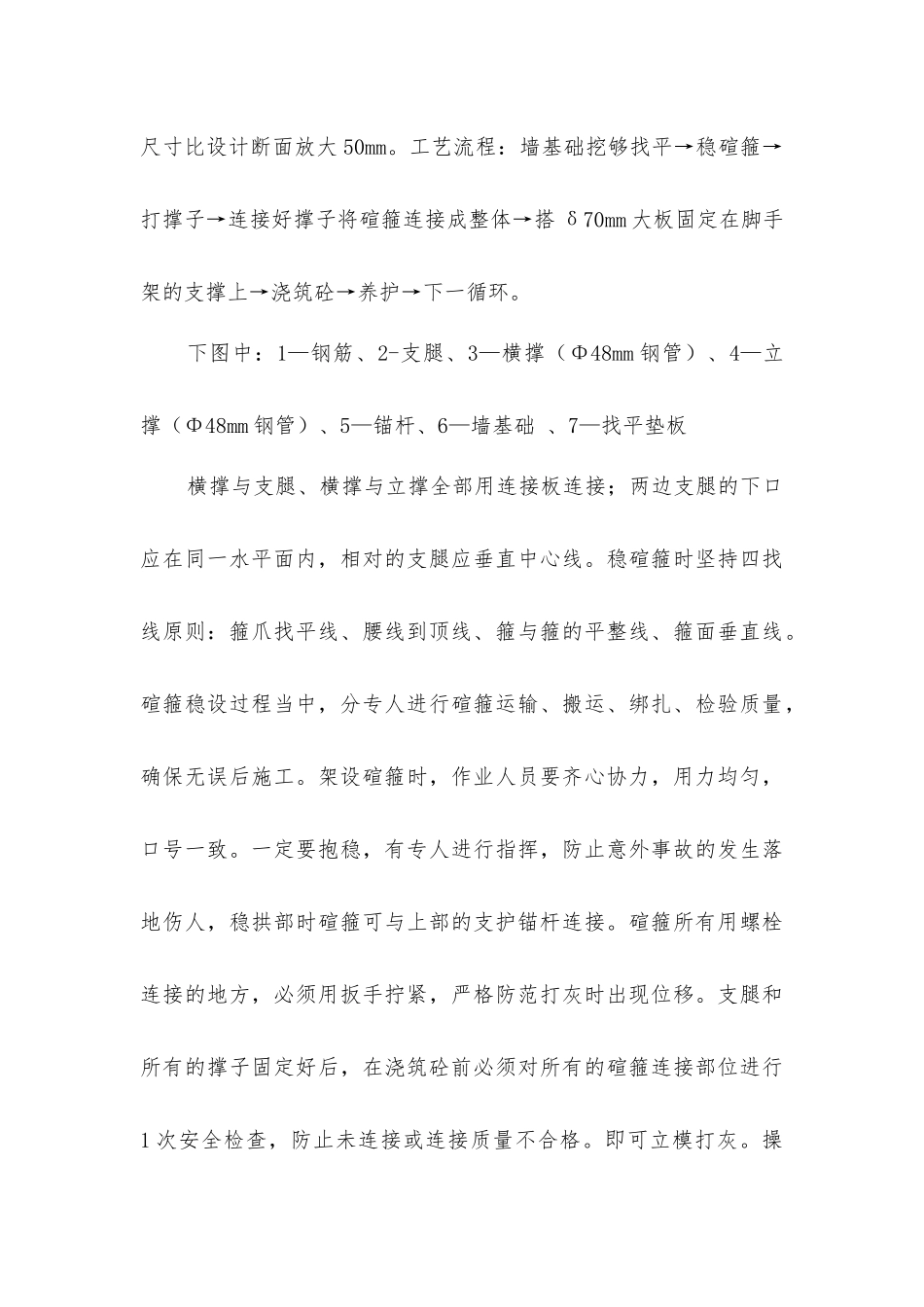

三、施工工艺 1、钢筋绑扎:工程使用Φ=16mm 螺纹钢筋编织成 30
