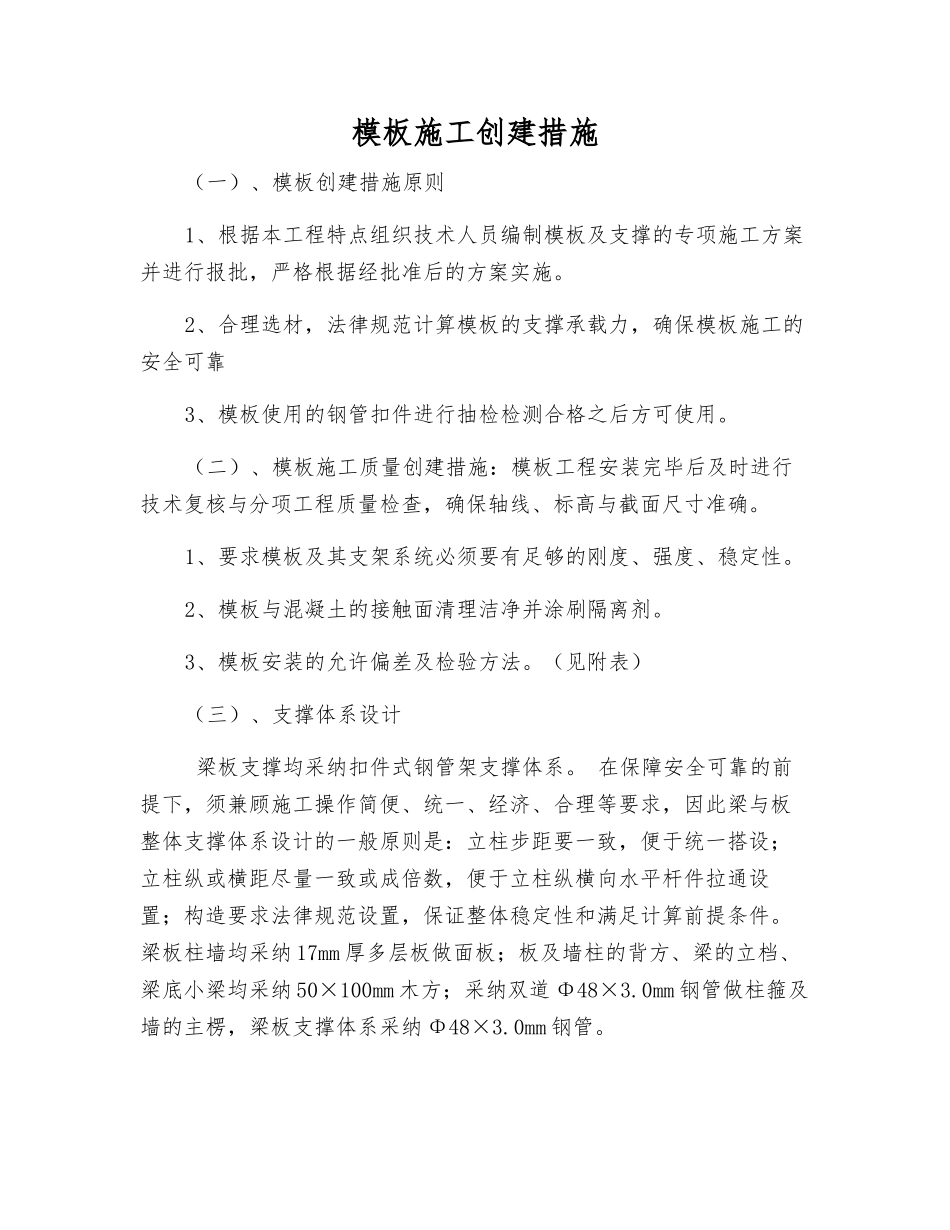

模板施工创建措施(一)、模板创建措施原则1、根据本工程特点组织技术人员编制模板及支撑的专项施工方案并进行报批,严格根据经批准后的方案实施
2、合理选材,法律规范计算模板的支撑承载力,确保模板施工的安全可靠3、模板使用的钢管扣件进行抽检检测合格之后方可使用
(二)、模板施工质量创建措施:模板工程安装完毕后及时进行技术复核与分项工程质量检查,确保轴线、标高与截面尺寸准确
1、要求模板及其支架系统必须要有足够的刚度、强度、稳定性
2、模板与混凝土的接触面清理洁净并涂刷隔离剂
3、模板安装的允许偏差及检验方法
(见附表)(三)、支撑体系设计 梁板支撑均采纳扣件式钢管架支撑体系
在保障安全可靠的前提下,须兼顾施工操作简便、统一、经济、合理等要求,因此梁与板整体支撑体系设计的一般原则是:立柱步距要一致,便于统一搭设;立柱纵或横距尽量一致或成倍数,便于立柱纵横向水平杆件拉通设置;构造要求法律规范设置,保证整体稳定性和满足计算前提条件
梁板柱墙均采纳 17mm 厚多层板做面板;板及墙柱的背方、梁的立档、梁底小梁均采纳 50×100mm 木方;采纳双道 Φ48×3
0mm 钢管做柱箍及墙的主楞,梁板支撑体系采纳 Φ48×3
0mm 钢管

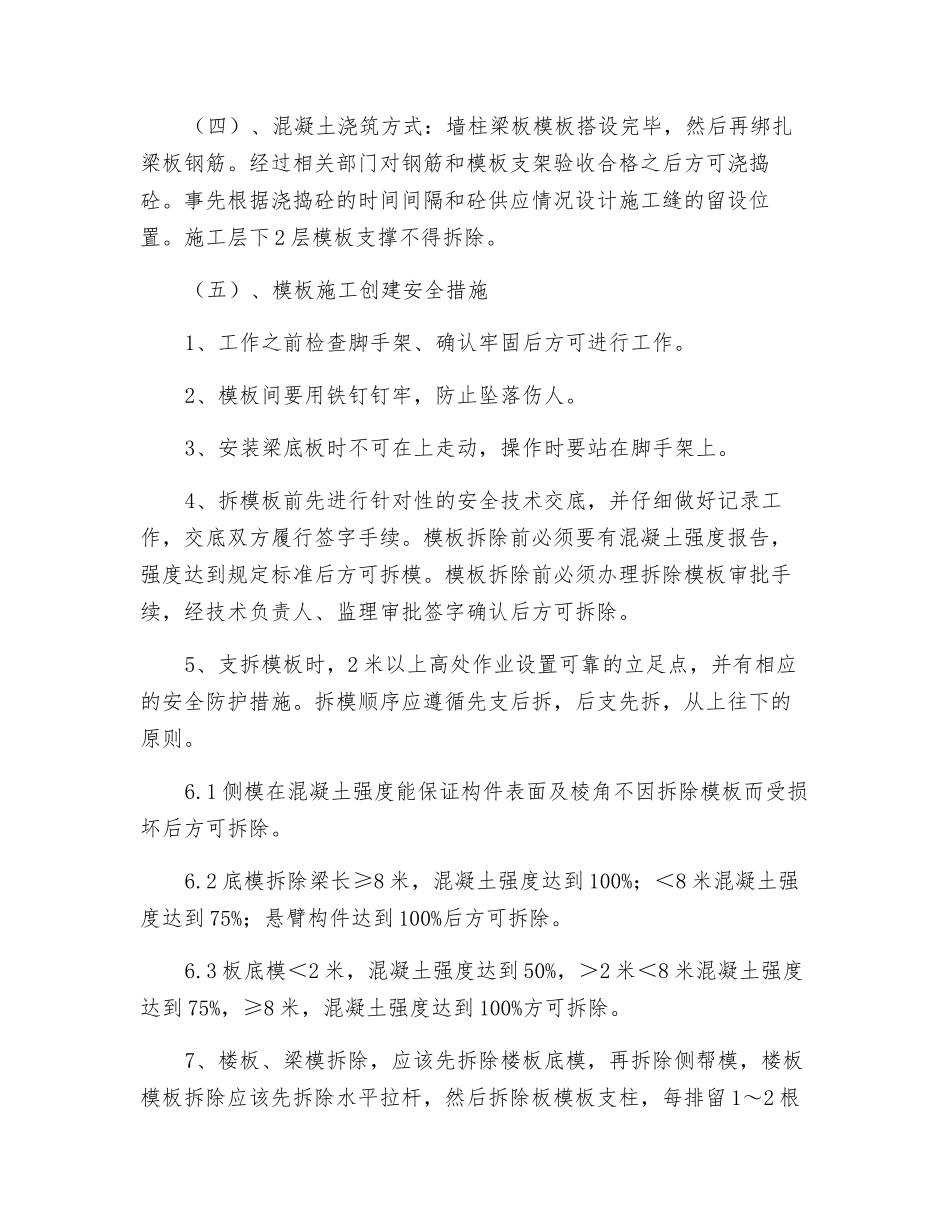

(四)、混凝土浇筑方式:墙柱梁板模板搭设完毕,然后再绑扎梁板钢筋
经过相关部门对钢筋和模板支架验收合格之后方可浇捣砼
事先根据浇捣砼的时间间隔和砼供应情况设计施工缝的留设位置
施工层下 2 层模板支撑不得拆除
(五)、模板施工创建安全措施1、工作之前检查脚手架、确认牢固后方可进行工作
2、模板间要用铁钉钉牢,防止坠落伤人
3、安装梁底板时不可在上走动,操作时要站在脚手架上
4、拆模板前先进行针对性的安全技术交底,并仔细做好记录工作,交底双方履行签字手续
模板拆除前必须要有混凝土强度报告,强度达到规定标准后方可拆模

模板拆除前必须办理拆除模板审批手续,经技术
