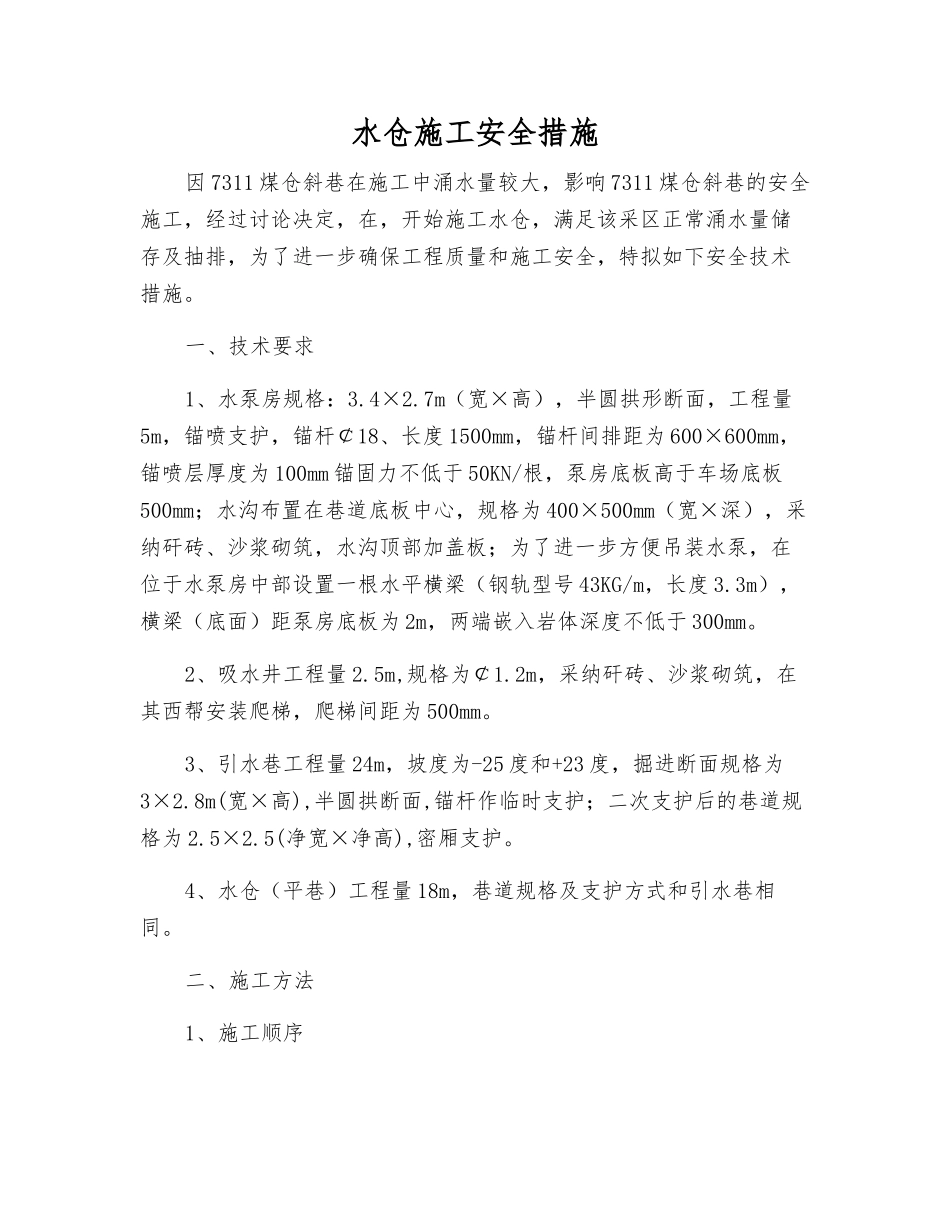

水仓施工安全措施因 7311 煤仓斜巷在施工中涌水量较大,影响 7311 煤仓斜巷的安全施工,经过讨论决定,在,开始施工水仓,满足该采区正常涌水量储存及抽排,为了进一步确保工程质量和施工安全,特拟如下安全技术措施
一、技术要求1、水泵房规格:3
7m(宽×高),半圆拱形断面,工程量5m,锚喷支护,锚杆¢18、长度 1500mm,锚杆间排距为 600×600mm,锚喷层厚度为 100mm 锚固力不低于 50KN/根,泵房底板高于车场底板500mm;水沟布置在巷道底板中心,规格为 400×500mm(宽×深),采纳矸砖、沙浆砌筑,水沟顶部加盖板;为了进一步方便吊装水泵,在位于水泵房中部设置一根水平横梁(钢轨型号 43KG/m,长度 3
3m),横梁(底面)距泵房底板为 2m,两端嵌入岩体深度不低于 300mm
2、吸水井工程量 2
5m,规格为¢1
2m,采纳矸砖、沙浆砌筑,在其西帮安装爬梯,爬梯间距为 500mm
3、引水巷工程量 24m,坡度为-25 度和+23 度,掘进断面规格为3×2
8m(宽×高),半圆拱断面,锚杆作临时支护;二次支护后的巷道规格为 2
5(净宽×净高),密厢支护
4、水仓(平巷)工程量 18m,巷道规格及支护方式和引水巷相同

二、施工方法1、施工顺序K6 回风下山落平点前 50M 停掘,碛头保持正常通风,退后 37m 即落平点前 13m,在巷道东帮开口子,水仓引水巷(方位角 20 度,坡度-25 度,斜长 12m,落平标高+15m)、水仓平巷(方位角 0 度,长度18m),然后掘引水巷(方位角 290 度,坡度+23 度斜长 12m)贯穿西三K6 回风下山下部车场,最后在水仓平巷垂直向上冒穿水泵房
2、排矸、运输及支护施工水仓时,采纳爬斗机排矸,1 吨 U 型矿车装岩,JD-25KW 绞车提升;水泵房为锚喷支护一次到位,其余巷道则先采
