1、支撑拆除施工工艺及施工方法1
1支撑梁分块划分原则(1)支撑拆除在满足设计工况要求之后进行
先拆除副支撑,再拆除主支撑
对撑支撑梁拆除时,做到支撑两端与围檩同时进行切割、断开,之后再将无轴力的支撑梁及腰梁逐段拆除
(2)支撑的切割根据叉车运载能力及汽车吊吊装能力进行分块,尽量减少切割次数,加快施工进度
(3)切割后的钢筋混凝土块不能超过排架允许承载力,以确保砼块体在吊离前的安全
(4)钢筋砼块体在吊离过程中应稳定可靠
(5)钢筋砼块体的大小应考虑叉车的起重量
(6)钢筋砼块体在满足计算允许范围内尽可能最大化,切割总量最小化,在确保安全前提下以达到最大经济效益和最快施工速度
(7)支撑梁切割前应正确放样,使切割后的砼块体与理论计算值大致相符
不致吊运时超载,造成安全隐患
(8)分段切割后的混凝土块统一外运出场后,在场外进行破碎
2砼支撑拆除总体流程根据本工程概况,3道支撑与地下结构的布置形式总共分7个施工段基本同步进行切割拆除
根据基坑围护设计的工况要求,支撑拆除顺序如下:地下室底板、负三层结构完成→拆除第三道支撑→地下室负二层结构完成→换撑结束→拆除第二道支撑→地下室负一层结构完成→拆除第一道支撑、栈桥板1
1第三道及第二道支撑梁拆除第三道支撑梁规格如下,加肋板厚为300;1、主支撑(对撑);构件编号;CH1
截面尺寸;1200*1200
2、八字撑;构件编号;CH3
截面尺寸;600*1000
3、连梁;(联系杆)构件编号:CH4截面尺寸;600*800
3、围檩;构件编号;YL
截面尺寸;1200*1200
第三道支撑在底板结构全部施工完成并达到设计强度80%后进行整体拆除
3第一道支撑梁拆除第一道支撑规格如下,栈桥板厚为300:1,主支撑(对撑);2,八字撑(径向杆);3,连梁第一道支撑在换撑完成后,进行整体拆除

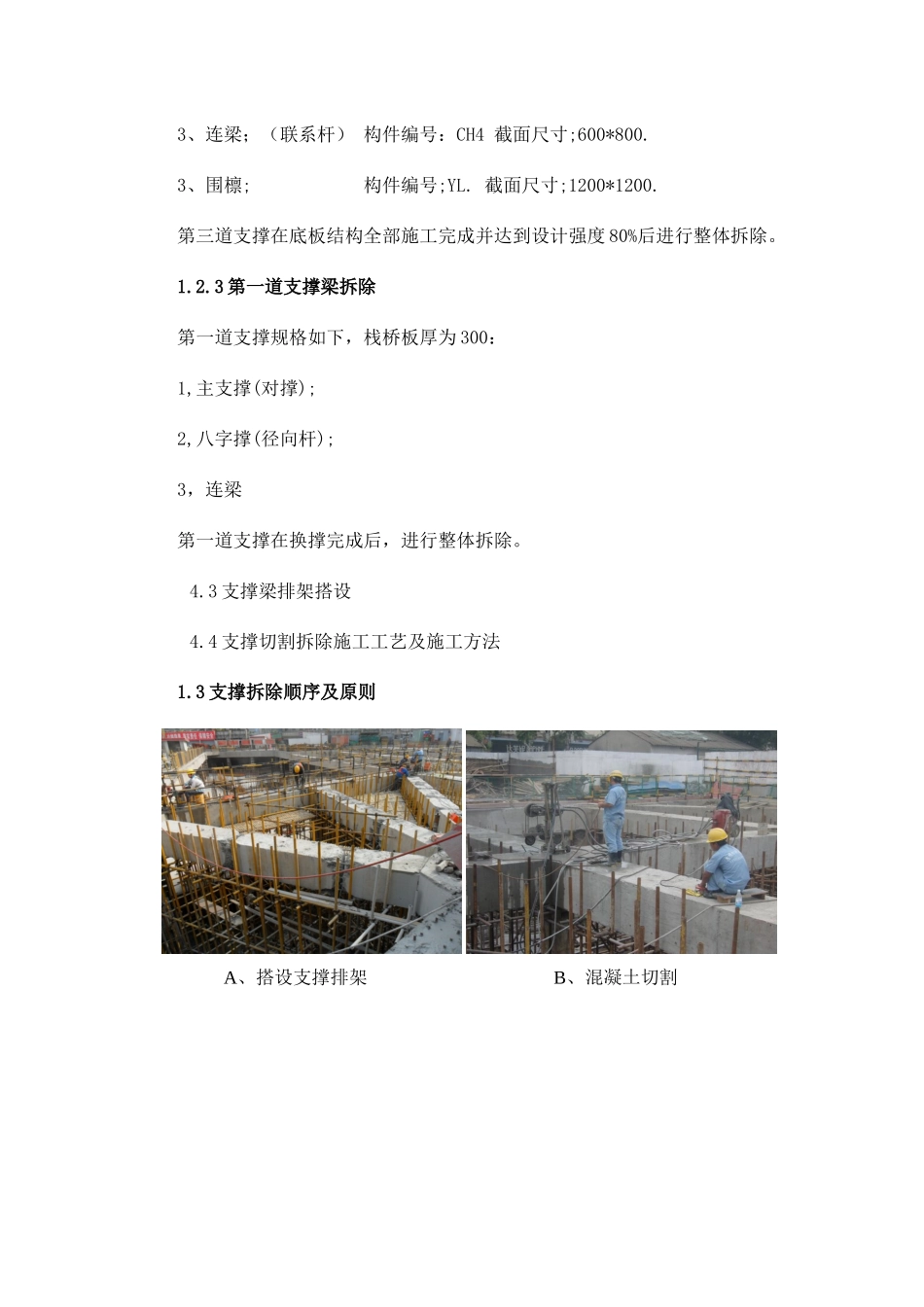

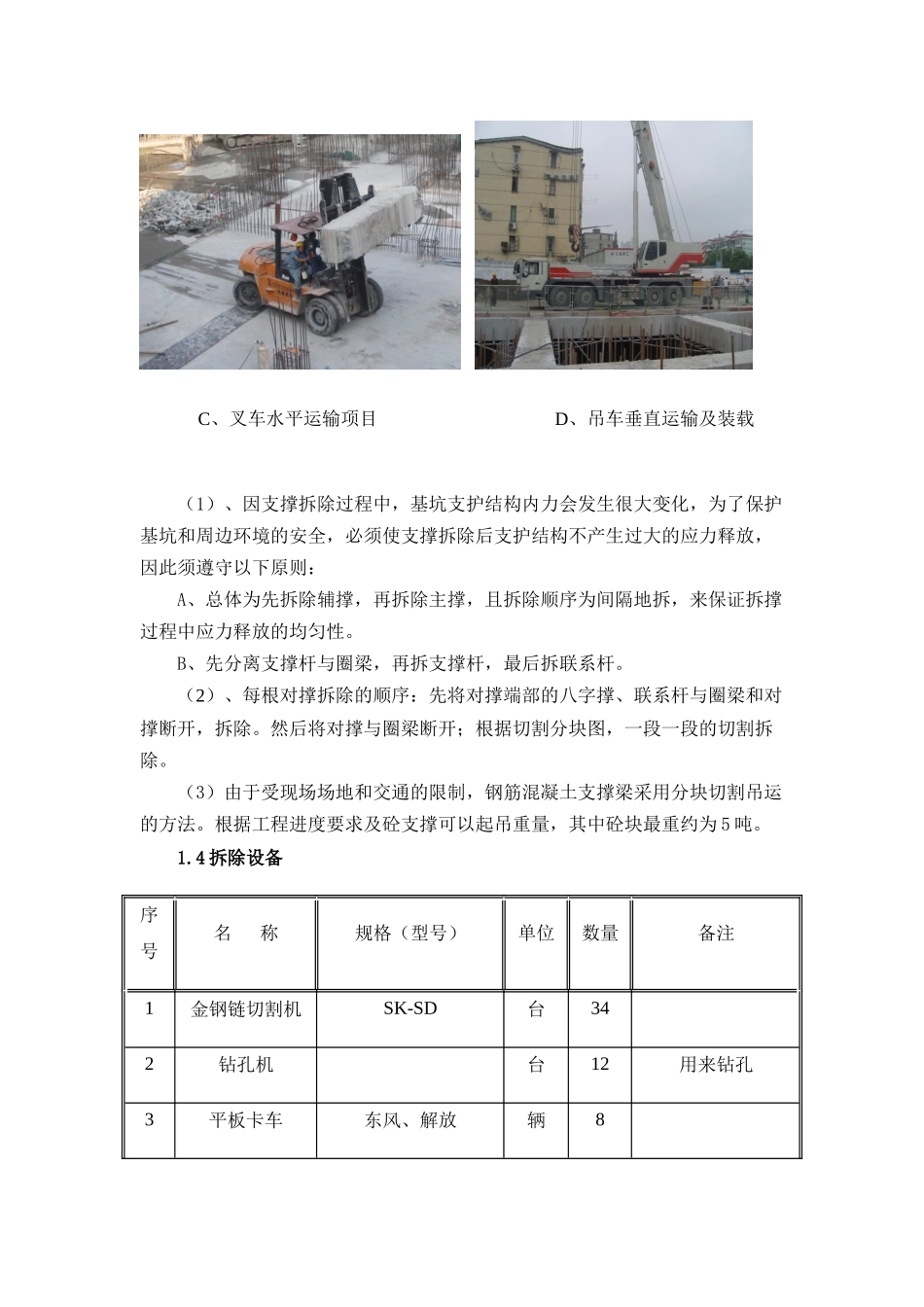

3支撑梁排架搭设4
