波形瓦挂瓦施工技术交底一、工艺流程 屋面基层清理→ 顺水条→挂瓦条 → 大面积挂瓦→脊瓦挂设→细部处理 二、屋面挂瓦施工工艺1)挂瓦条 根据图纸要求挂瓦条、顺水条均为 30×25 防腐木,用水泥钉固定,施工方法如下: A、纵、横向放样:接照施工图,用墨线正确标出横向、纵向铺瓦的间距,顺水条、挂瓦条间距根据甲方确定的瓦的尺寸调整,大屋面尽量在有效尺寸容许差内调整到不切瓦为原则
瓦的选择按甲方选定的样品确定
B、顺水条、挂瓦条:由檐口起,沿着横向墨线,先钉檐口瓦条(两根重叠),再钉挂瓦条,一直钉到屋脊
施工时注意,不能踩坏挂瓦条
C、通过提升架,把需用的瓦件吊到屋面,须留出施工位置,平均放置,以便施工
D、盖屋面:由檐口起,沿着纵向墨线一般习惯依序盖瓦,每片瓦耳必须挂在瓦条上
E、盖屋脊:屋面盖完后,紧邻顶端两侧之间预留 100㎜的空隙,内垫灰浆,后盖脊瓦后用色料灰浆填抹勾缝后完成作业
F、清洁瓦面的灰浆,每天在完工部分瓦体后及最后上色料工序后,要清洁净瓦面,以保持瓦面的清洁、光亮

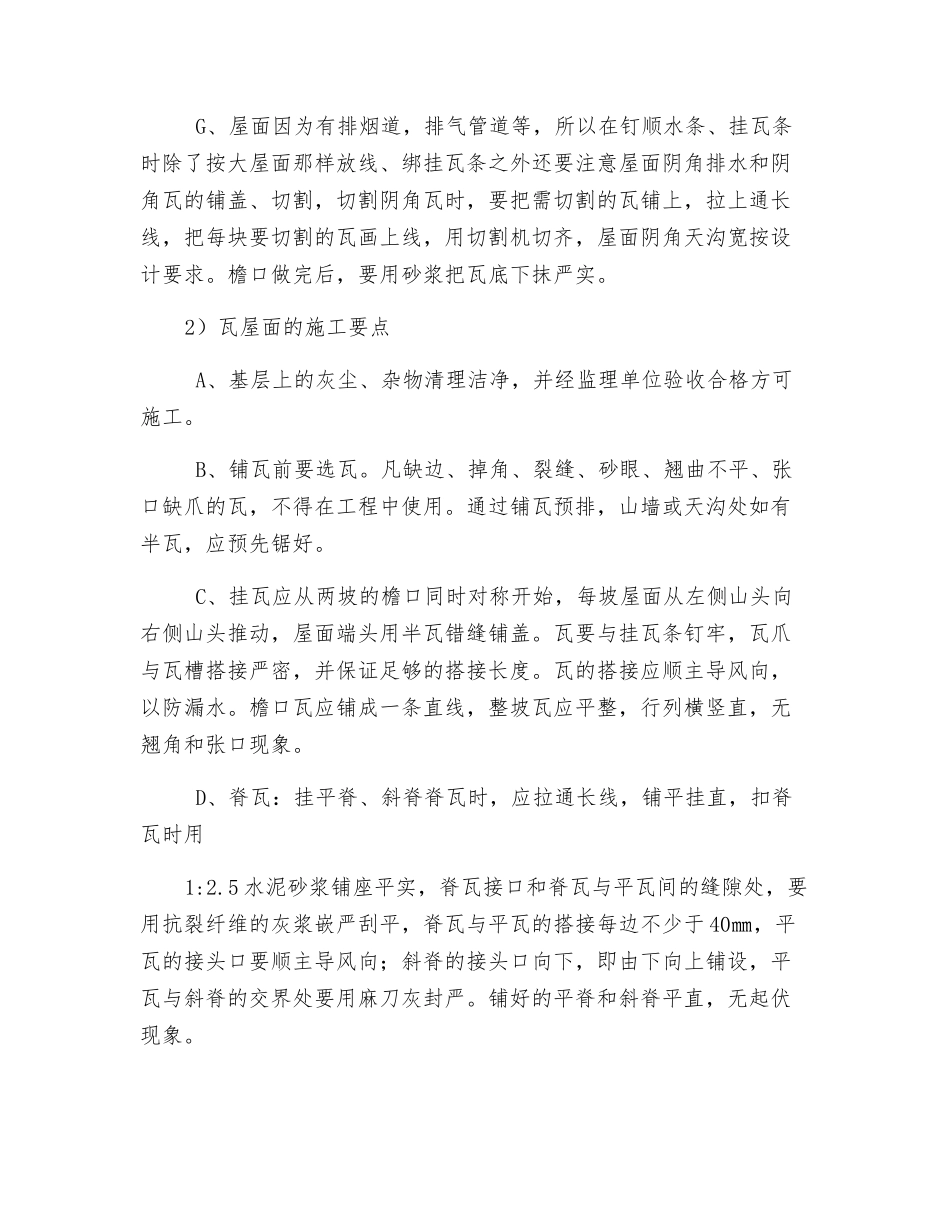

G、屋面因为有排烟道,排气管道等,所以在钉顺水条、挂瓦条时除了按大屋面那样放线、绑挂瓦条之外还要注意屋面阴角排水和阴角瓦的铺盖、切割,切割阴角瓦时,要把需切割的瓦铺上,拉上通长线,把每块要切割的瓦画上线,用切割机切齐,屋面阴角天沟宽按设计要求
檐口做完后,要用砂浆把瓦底下抹严实
2)瓦屋面的施工要点 A、基层上的灰尘、杂物清理洁净,并经监理单位验收合格方可施工
B、铺瓦前要选瓦
凡缺边、掉角、裂缝、砂眼、翘曲不平、张口缺爪的瓦,不得在工程中使用
通过铺瓦预排,山墙或天沟处如有半瓦,应预先锯好
C、挂瓦应从两坡的檐口同时对称开始,每坡屋面从左侧山头向右侧山头推动,屋面端头用半瓦错缝铺盖
瓦要与挂瓦条钉牢,瓦爪与瓦槽搭接严密,并保证足够的搭接长度

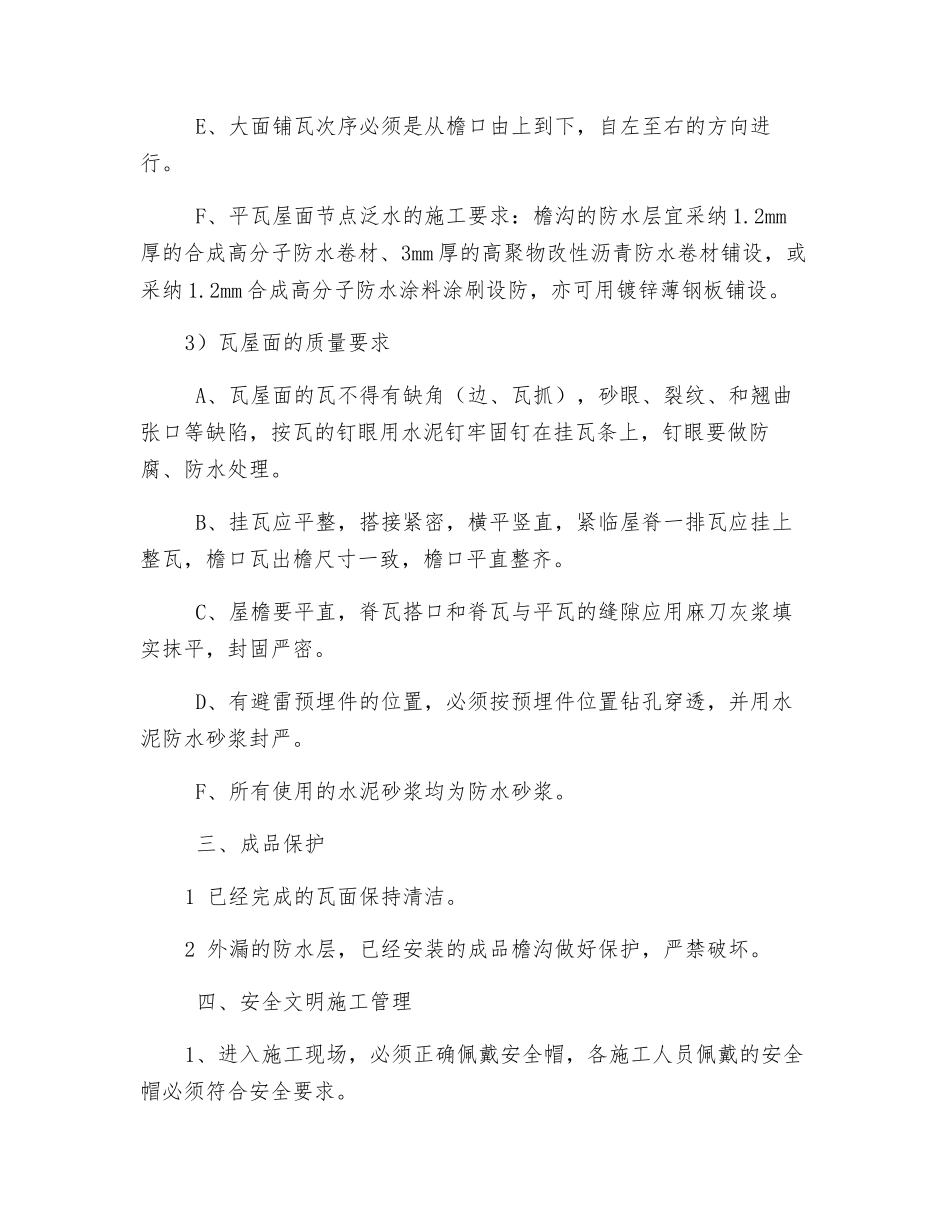

瓦的搭接应顺主导风向,以防漏水
