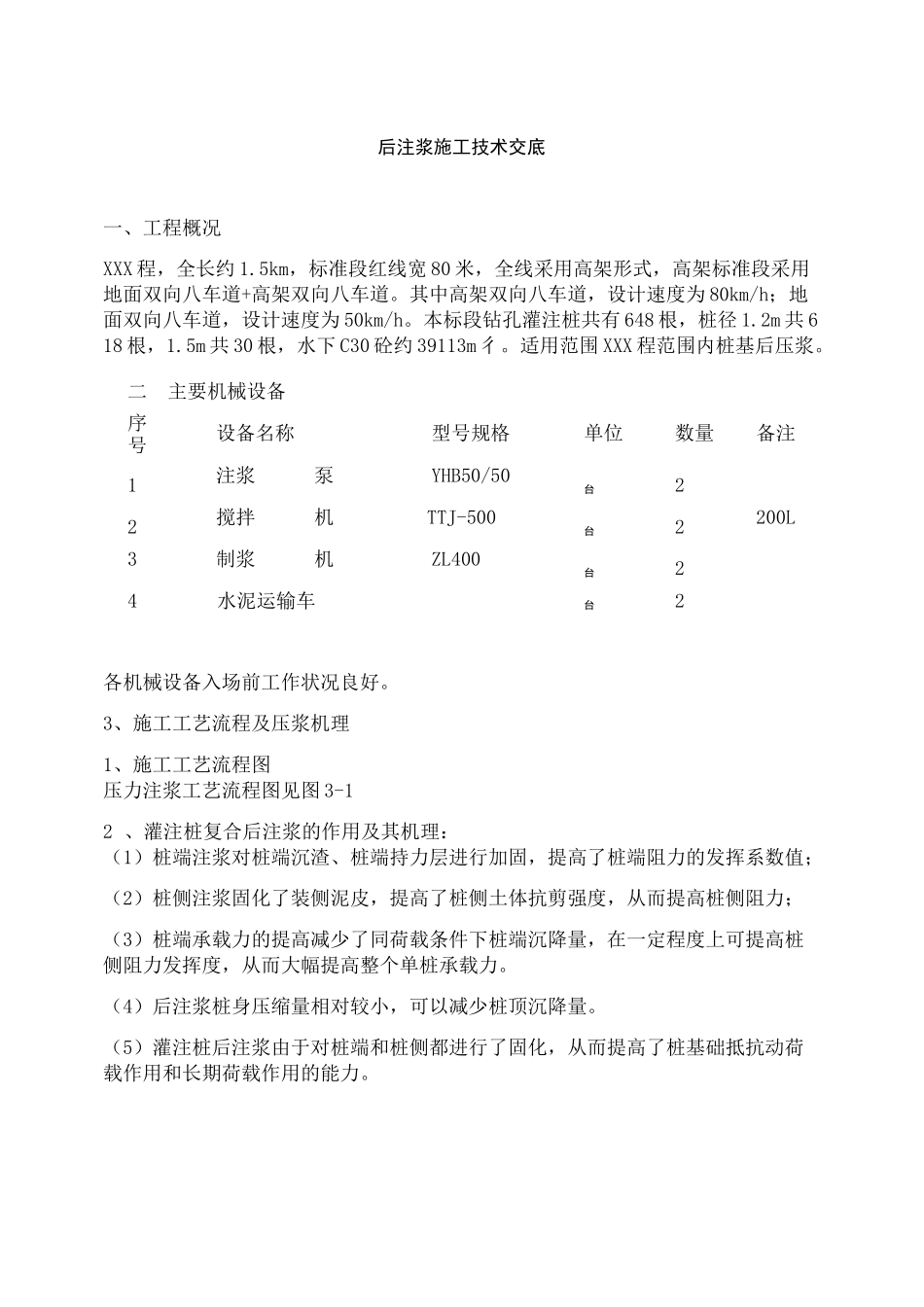

后注浆施工技术交底一、工程概况XXX 程,全长约 1
5km,标准段红线宽 80 米,全线采用高架形式,高架标准段采用地面双向八车道+高架双向八车道
其中高架双向八车道,设计速度为 80km/h;地面双向八车道,设计速度为 50km/h
本标段钻孔灌注桩共有 648 根,桩径 1
2m 共 618 根,1
5m 共 30 根,水下 C30 砼约 39113m 彳
适用范围 XXX 程范围内桩基后压浆
二、主要机械设备序号设备名称型号规格单位数量备注1注浆泵YHB50/50台22搅拌机TTJ-500台2200L3制浆机ZL400台24水泥运输车台2各机械设备入场前工作状况良好
3、施工工艺流程及压浆机理1、施工工艺流程图压力注浆工艺流程图见图 3-12 、灌注桩复合后注浆的作用及其机理:(1)桩端注浆对桩端沉渣、桩端持力层进行加固,提高了桩端阻力的发挥系数值;(2)桩侧注浆固化了装侧泥皮,提高了桩侧土体抗剪强度,从而提高桩侧阻力;(3)桩端承载力的提高减少了同荷载条件下桩端沉降量,在一定程度上可提高桩侧阻力发挥度,从而大幅提高整个单桩承载力
(4)后注浆桩身压缩量相对较小,可以减少桩顶沉降量
(5)灌注桩后注浆由于对桩端和桩侧都进行了固化,从而提高了桩基础抵抗动荷载作用和长期荷载作用的能力
拧制浆观测江浆压力和注浆虽(锁控〉记聂最大压力和单傩'WHW 笼圧力注浇筠混擬土成淸成注浆管开淸列机刮件柔性钢般轶(6)桩端桩侧后注浆还可以对有缺陷的工程桩客观上起到加固助理的作用,从而提高工程桩质量
图 3-1 压力注浆工艺流程图四、后注浆灌注桩施工与注浆设计要点1 、灌注桩清孔要求:(1)试桩应严格按照相关规范进行二次清孔,二次清孔在下完导管后进行,二次清孔后的孔底沉渣厚度不大于 10cm,二次清孔完成后,立即灌注水下混凝土

(2)对二次清孔后沉渣厚度仍大于 10cm 小于
