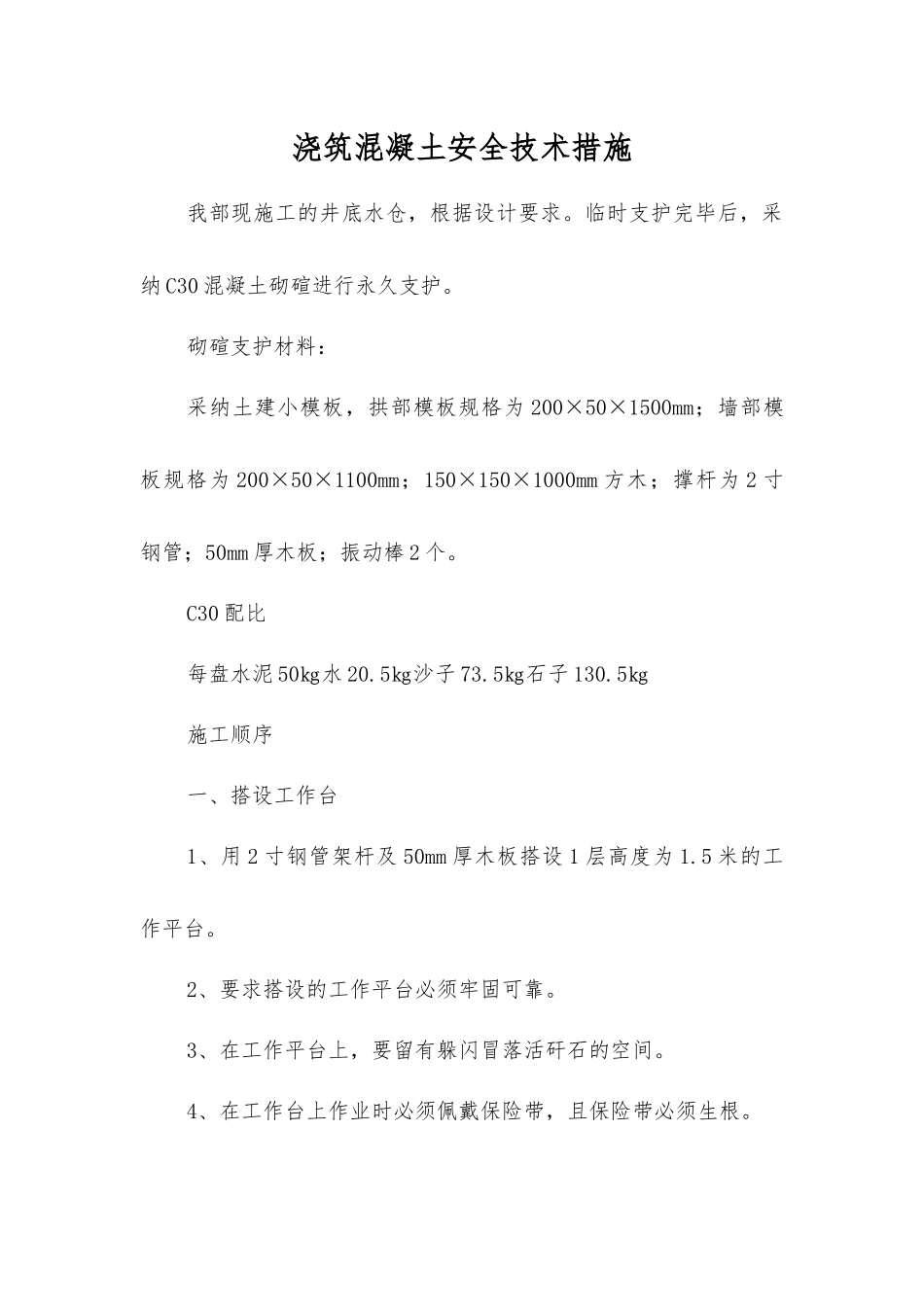

浇筑混凝土安全技术措施我部现施工的井底水仓,根据设计要求
临时支护完毕后,采纳 C30 混凝土砌碹进行永久支护
砌碹支护材料:采纳土建小模板,拱部模板规格为 200×50×1500mm;墙部模板规格为 200×50×1100mm;150×150×1000mm 方木;撑杆为 2 寸钢管;50mm 厚木板;振动棒 2 个
C30 配比每盘水泥 50㎏水 20
5㎏沙子 73
5㎏石子 130
5㎏施工顺序一、搭设工作台1、用 2 寸钢管架杆及 50mm 厚木板搭设 1 层高度为 1
5 米的工作平台
2、要求搭设的工作平台必须牢固可靠
3、在工作平台上,要留有躲闪冒落活矸石的空间
4、在工作台上作业时必须佩戴保险带,且保险带必须生根

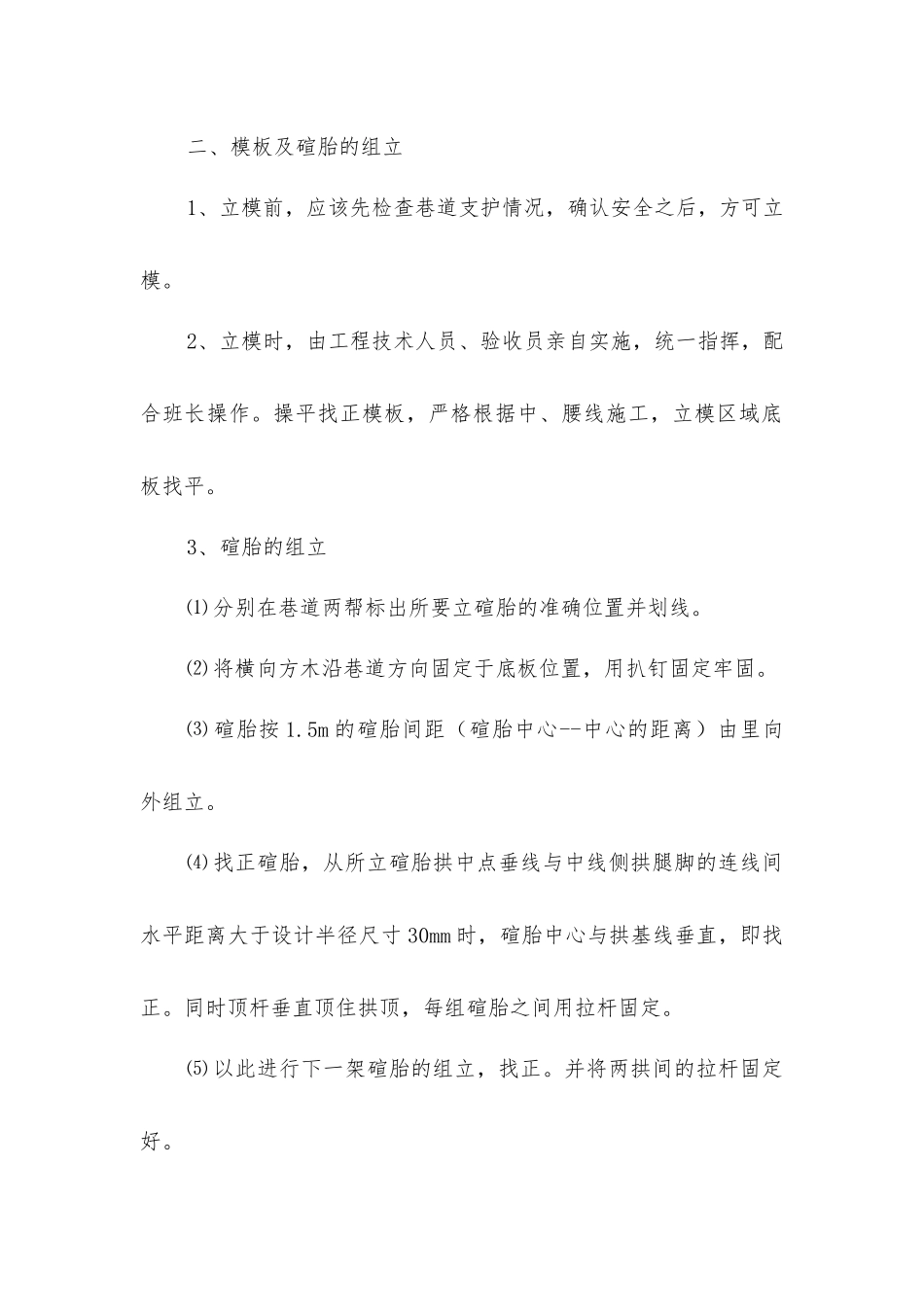

二、模板及碹胎的组立1、立模前,应该先检查巷道支护情况,确认安全之后,方可立模
2、立模时,由工程技术人员、验收员亲自实施,统一指挥,配合班长操作
操平找正模板,严格根据中、腰线施工,立模区域底板找平
3、碹胎的组立⑴ 分别在巷道两帮标出所要立碹胎的准确位置并划线
⑵ 将横向方木沿巷道方向固定于底板位置,用扒钉固定牢固
⑶ 碹胎按 1
5m 的碹胎间距(碹胎中心--中心的距离)由里向外组立
⑷ 找正碹胎,从所立碹胎拱中点垂线与中线侧拱腿脚的连线间水平距离大于设计半径尺寸 30mm 时,碹胎中心与拱基线垂直,即找正
同时顶杆垂直顶住拱顶,每组碹胎之间用拉杆固定
⑸ 以此进行下一架碹胎的组立,找正
并将两拱间的拉杆固定好

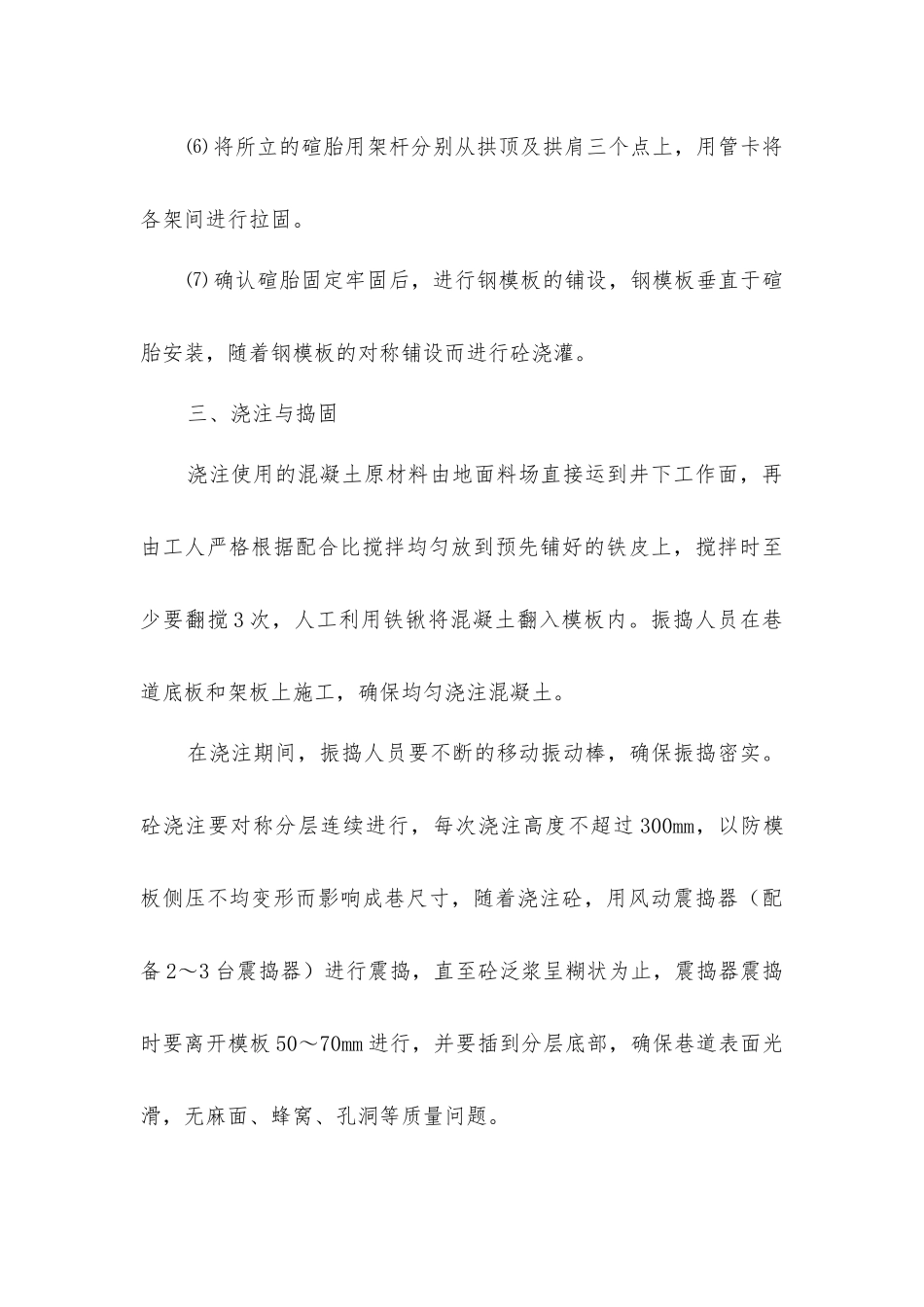

⑹ 将所立的碹胎用架杆分别从拱顶及拱肩三个点上,用管卡将各架间进行拉固
⑺ 确认碹胎固定牢固后,进行钢模板的铺设,钢模板垂直于碹胎安装,随着钢模板的对称铺设而进行砼浇灌
三、浇注与捣固浇注使用的混凝土原材料由地面料场直接运到井下工作面,再由工人严格根据配合比搅拌均匀放到预先铺好的铁皮上,搅拌时至少要翻搅 3 次,人工利用铁锹将混凝土翻
