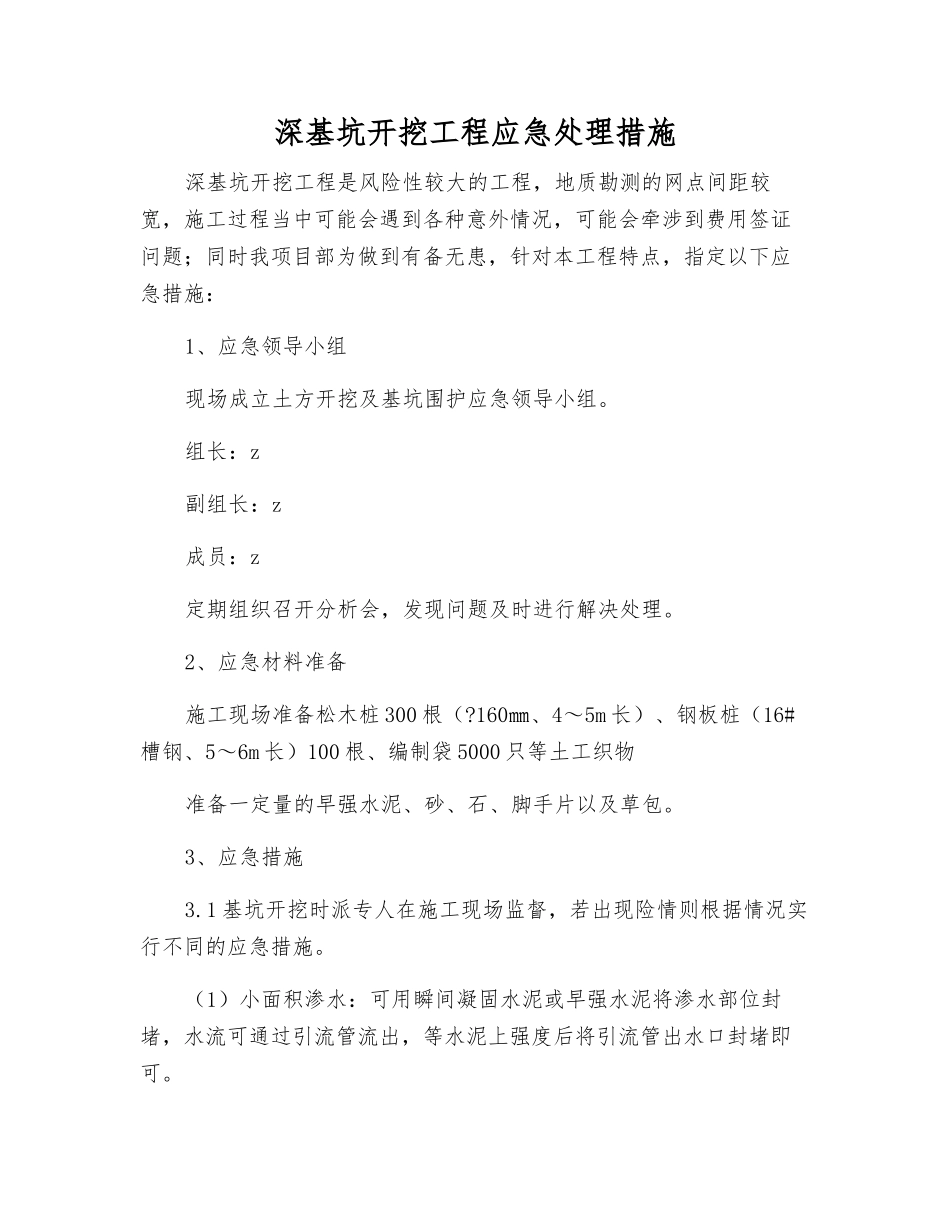

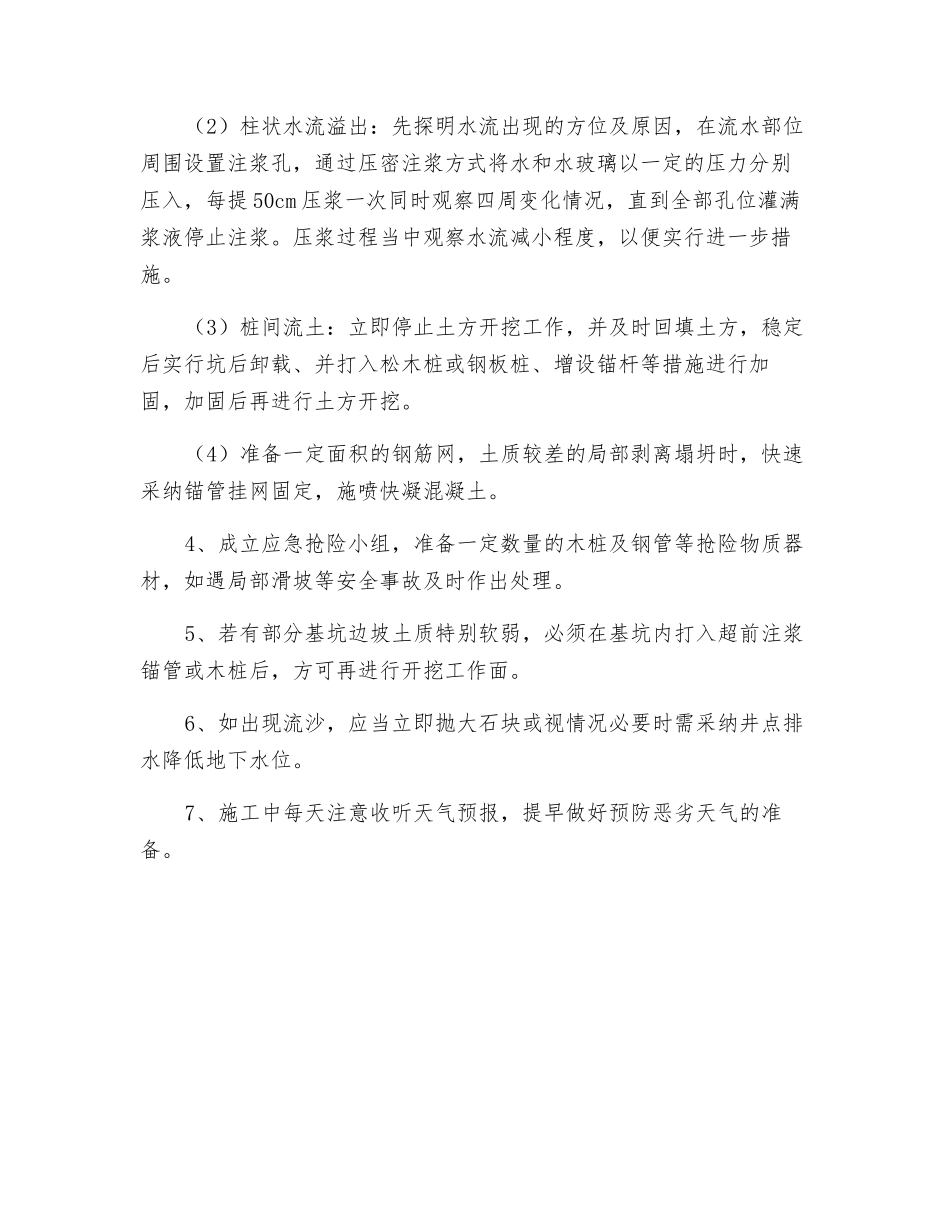

深基坑开挖工程应急处理措施深基坑开挖工程是风险性较大的工程,地质勘测的网点间距较宽,施工过程当中可能会遇到各种意外情况,可能会牵涉到费用签证问题;同时我项目部为做到有备无患,针对本工程特点,指定以下应急措施:1、应急领导小组现场成立土方开挖及基坑围护应急领导小组。组长:z副组长:z成员:z定期组织召开分析会,发现问题及时进行解决处理。2、应急材料准备施工现场准备松木桩 300 根(?160㎜、4~5m 长)、钢板桩(16#槽钢、5~6m 长)100 根、编制袋 5000 只等土工织物准备一定量的早强水泥、砂、石、脚手片以及草包。3、应急措施3.1 基坑开挖时派专人在施工现场监督,若出现险情则根据情况实行不同的应急措施。(1)小面积渗水:可用瞬间凝固水泥或早强水泥将渗水部位封堵,水流可通过引流管流出,等水泥上强度后将引流管出水口封堵即可。(2)柱状水流溢出:先探明水流出现的方位及原因,在流水部位周围设置注浆孔,通过压密注浆方式将水和水玻璃以一定的压力分别压入,每提 50cm 压浆一次同时观察四周变化情况,直到全部孔位灌满浆液停止注浆。压浆过程当中观察水流减小程度,以便实行进一步措施。(3)桩间流土:立即停止土方开挖工作,并及时回填土方,稳定后实行坑后卸载、并打入松木桩或钢板桩、增设锚杆等措施进行加固,加固后再进行土方开挖。(4)准备一定面积的钢筋网,土质较差的局部剥离塌坍时,快速采纳锚管挂网固定,施喷快凝混凝土。4、成立应急抢险小组,准备一定数量的木桩及钢管等抢险物质器材,如遇局部滑坡等安全事故及时作出处理。5、若有部分基坑边坡土质特别软弱,必须在基坑内打入超前注浆锚管或木桩后,方可再进行开挖工作面。6、如出现流沙,应当立即抛大石块或视情况必要时需采纳井点排水降低地下水位。7、施工中每天注意收听天气预报,提早做好预防恶劣天气的准备。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

深基坑开挖工程应急处理措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
