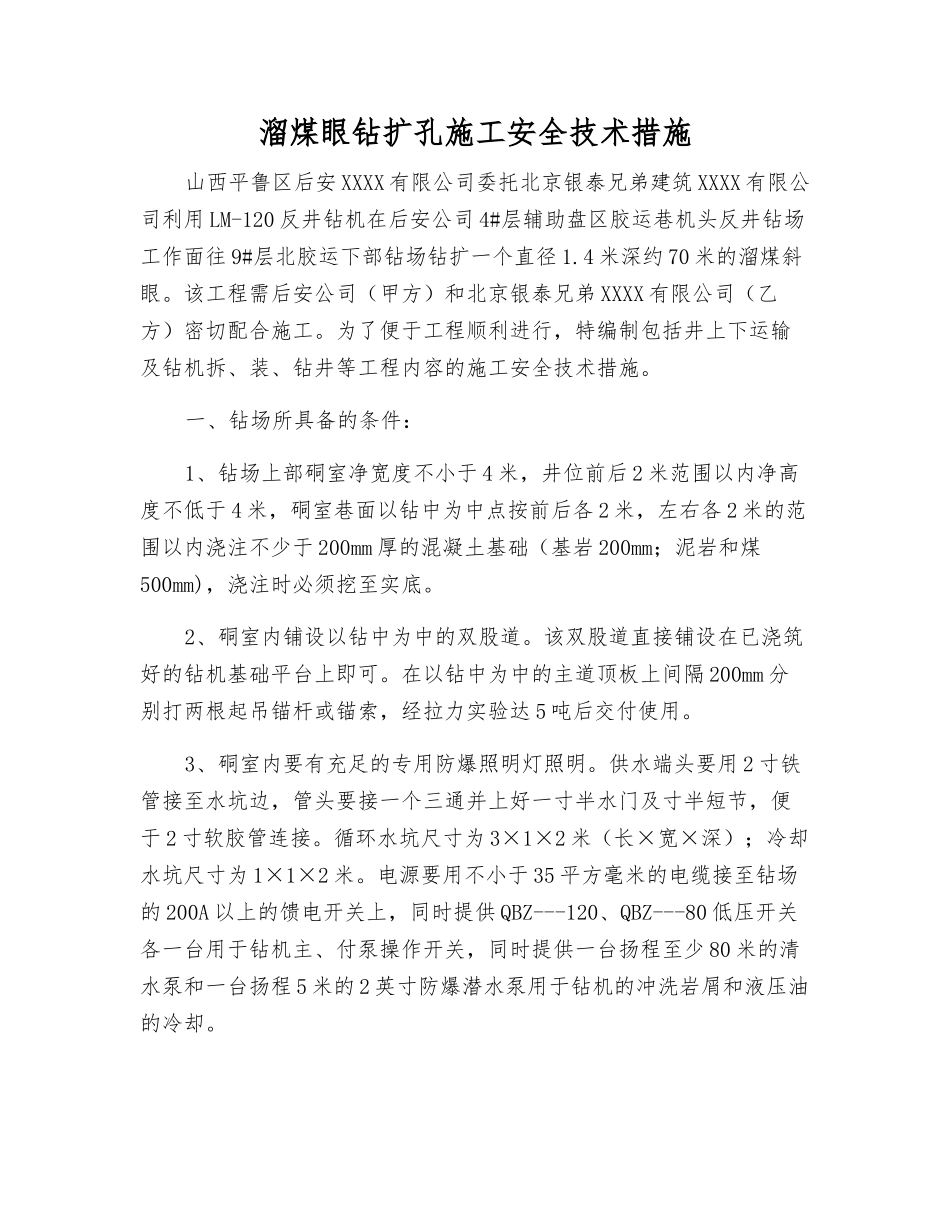

溜煤眼钻扩孔施工安全技术措施山西平鲁区后安 XXXX 有限公司委托北京银泰兄弟建筑 XXXX 有限公司利用 LM-120 反井钻机在后安公司 4#层辅助盘区胶运巷机头反井钻场工作面往 9#层北胶运下部钻场钻扩一个直径 1
4 米深约 70 米的溜煤斜眼
该工程需后安公司(甲方)和北京银泰兄弟 XXXX 有限公司(乙方)密切配合施工

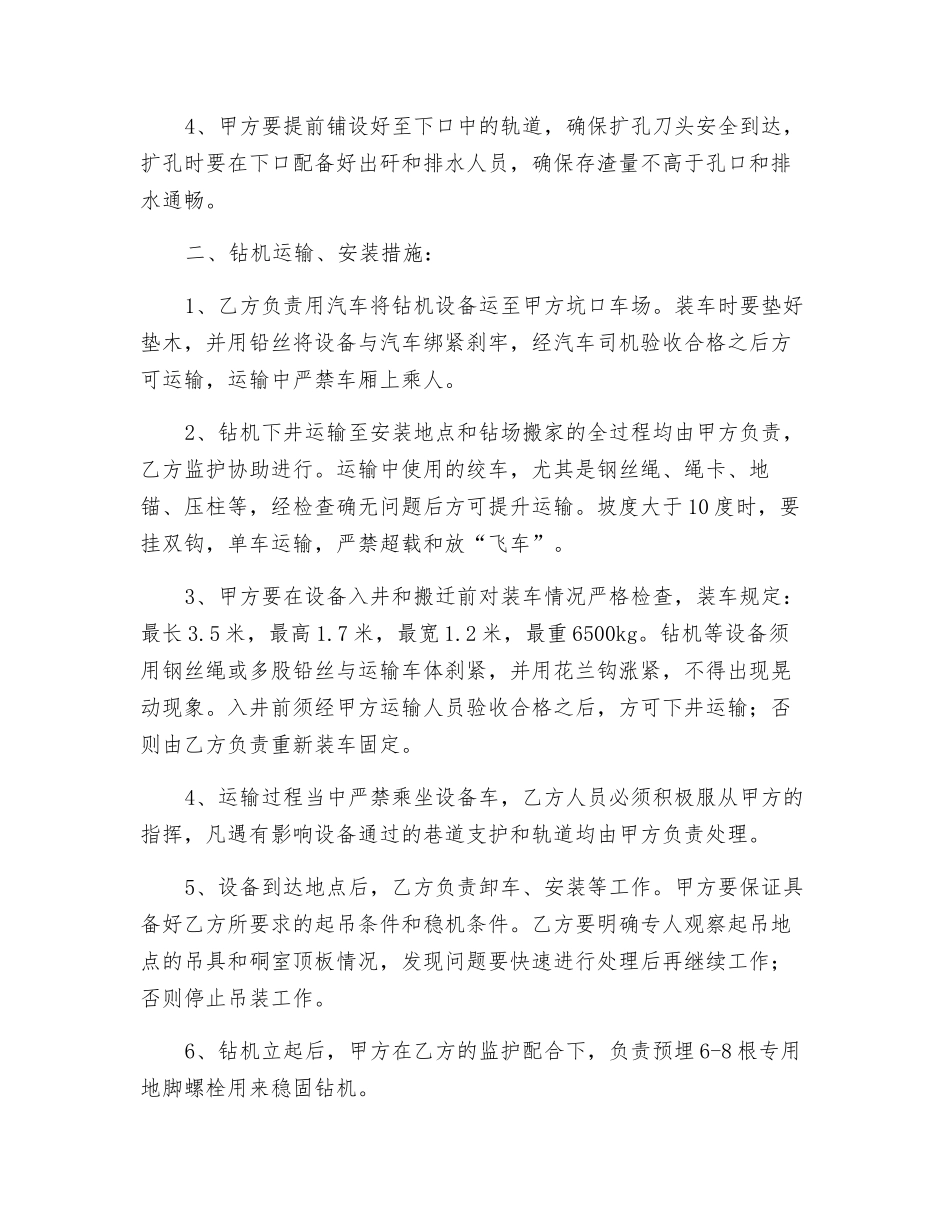

为了便于工程顺利进行,特编制包括井上下运输及钻机拆、装、钻井等工程内容的施工安全技术措施
一、钻场所具备的条件:1、钻场上部硐室净宽度不小于 4 米,井位前后 2 米范围以内净高度不低于 4 米,硐室巷面以钻中为中点按前后各 2 米,左右各 2 米的范围以内浇注不少于 200mm 厚的混凝土基础(基岩 200mm;泥岩和煤500mm),浇注时必须挖至实底
2、硐室内铺设以钻中为中的双股道
该双股道直接铺设在已浇筑好的钻机基础平台上即可
在以钻中为中的主道顶板上间隔 200mm 分别打两根起吊锚杆或锚索,经拉力实验达 5 吨后交付使用
3、硐室内要有充足的专用防爆照明灯照明
供水端头要用 2 寸铁管接至水坑边,管头要接一个三通并上好一寸半水门及寸半短节,便于 2 寸软胶管连接
循环水坑尺寸为 3×1×2 米(长×宽×深);冷却水坑尺寸为 1×1×2 米
电源要用不小于 35 平方毫米的电缆接至钻场的 200A 以上的馈电开关上,同时提供 QBZ---120、QBZ---80 低压开关各一台用于钻机主、付泵操作开关,同时提供一台扬程至少 80 米的清水泵和一台扬程 5 米的 2 英寸防爆潜水泵用于钻机的冲洗岩屑和液压油的冷却
4、甲方要提前铺设好至下口中的轨道,确保扩孔刀头安全到达,扩孔时要在下口配备好出矸和排水人员,确保存渣量不高于孔口和排水通畅
二、钻机运输、安装措施:1、乙方负责用汽车将钻机设备运至甲方坑口车场

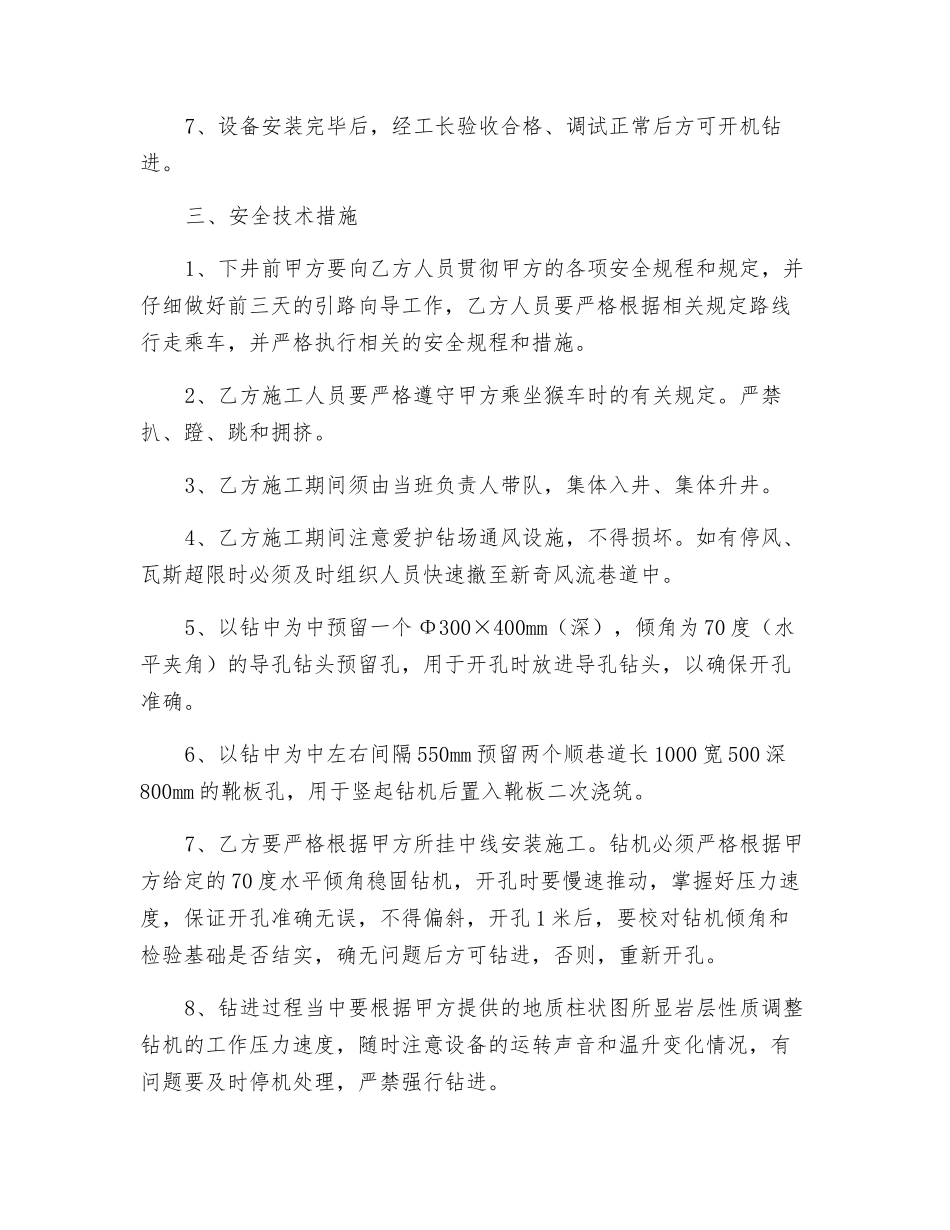

装车时要垫好垫木,并用铅丝将设备
