烟囱新建工程安全、质量、节约措施

烟囱新建工程安全、质量、节约措施_第1页
1/2
烟囱新建工程安全、质量、节约措施_第2页
2/2

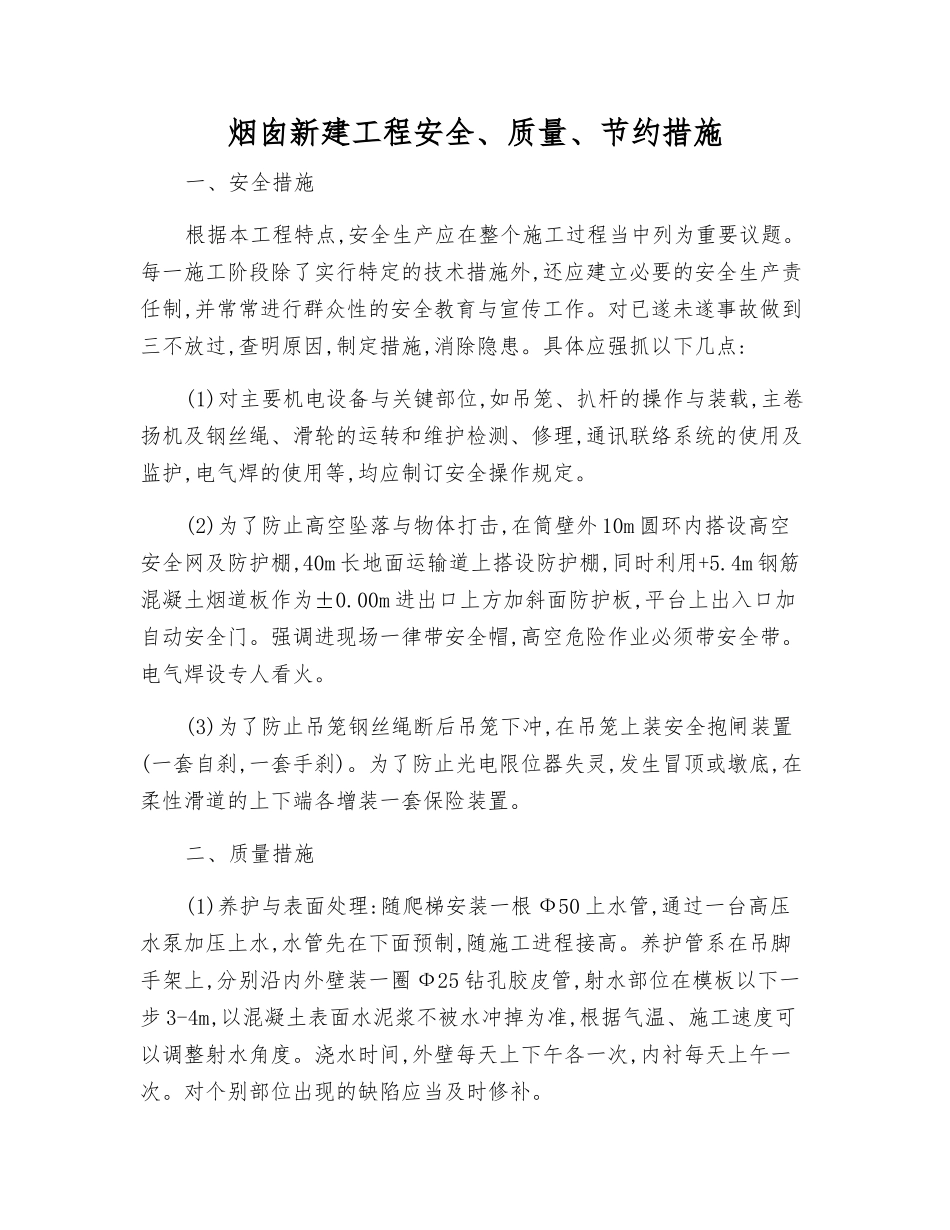

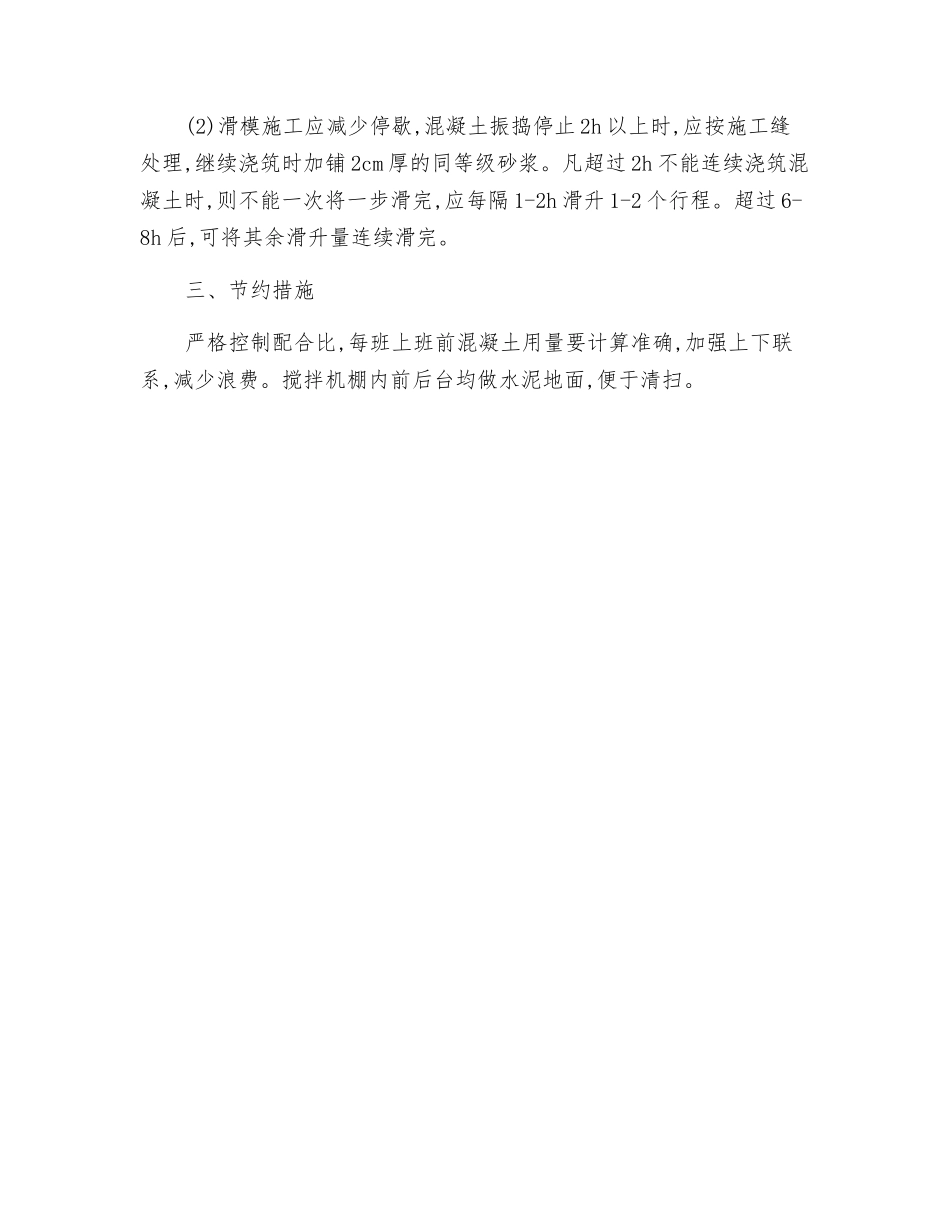

烟囱新建工程安全、质量、节约措施一、安全措施根据本工程特点,安全生产应在整个施工过程当中列为重要议题。每一施工阶段除了实行特定的技术措施外,还应建立必要的安全生产责任制,并常常进行群众性的安全教育与宣传工作。对已遂未遂事故做到三不放过,查明原因,制定措施,消除隐患。具体应强抓以下几点:(1)对主要机电设备与关键部位,如吊笼、扒杆的操作与装载,主卷扬机及钢丝绳、滑轮的运转和维护检测、修理,通讯联络系统的使用及监护,电气焊的使用等,均应制订安全操作规定。(2)为了防止高空坠落与物体打击,在筒壁外 10m 圆环内搭设高空安全网及防护棚,40m 长地面运输道上搭设防护棚,同时利用+5.4m 钢筋混凝土烟道板作为±0.00m 进出口上方加斜面防护板,平台上出入口加自动安全门。强调进现场一律带安全帽,高空危险作业必须带安全带。电气焊设专人看火。(3)为了防止吊笼钢丝绳断后吊笼下冲,在吊笼上装安全抱闸装置(一套自刹,一套手刹)。为了防止光电限位器失灵,发生冒顶或墩底,在柔性滑道的上下端各增装一套保险装置。二、质量措施(1)养护与表面处理:随爬梯安装一根 Ф50 上水管,通过一台高压水泵加压上水,水管先在下面预制,随施工进程接高。养护管系在吊脚手架上,分别沿内外壁装一圈 Ф25 钻孔胶皮管,射水部位在模板以下一步 3-4m,以混凝土表面水泥浆不被水冲掉为准,根据气温、施工速度可以调整射水角度。浇水时间,外壁每天上下午各一次,内衬每天上午一次。对个别部位出现的缺陷应当及时修补。(2)滑模施工应减少停歇,混凝土振捣停止 2h 以上时,应按施工缝处理,继续浇筑时加铺 2cm 厚的同等级砂浆。凡超过 2h 不能连续浇筑混凝土时,则不能一次将一步滑完,应每隔 1-2h 滑升 1-2 个行程。超过 6-8h 后,可将其余滑升量连续滑完。三、节约措施严格控制配合比,每班上班前混凝土用量要计算准确,加强上下联系,减少浪费。搅拌机棚内前后台均做水泥地面,便于清扫。

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

烟囱新建工程安全、质量、节约措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
