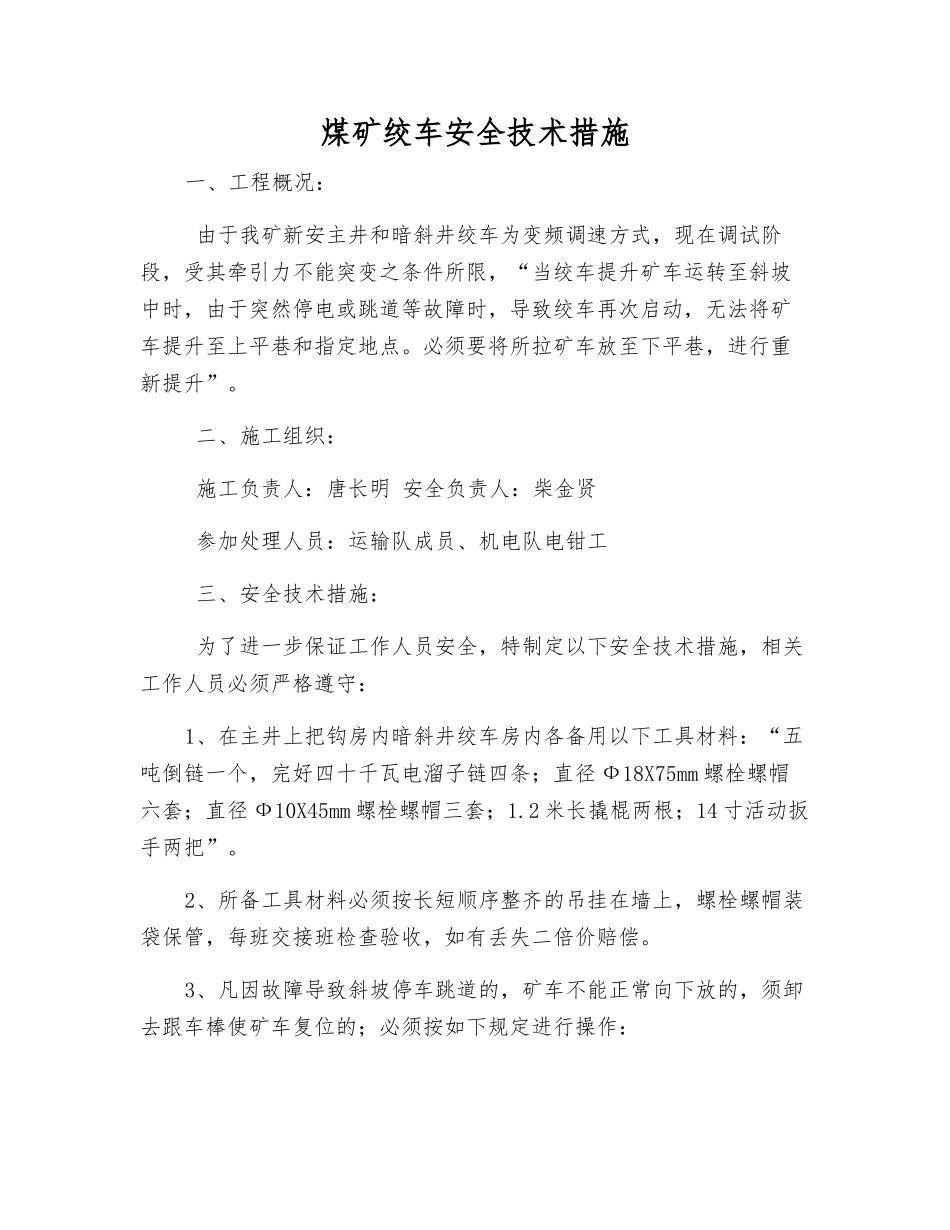

煤矿绞车安全技术措施一、工程概况: 由于我矿新安主井和暗斜井绞车为变频调速方式,现在调试阶段,受其牵引力不能突变之条件所限,“当绞车提升矿车运转至斜坡中时,由于突然停电或跳道等故障时,导致绞车再次启动,无法将矿车提升至上平巷和指定地点
必须要将所拉矿车放至下平巷,进行重新提升”
二、施工组织: 施工负责人:唐长明 安全负责人:柴金贤 参加处理人员:运输队成员、机电队电钳工 三、安全技术措施: 为了进一步保证工作人员安全,特制定以下安全技术措施,相关工作人员必须严格遵守:1、在主井上把钩房内暗斜井绞车房内各备用以下工具材料:“五吨倒链一个,完好四十千瓦电溜子链四条;直径 Ф18X75mm 螺栓螺帽六套;直径 Ф10X45mm 螺栓螺帽三套;1
2 米长撬棍两根;14 寸活动扳手两把”
2、所备工具材料必须按长短顺序整齐的吊挂在墙上,螺栓螺帽装袋保管,每班交接班检查验收,如有丢失二倍价赔偿

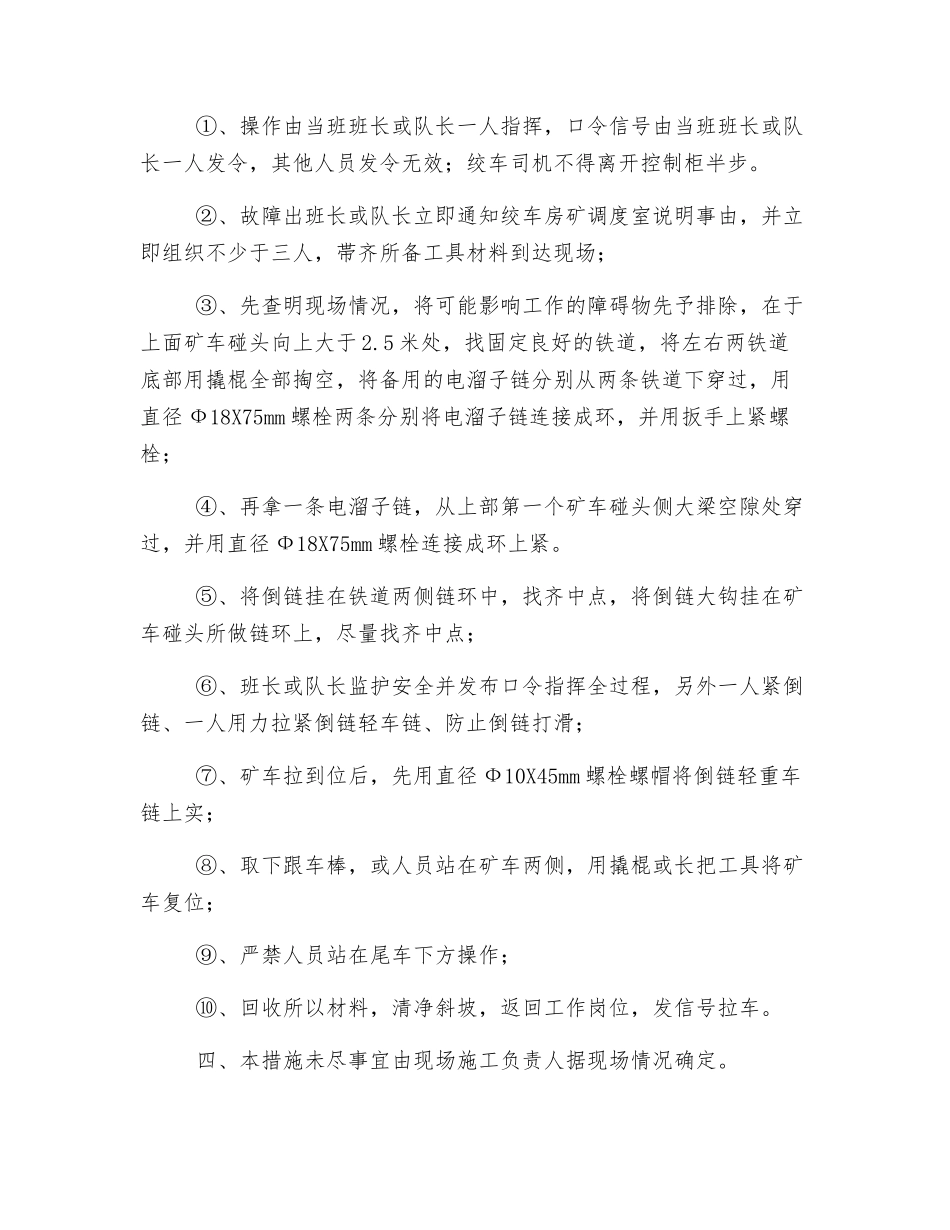

3、凡因故障导致斜坡停车跳道的,矿车不能正常向下放的,须卸去跟车棒使矿车复位的;必须按如下规定进行操作: ①、操作由当班班长或队长一人指挥,口令信号由当班班长或队长一人发令,其他人员发令无效;绞车司机不得离开控制柜半步
②、故障出班长或队长立即通知绞车房矿调度室说明事由,并立即组织不少于三人,帯齐所备工具材料到达现场; ③、先查明现场情况,将可能影响工作的障碍物先予排除,在于上面矿车碰头向上大于 2
5 米处,找固定良好的铁道,将左右两铁道底部用撬棍全部掏空,将备用的电溜子链分别从两条铁道下穿过,用直径 Ф18X75mm 螺栓两条分别将电溜子链连接成环,并用扳手上紧螺栓; ④、再拿一条电溜子链,从上部第一个矿车碰头侧大梁空隙处穿过,并用直径 Ф18X75mm 螺栓连接成环上紧

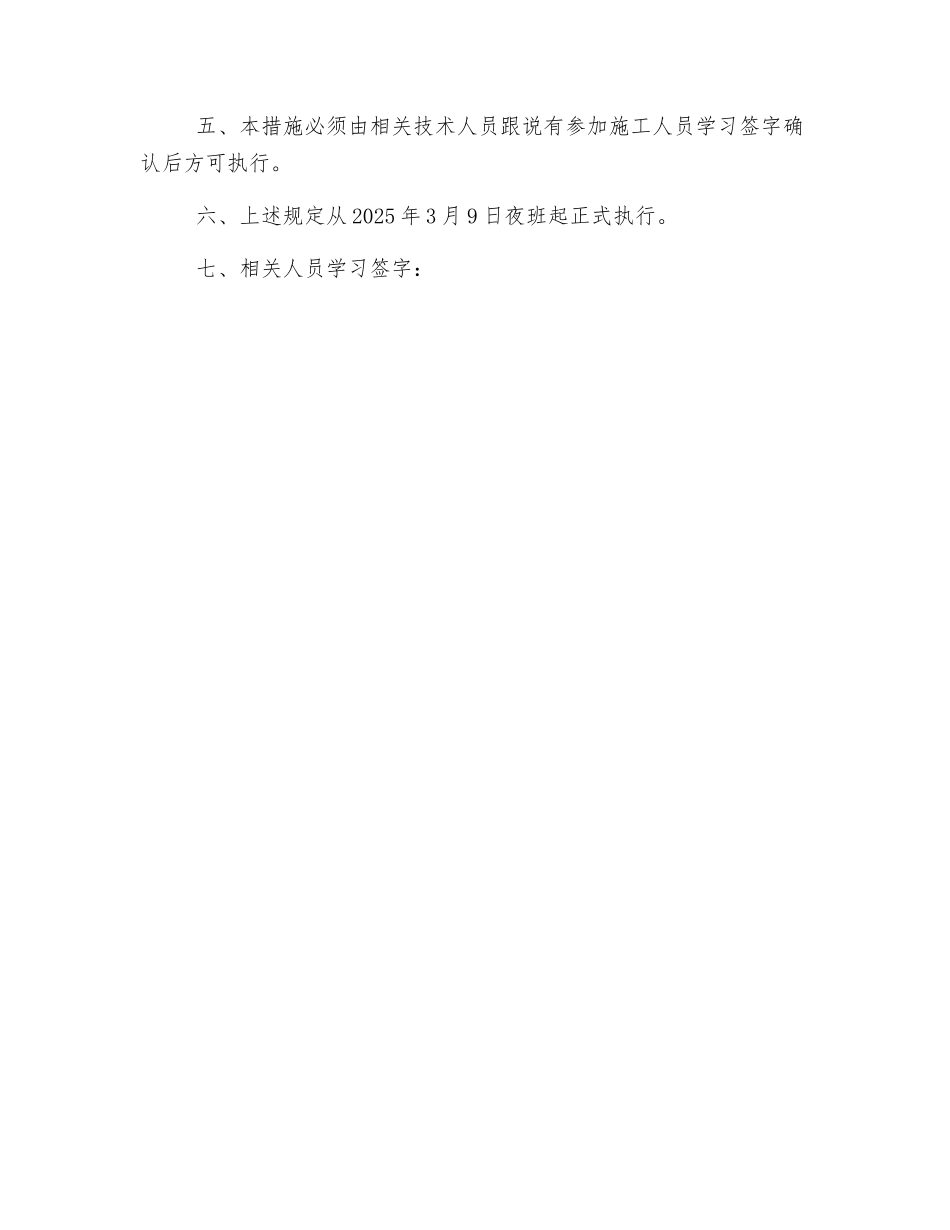

⑤、将倒链挂在铁道两侧链环中,找齐中点,将倒链大钩挂在矿车碰头所做链环上,尽量找齐中点; ⑥、班长或队长监护安
