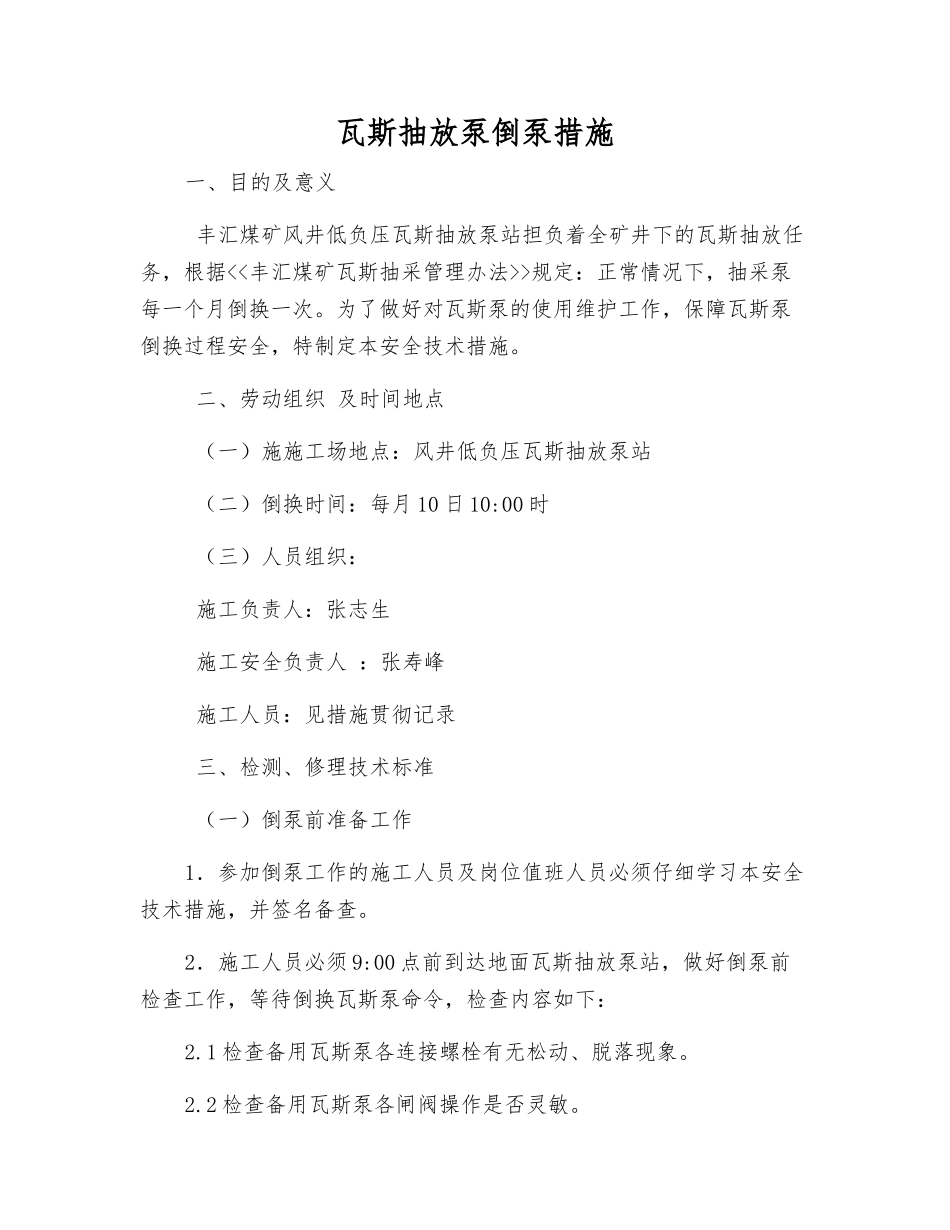

瓦斯抽放泵倒泵措施一、目的及意义 丰汇煤矿风井低负压瓦斯抽放泵站担负着全矿井下的瓦斯抽放任务,根据规定:正常情况下,抽采泵每一个月倒换一次
为了做好对瓦斯泵的使用维护工作,保障瓦斯泵倒换过程安全,特制定本安全技术措施
二、劳动组织 及时间地点 (一)施施工场地点:风井低负压瓦斯抽放泵站 (二)倒换时间:每月 10 日 10:00 时 (三)人员组织: 施工负责人:张志生 施工安全负责人 :张寿峰 施工人员:见措施贯彻记录 三、检测、修理技术标准 (一)倒泵前准备工作1.参加倒泵工作的施工人员及岗位值班人员必须仔细学习本安全技术措施,并签名备查
2.施工人员必须 9:00 点前到达地面瓦斯抽放泵站,做好倒泵前检查工作,等待倒换瓦斯泵命令,检查内容如下:2
1 检查备用瓦斯泵各连接螺栓有无松动、脱落现象
2 检查备用瓦斯泵各闸阀操作是否灵敏
3 检查备用瓦斯泵供水是否正常
4 检查备用瓦斯泵启动器是否正常
5 用专用工具盘泵 2~5 圈,确认瓦斯泵转动灵活无卡阻
(二)施工步骤1.由运转瓦斯泵切倒至备用瓦斯泵
110:00 点钟,操作人员接到倒换瓦斯泵开始指令后,瓦斯抽放泵站司机根据下列瓦斯泵操作程序切倒瓦斯泵
2 推入备用瓦斯泵启动器手车
3 停止运转瓦斯泵运转:按下运转瓦斯泵开关停止按钮,确认运转瓦斯泵停止运转
4 关闭运转瓦斯泵进气闸阀和排气闸阀
5 打开备用瓦斯泵进气闸阀和排气闸阀
6 启动备用瓦斯泵
按下备用瓦斯泵开关启动按钮,确认备用瓦斯泵运转
7 拉出运转瓦斯泵启动器手车
8 备用瓦斯泵运转平稳后,观察备用瓦斯泵电压、电流,观察负压、流量、瓦斯浓度等各参数显示是否正常
9 确认瓦斯泵运转平稳,各项参数显示正常后,由现场负责人进行汇报调度室瓦斯泵倒换工作顺利完成,瓦斯泵运转正常
0 每 30 分钟由瓦斯泵
