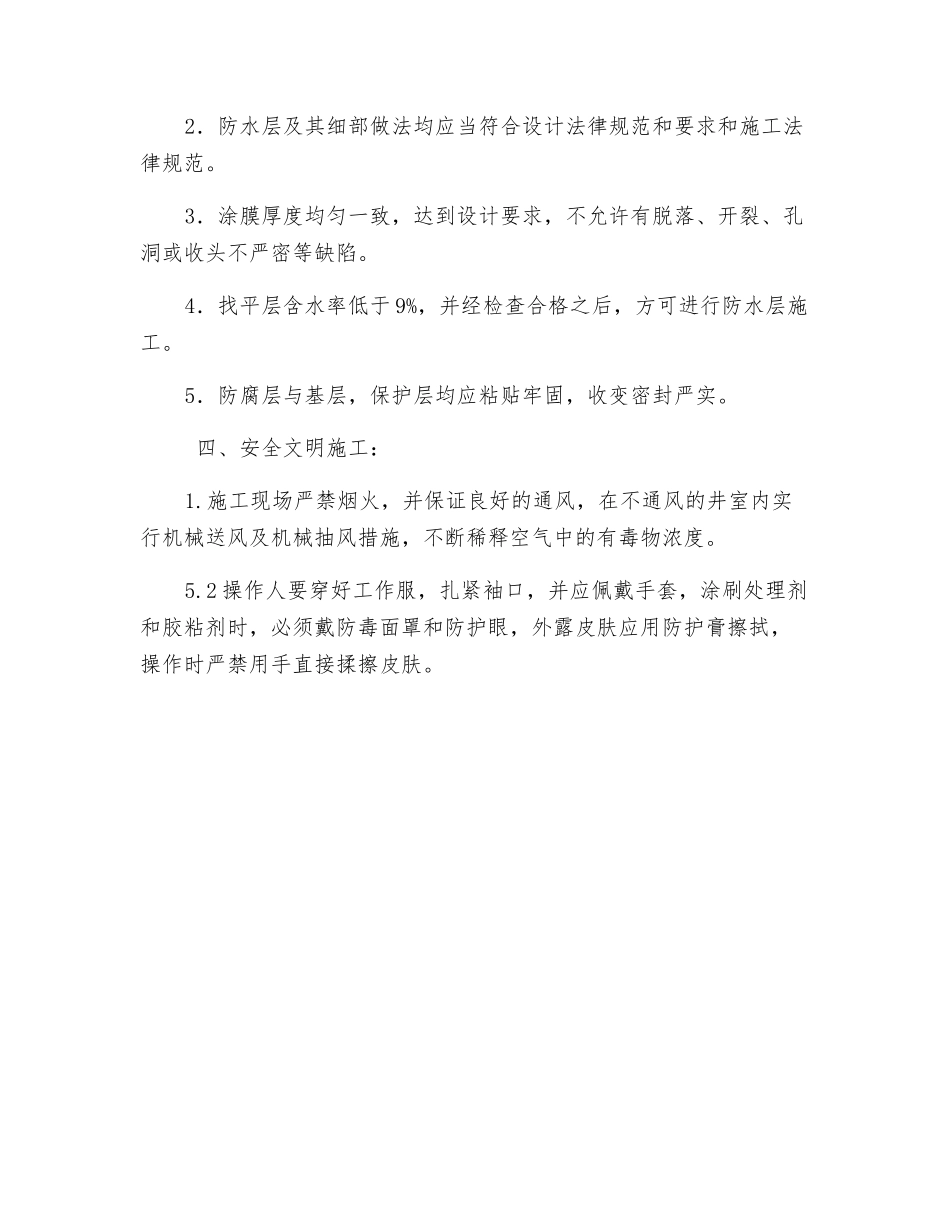

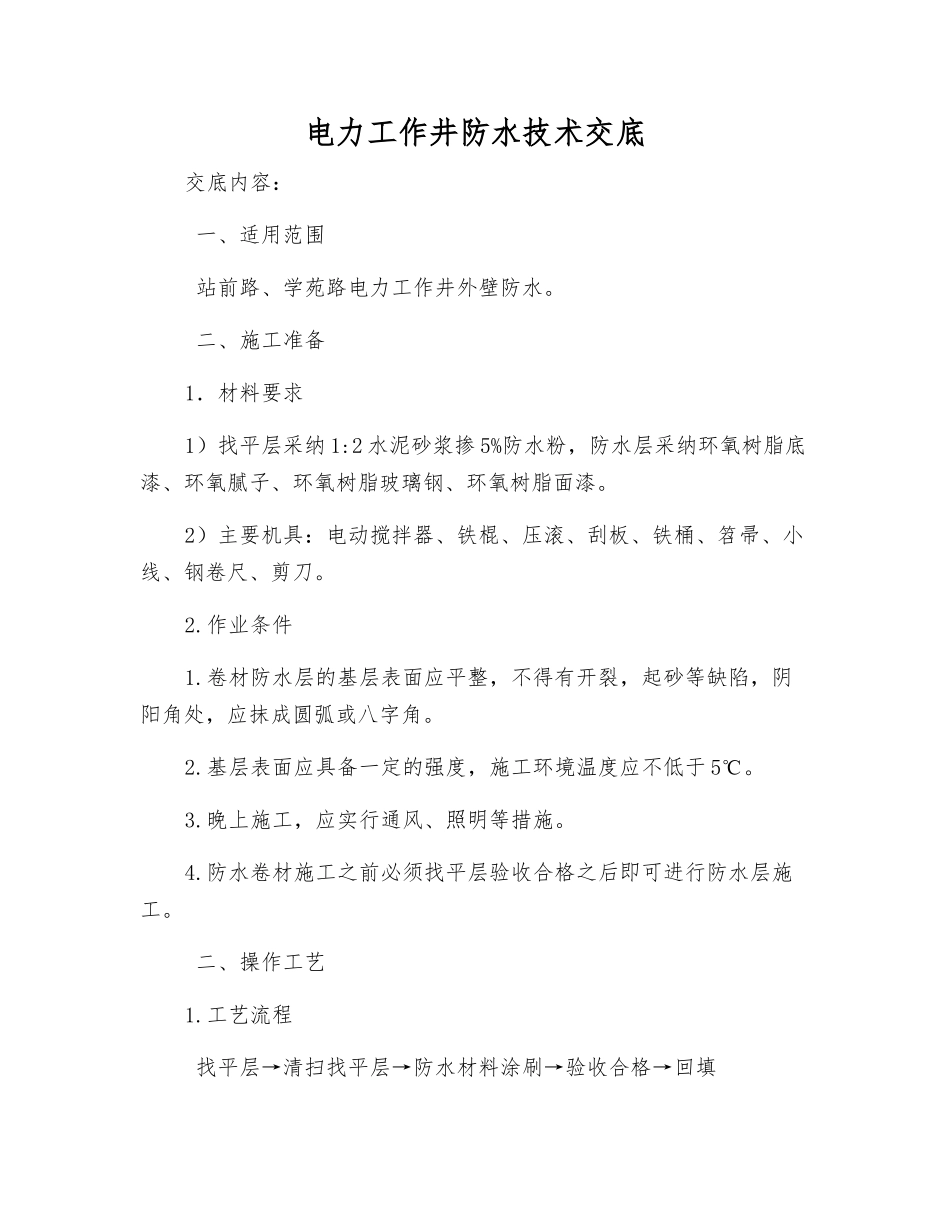

电力工作井防水技术交底交底内容: 一、适用范围 站前路、学苑路电力工作井外壁防水
二、施工准备1.材料要求1)找平层采纳 1:2 水泥砂浆掺 5%防水粉,防水层采纳环氧树脂底漆、环氧腻子、环氧树脂玻璃钢、环氧树脂面漆
2)主要机具:电动搅拌器、铁棍、压滚、刮板、铁桶、笤帚、小线、钢卷尺、剪刀
卷材防水层的基层表面应平整,不得有开裂,起砂等缺陷,阴阳角处,应抹成圆弧或八字角
基层表面应具备一定的强度,施工环境温度应不低于 5℃
晚上施工,应实行通风、照明等措施
防水卷材施工之前必须找平层验收合格之后即可进行防水层施工
二、操作工艺1
工艺流程 找平层→清扫找平层→防水材料涂刷→验收合格→回填2

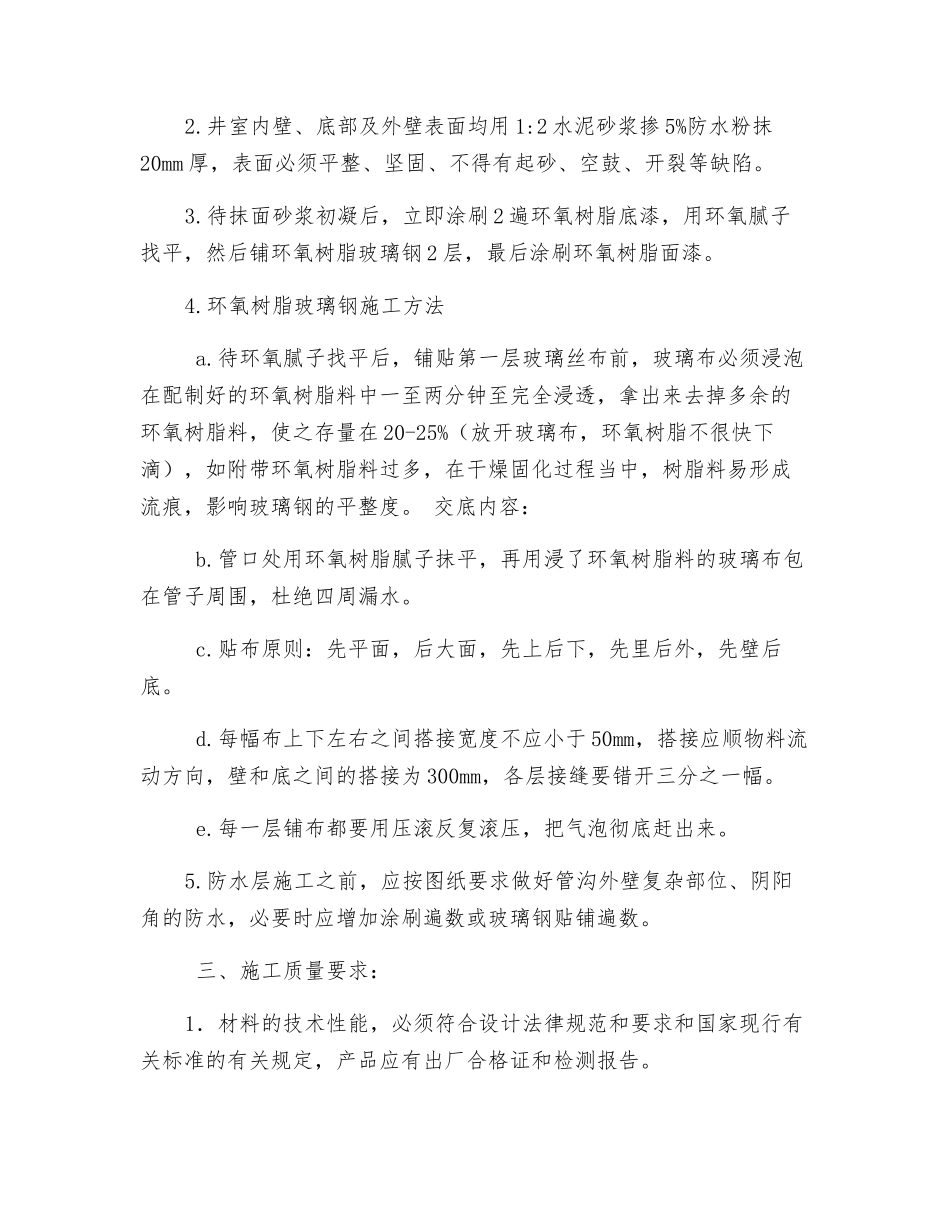

井室内壁、底部及外壁表面均用 1:2 水泥砂浆掺 5%防水粉抹20mm 厚,表面必须平整、坚固、不得有起砂、空鼓、开裂等缺陷
待抹面砂浆初凝后,立即涂刷 2 遍环氧树脂底漆,用环氧腻子找平,然后铺环氧树脂玻璃钢 2 层,最后涂刷环氧树脂面漆
环氧树脂玻璃钢施工方法 a
待环氧腻子找平后,铺贴第一层玻璃丝布前,玻璃布必须浸泡在配制好的环氧树脂料中一至两分钟至完全浸透,拿出来去掉多余的环氧树脂料,使之存量在 20-25%(放开玻璃布,环氧树脂不很快下滴),如附带环氧树脂料过多,在干燥固化过程当中,树脂料易形成流痕,影响玻璃钢的平整度
交底内容: b
管口处用环氧树脂腻子抹平,再用浸了环氧树脂料的玻璃布包在管子周围,杜绝四周漏水
贴布原则:先平面,后大面,先上后下,先里后外,先壁后底
每幅布上下左右之间搭接宽度不应小于 50mm,搭接应顺物料流动方向,壁和底之间的搭接为 300mm,各层接缝要错开三分之一幅
每一层铺布都要用压滚反复滚压,把气泡彻底赶出来
防水层施工之前,应按图纸要求做好管沟外壁复杂部位、阴阳角的防水,必要时应增
