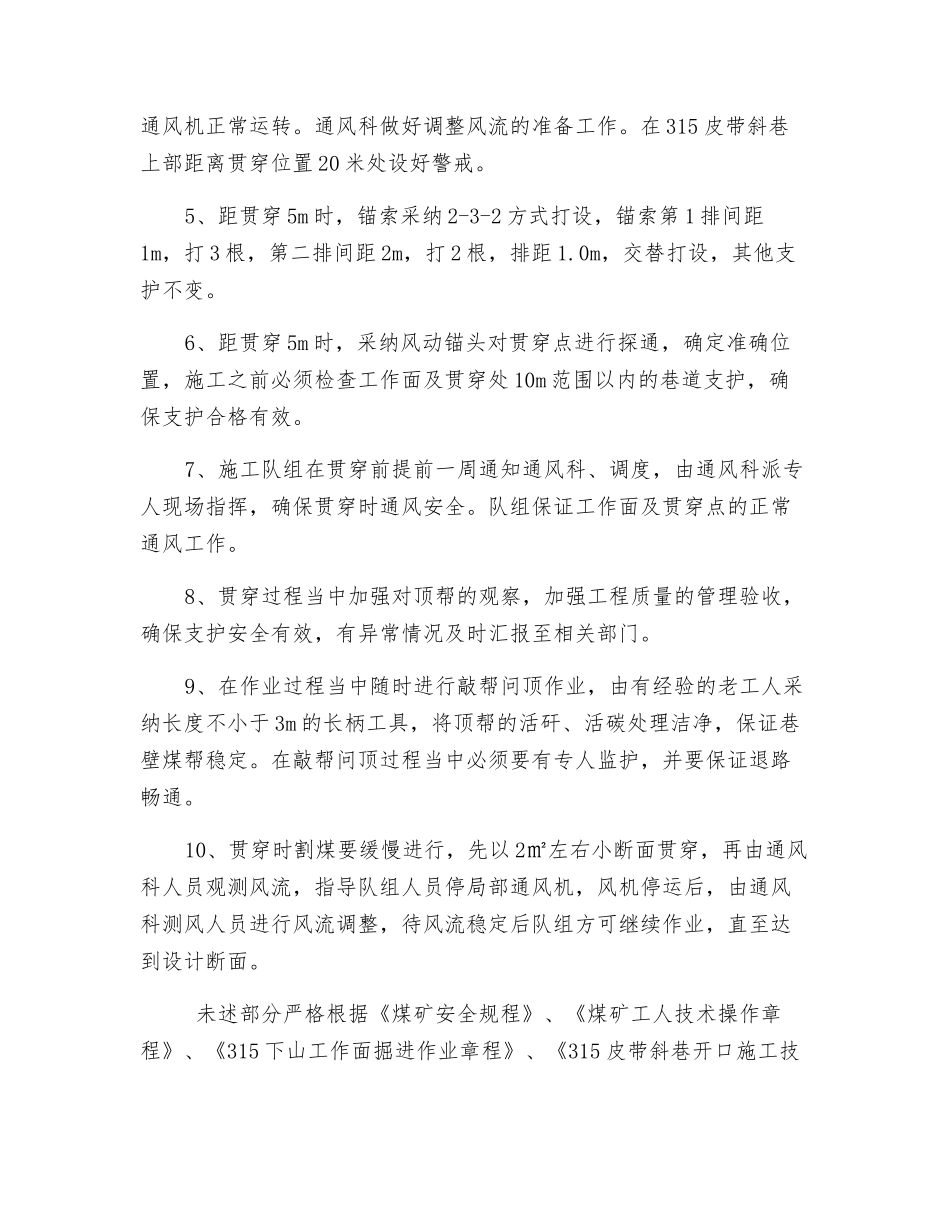

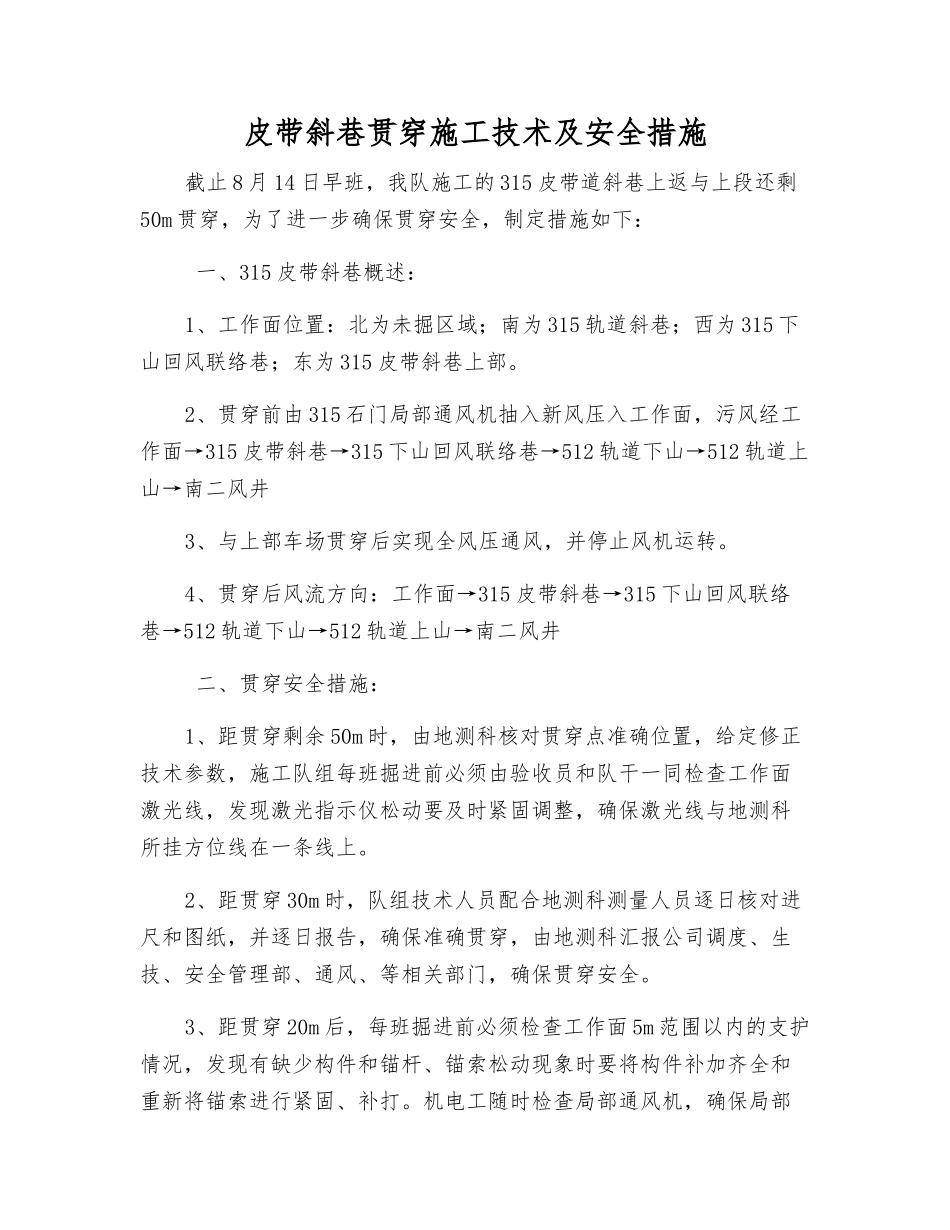

皮带斜巷贯穿施工技术及安全措施截止 8 月 14 日早班,我队施工的 315 皮带道斜巷上返与上段还剩50m 贯穿,为了进一步确保贯穿安全,制定措施如下: 一、315 皮带斜巷概述:1、工作面位置:北为未掘区域;南为 315 轨道斜巷;西为 315 下山回风联络巷;东为 315 皮带斜巷上部。2、贯穿前由 315 石门局部通风机抽入新风压入工作面,污风经工作面→315 皮带斜巷→315 下山回风联络巷→512 轨道下山→512 轨道上山→南二风井3、与上部车场贯穿后实现全风压通风,并停止风机运转。4、贯穿后风流方向:工作面→315 皮带斜巷→315 下山回风联络巷→512 轨道下山→512 轨道上山→南二风井 二、贯穿安全措施:1、距贯穿剩余 50m 时,由地测科核对贯穿点准确位置,给定修正技术参数,施工队组每班掘进前必须由验收员和队干一同检查工作面激光线,发现激光指示仪松动要及时紧固调整,确保激光线与地测科所挂方位线在一条线上。2、距贯穿 30m 时,队组技术人员配合地测科测量人员逐日核对进尺和图纸,并逐日报告,确保准确贯穿,由地测科汇报公司调度、生技、安全管理部、通风、等相关部门,确保贯穿安全。3、距贯穿 20m 后,每班掘进前必须检查工作面 5m 范围以内的支护情况,发现有缺少构件和锚杆、锚索松动现象时要将构件补加齐全和重新将锚索进行紧固、补打。机电工随时检查局部通风机,确保局部通风机正常运转。通风科做好调整风流的准备工作。在 315 皮带斜巷上部距离贯穿位置 20 米处设好警戒。5、距贯穿 5m 时,锚索采纳 2-3-2 方式打设,锚索第 1 排间距1m,打 3 根,第二排间距 2m,打 2 根,排距 1.0m,交替打设,其他支护不变。6、距贯穿 5m 时,采纳风动锚头对贯穿点进行探通,确定准确位置,施工之前必须检查工作面及贯穿处 10m 范围以内的巷道支护,确保支护合格有效。7、施工队组在贯穿前提前一周通知通风科、调度,由通风科派专人现场指挥,确保贯穿时通风安全。队组保证工作面及贯穿点的正常通风工作。8、贯穿过程当中加强对顶帮的观察,加强工程质量的管理验收,确保支护安全有效,有异常情况及时汇报至相关部门。9、在作业过程当中随时进行敲帮问顶作业,由有经验的老工人采纳长度不小于 3m 的长柄工具,将顶帮的活矸、活碳处理洁净,保证巷壁煤帮稳定。在敲帮问顶过程当中必须要有专人监护,并要保证退路畅通。10、贯穿时割煤要缓慢进行,先以 2㎡左右小断面贯穿,再由通风科...
