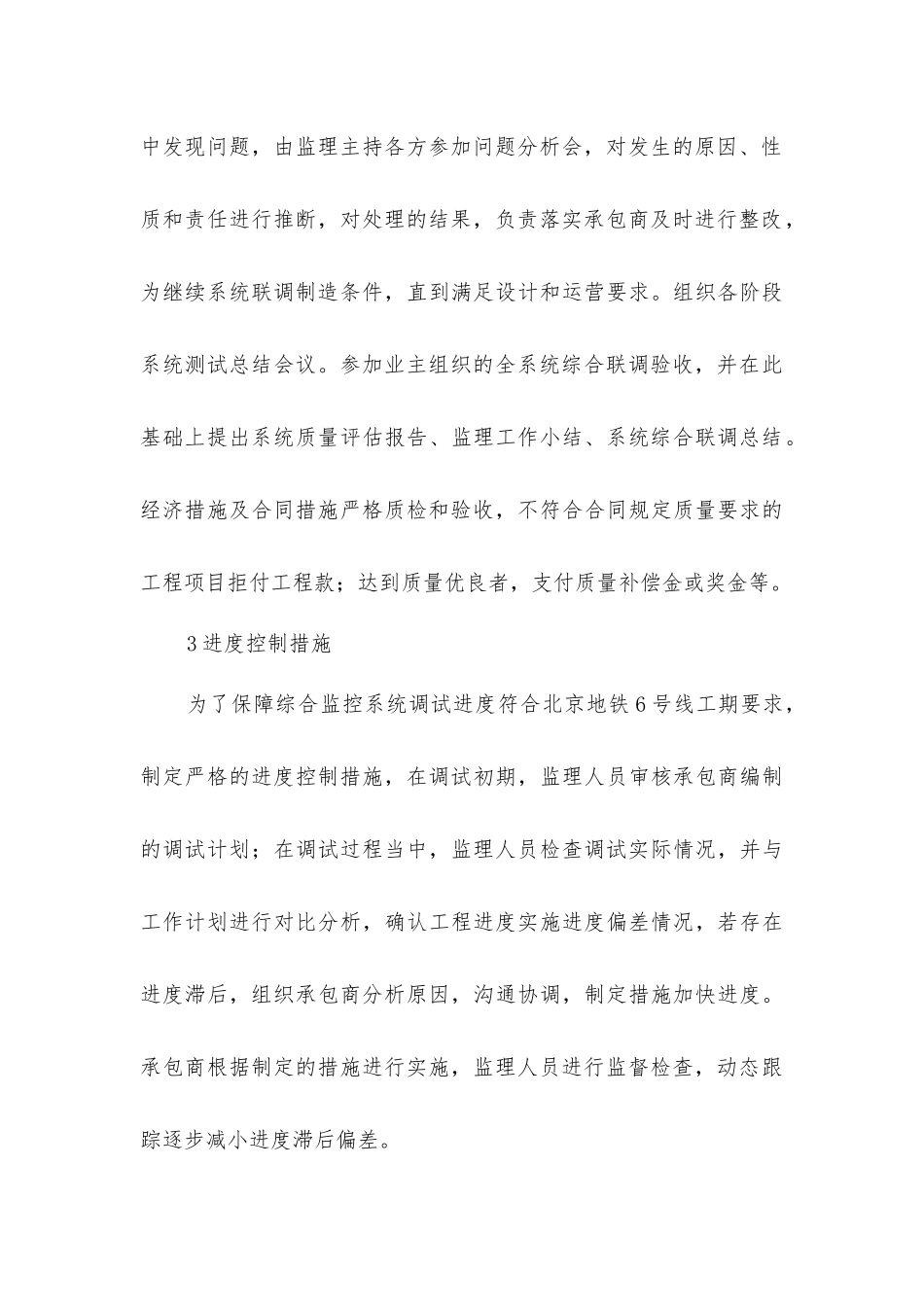

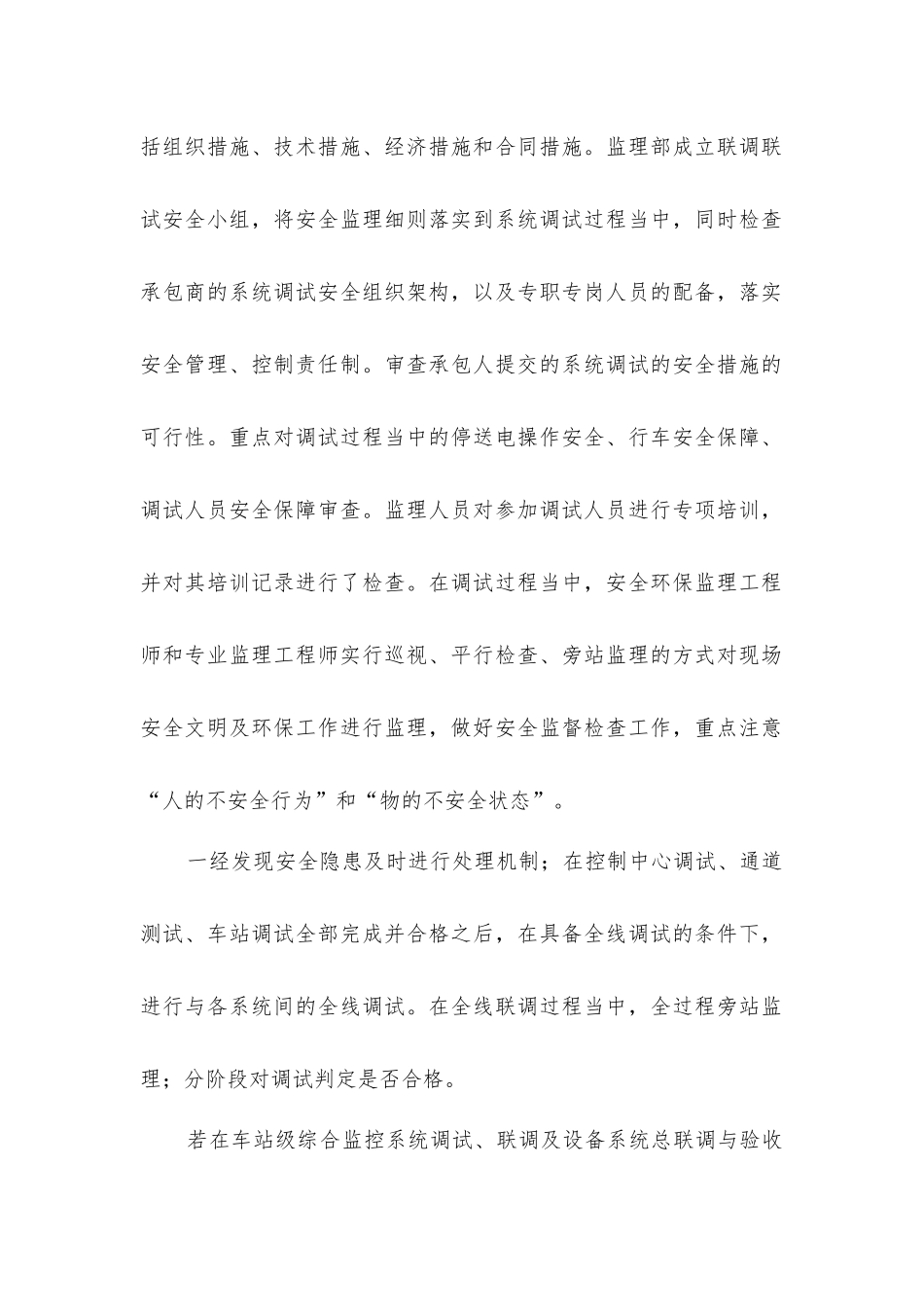

监控系统调试的监理管理系统联调过程当中,首先检查中心各部分设备安装是否正确;检查中心硬件连接的正确性;检查中心软件安装是否合格;测试通信协议的时效性和正确性;最后对系统各功能进行严格检查。在综合监控系统联调过程当中主要检查在关联时刻表的早间隧道通风、关联时刻表的夜间停运、车站夜间停运、列车进出站、站台/站厅起火、隧道火灾和列车火灾、隧道有障碍物或被水淹、化学泄漏、恐怖袭击、列车区间受阻、列车站台受阻、一段接触网失电、列车故障、车站客流过多、车站列车停站超时、车站公共区域发生火灾等模式下,相关联动是否能够根据联动表和合同要求启动相应的联动功能,各个联动子系统是否能够启动并实现相应的功能。在系统调试过程当中,监理主要实施安全、质量和进度控制以保证系统调试顺利进行。1 安全控制在综合监控系统工程中,监理人员进行安全控制的措施主要包括组织措施、技术措施、经济措施和合同措施。监理部成立联调联试安全小组,将安全监理细则落实到系统调试过程当中,同时检查承包商的系统调试安全组织架构,以及专职专岗人员的配备,落实安全管理、控制责任制。审查承包人提交的系统调试的安全措施的可行性。重点对调试过程当中的停送电操作安全、行车安全保障、调试人员安全保障审查。监理人员对参加调试人员进行专项培训,并对其培训记录进行了检查。在调试过程当中,安全环保监理工程师和专业监理工程师实行巡视、平行检查、旁站监理的方式对现场安全文明及环保工作进行监理,做好安全监督检查工作,重点注意“人的不安全行为”和“物的不安全状态”。一经发现安全隐患及时进行处理机制;在控制中心调试、通道测试、车站调试全部完成并合格之后,在具备全线调试的条件下,进行与各系统间的全线调试。在全线联调过程当中,全过程旁站监理;分阶段对调试判定是否合格。若在车站级综合监控系统调试、联调及设备系统总联调与验收中发现问题,由监理主持各方参加问题分析会,对发生的原因、性质和责任进行推断,对处理的结果,负责落实承包商及时进行整改,为继续系统联调制造条件,直到满足设计和运营要求。组织各阶段系统测试总结会议。参加业主组织的全系统综合联调验收,并在此基础上提出系统质量评估报告、监理工作小结、系统综合联调总结。经济措施及合同措施严格质检和验收,不符合合同规定质量要求的工程项目拒付工程款;达到质量优良者,支付质量补偿金或奖金等。3 进度控制措施为了保障综合监控系统调...
