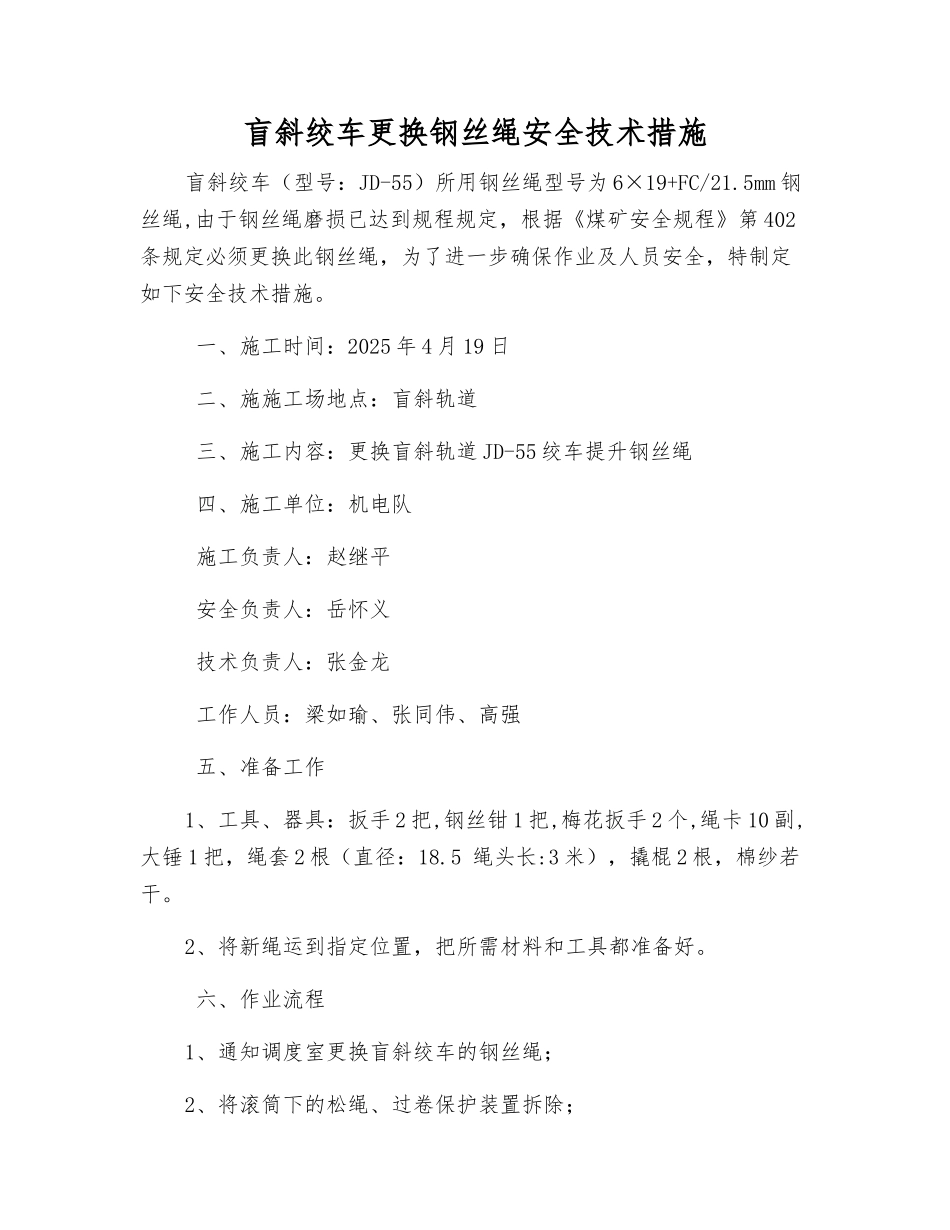

盲斜绞车更换钢丝绳安全技术措施盲斜绞车(型号:JD-55)所用钢丝绳型号为 6×19+FC/21
5mm 钢丝绳,由于钢丝绳磨损已达到规程规定,根据《煤矿安全规程》第 402条规定必须更换此钢丝绳,为了进一步确保作业及人员安全,特制定如下安全技术措施
一、施工时间:2025 年 4 月 19 日 二、施施工场地点:盲斜轨道 三、施工内容:更换盲斜轨道 JD-55 绞车提升钢丝绳 四、施工单位:机电队 施工负责人:赵继平 安全负责人:岳怀义 技术负责人:张金龙 工作人员:梁如瑜、张同伟、高强 五、准备工作1、工具、器具:扳手 2 把,钢丝钳 1 把,梅花扳手 2 个,绳卡 10 副,大锤 1 把,绳套 2 根(直径:18
5 绳头长:3 米),撬棍 2 根,棉纱若干
2、将新绳运到指定位置,把所需材料和工具都准备好
六、作业流程1、通知调度室更换盲斜绞车的钢丝绳;2、将滚筒下的松绳、过卷保护装置拆除;3、让绞车司机以 0
5m/s 的速度吐旧绳,并放于指定位置;4、将新钢丝绳绳头用人牵引至绞车滚筒处,绳头用固定块固定在绞车滚筒上
将钢丝绳绕过滚筒前方的地轮,5、绞车司机用 0
3m/s 的速度将绞车钢丝绳缠绕在绞车滚筒上,排列必须整齐
6、留出叉钢丝绳绳头的 10 米钢丝绳,将钢丝绳的绳根用桃形环牢固相连
7、组织人员对主斜井钢丝绳钩头进行叉接,叉接完毕后,调节钩头在上车场的位置
8、恢复绞车下面的松绳保护装置,调试过卷开关位置;9、钢丝绳穿过导向轮与绞车底座用 U 型卡环连接,导向轮牵引重车下放至滚筒余绳 3 圈为止,然后绞车司机以 0
3m/s 的速度提升,进行排绳
10、换绳结束: (1)、所有工作完毕后,组织有关人员进行验收
(2)、验收后由绞车司机进行空车试运转,恢复正常提升

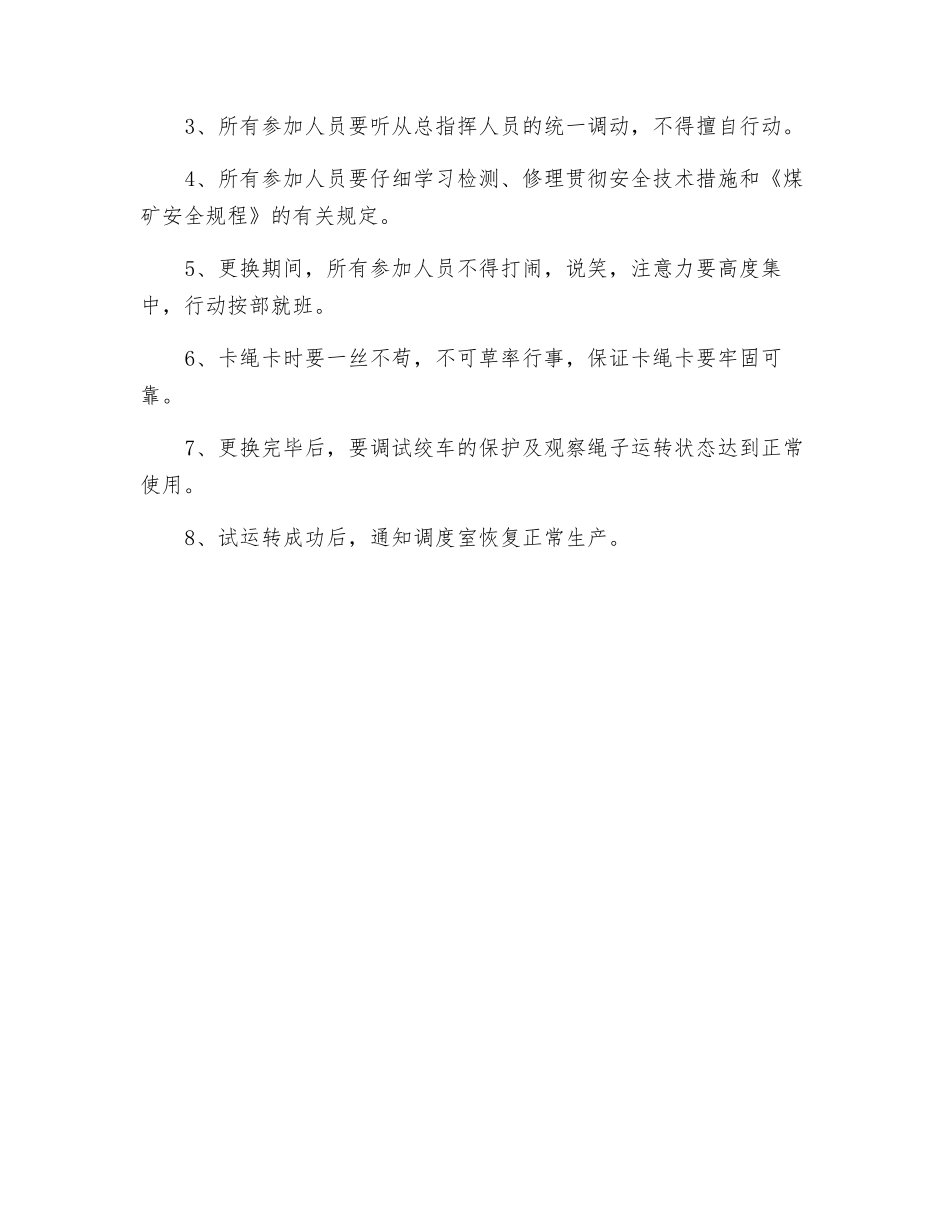

七、安全技术措施1、所有参加检测、修理人员工作之前不准喝酒,检测、修理中严格遵守岗
