直流穿墙套管安装施工作业风险控制专项措施

直流穿墙套管安装施工作业风险控制专项措施_第1页
1/2
直流穿墙套管安装施工作业风险控制专项措施_第2页
2/2

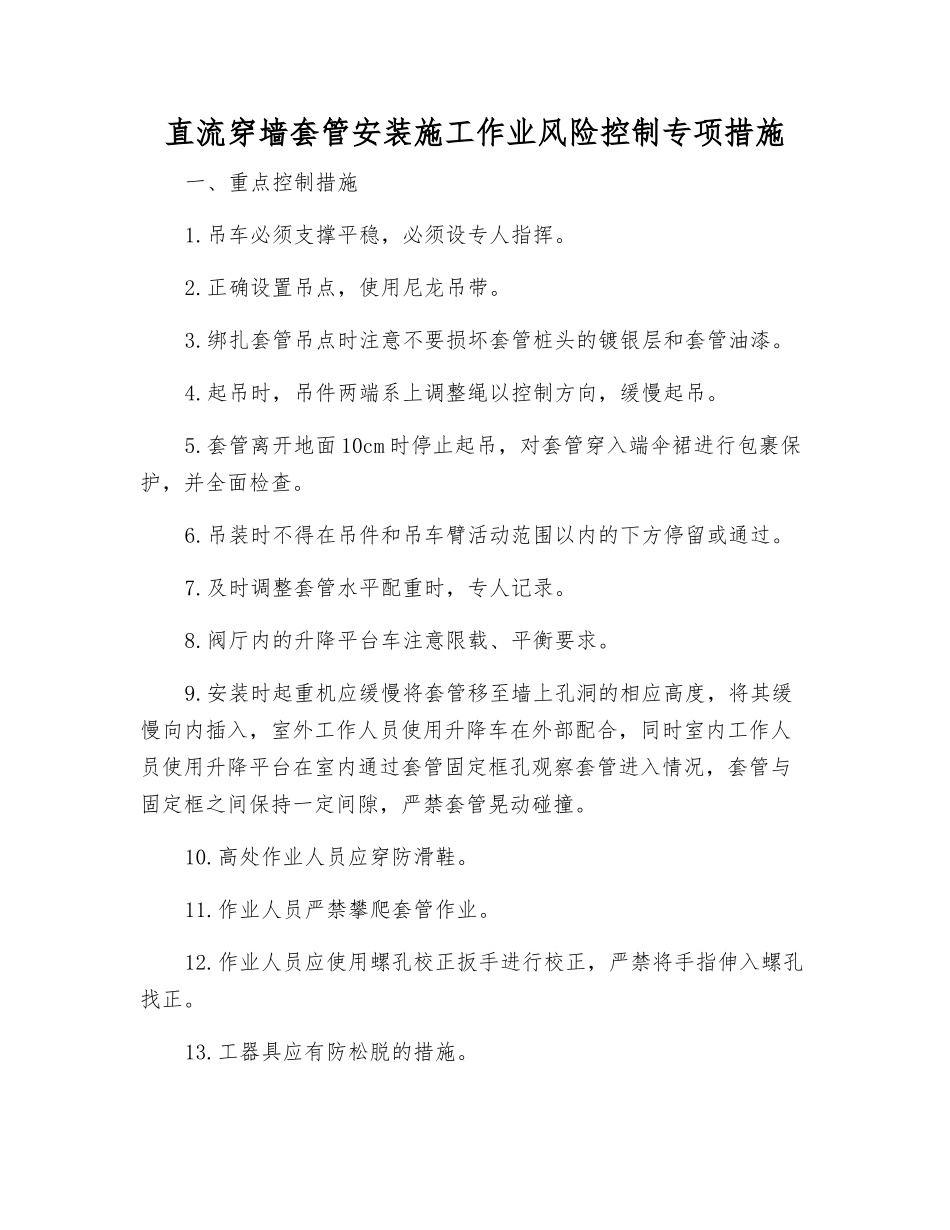

直流穿墙套管安装施工作业风险控制专项措施一、重点控制措施1.吊车必须支撑平稳,必须设专人指挥。2.正确设置吊点,使用尼龙吊带。3.绑扎套管吊点时注意不要损坏套管桩头的镀银层和套管油漆。4.起吊时,吊件两端系上调整绳以控制方向,缓慢起吊。5.套管离开地面 10cm 时停止起吊,对套管穿入端伞裙进行包裹保护,并全面检查。6.吊装时不得在吊件和吊车臂活动范围以内的下方停留或通过。7.及时调整套管水平配重时,专人记录。8.阀厅内的升降平台车注意限载、平衡要求。9.安装时起重机应缓慢将套管移至墙上孔洞的相应高度,将其缓慢向内插入,室外工作人员使用升降车在外部配合,同时室内工作人员使用升降平台在室内通过套管固定框孔观察套管进入情况,套管与固定框之间保持一定间隙,严禁套管晃动碰撞。10.高处作业人员应穿防滑鞋。11.作业人员严禁攀爬套管作业。12.作业人员应使用螺孔校正扳手进行校正,严禁将手指伸入螺孔找正。13.工器具应有防松脱的措施。14.使用工具袋进行上下工具材料传递,严禁抛掷,高处作业下方不得有人。
