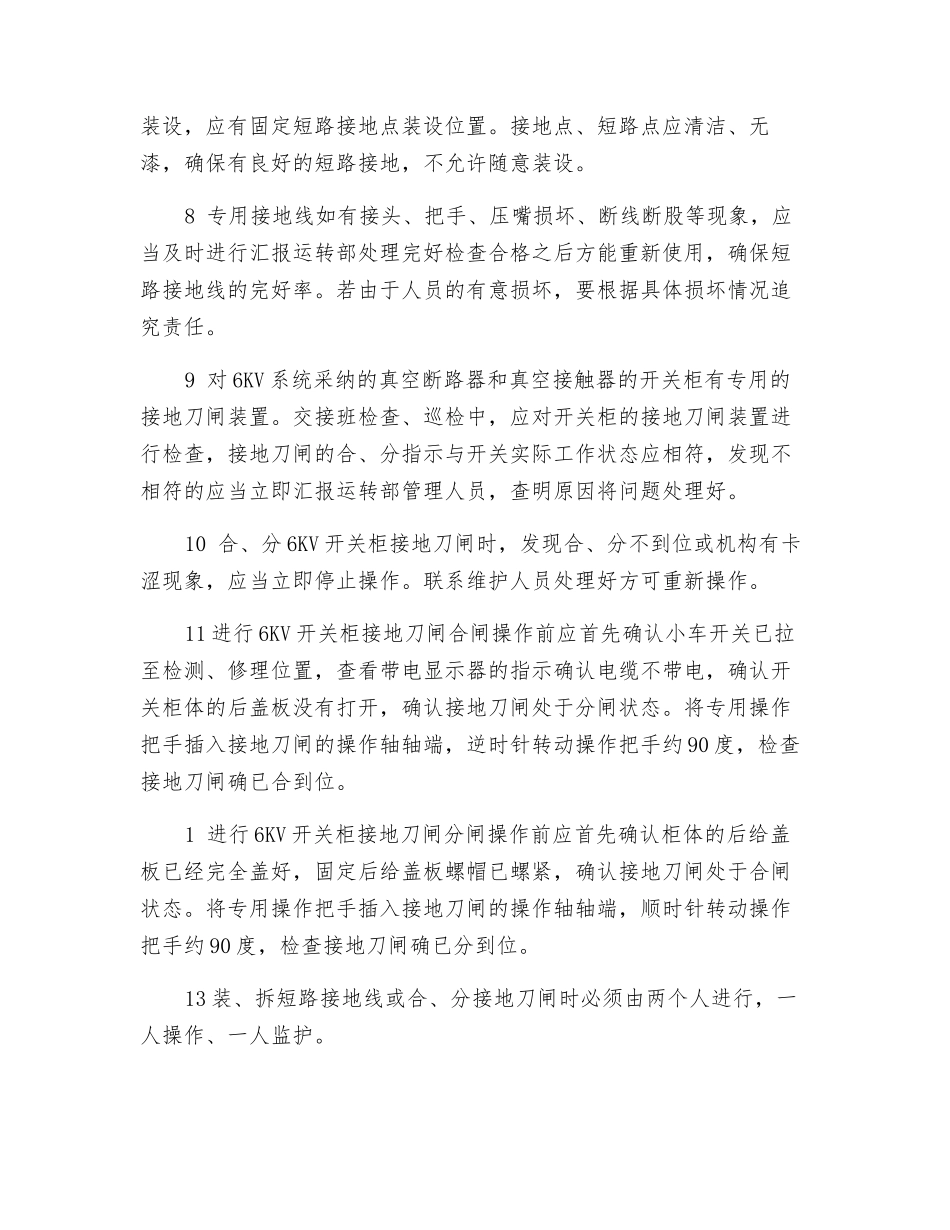

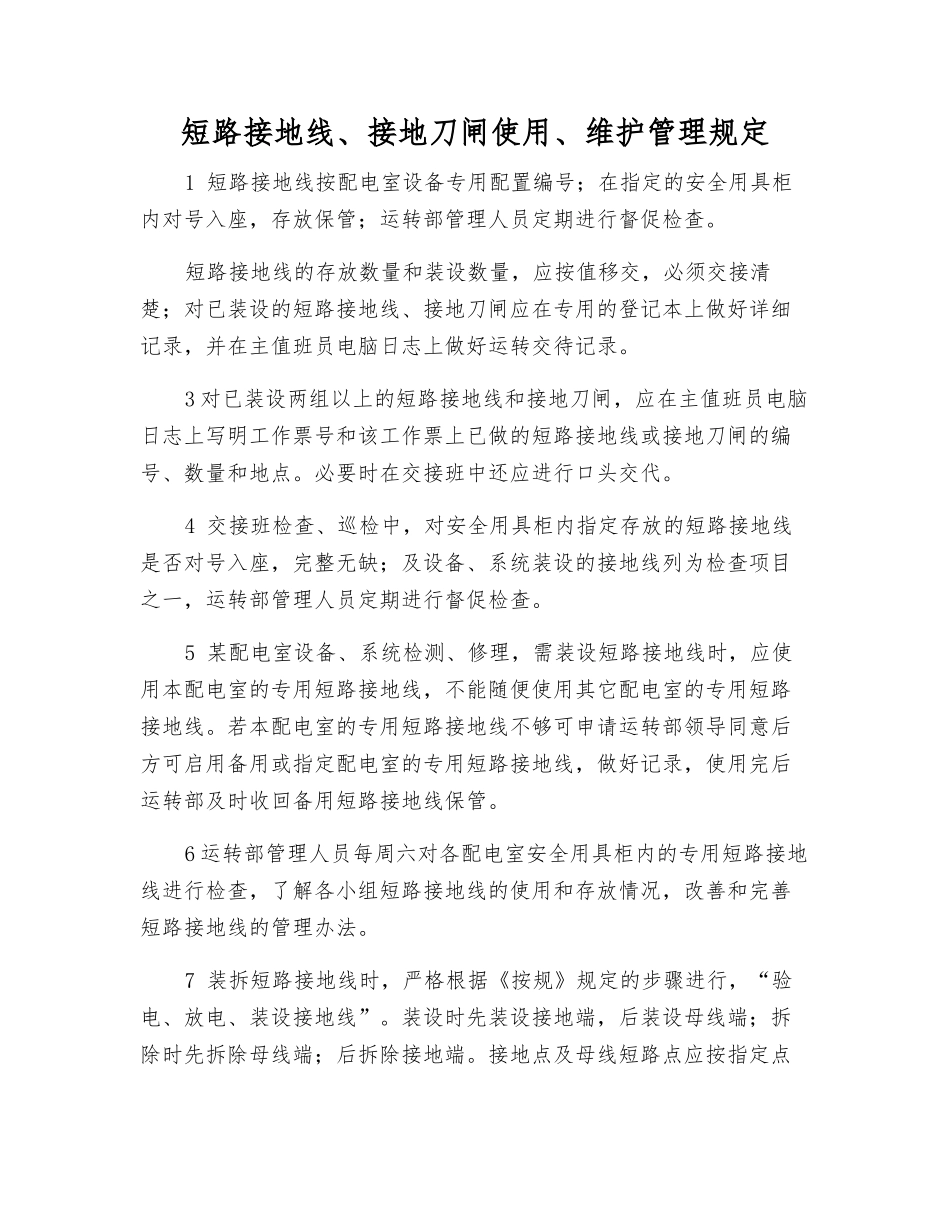

短路接地线、接地刀闸使用、维护管理规定1 短路接地线按配电室设备专用配置编号;在指定的安全用具柜内对号入座,存放保管;运转部管理人员定期进行督促检查
短路接地线的存放数量和装设数量,应按值移交,必须交接清楚;对已装设的短路接地线、接地刀闸应在专用的登记本上做好详细记录,并在主值班员电脑日志上做好运转交待记录
3 对已装设两组以上的短路接地线和接地刀闸,应在主值班员电脑日志上写明工作票号和该工作票上已做的短路接地线或接地刀闸的编号、数量和地点
必要时在交接班中还应进行口头交代
4 交接班检查、巡检中,对安全用具柜内指定存放的短路接地线是否对号入座,完整无缺;及设备、系统装设的接地线列为检查项目之一,运转部管理人员定期进行督促检查
5 某配电室设备、系统检测、修理,需装设短路接地线时,应使用本配电室的专用短路接地线,不能随便使用其它配电室的专用短路接地线
若本配电室的专用短路接地线不够可申请运转部领导同意后方可启用备用或指定配电室的专用短路接地线,做好记录,使用完后运转部及时收回备用短路接地线保管
6 运转部管理人员每周六对各配电室安全用具柜内的专用短路接地线进行检查,了解各小组短路接地线的使用和存放情况,改善和完善短路接地线的管理办法
7 装拆短路接地线时,严格根据《按规》规定的步骤进行,“验电、放电、装设接地线”
装设时先装设接地端,后装设母线端;拆除时先拆除母线端;后拆除接地端
接地点及母线短路点应按指定点装设,应有固定短路接地点装设位置
接地点、短路点应清洁、无漆,确保有良好的短路接地,不允许随意装设
8 专用接地线如有接头、把手、压嘴损坏、断线断股等现象,应当及时进行汇报运转部处理完好检查合格之后方能重新使用,确保短路接地线的完好率
若由于人员的有意损坏,要根据具体损坏情况追究责任

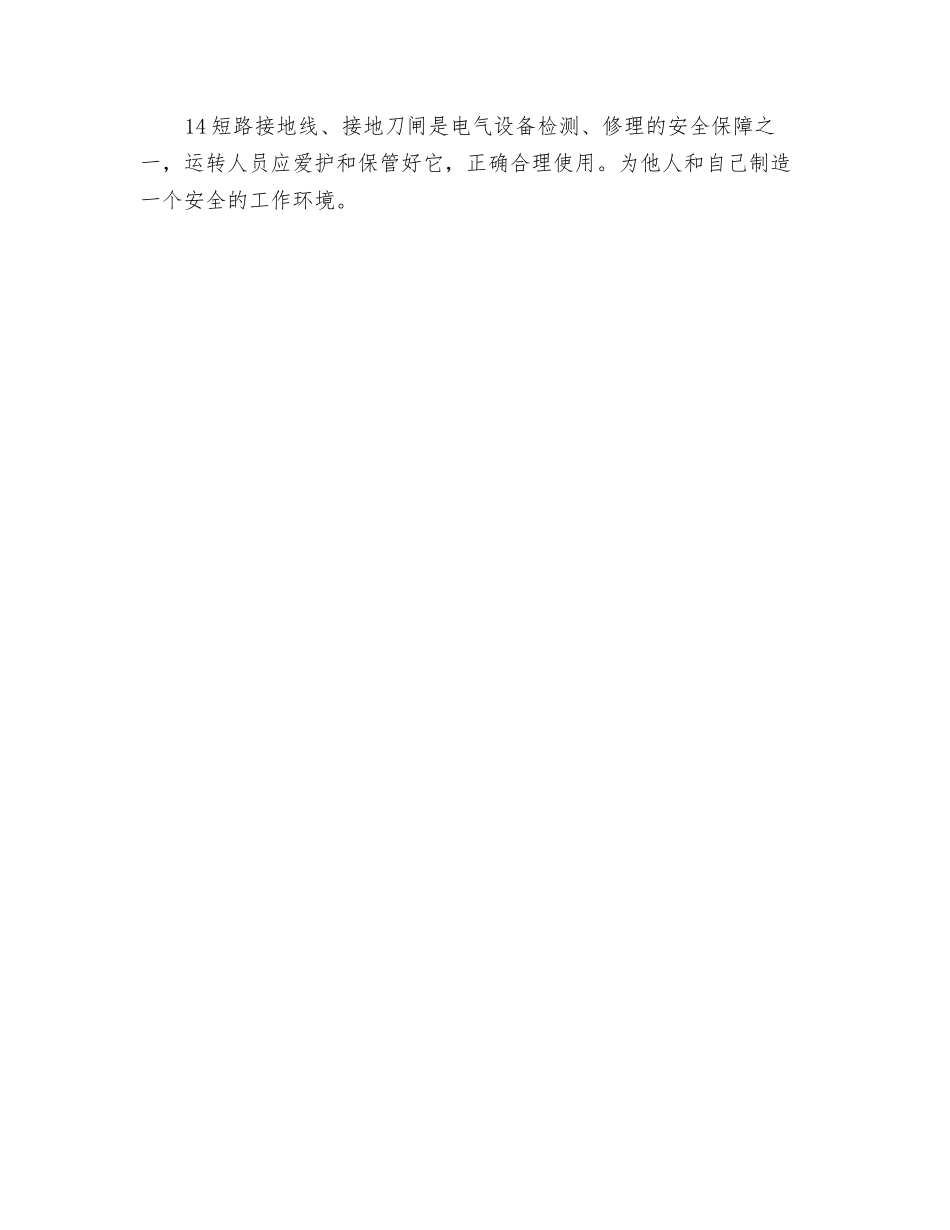

9 对 6KV 系统采纳的真空断路器和真空接触器的开关柜有专用的接地刀闸装置
