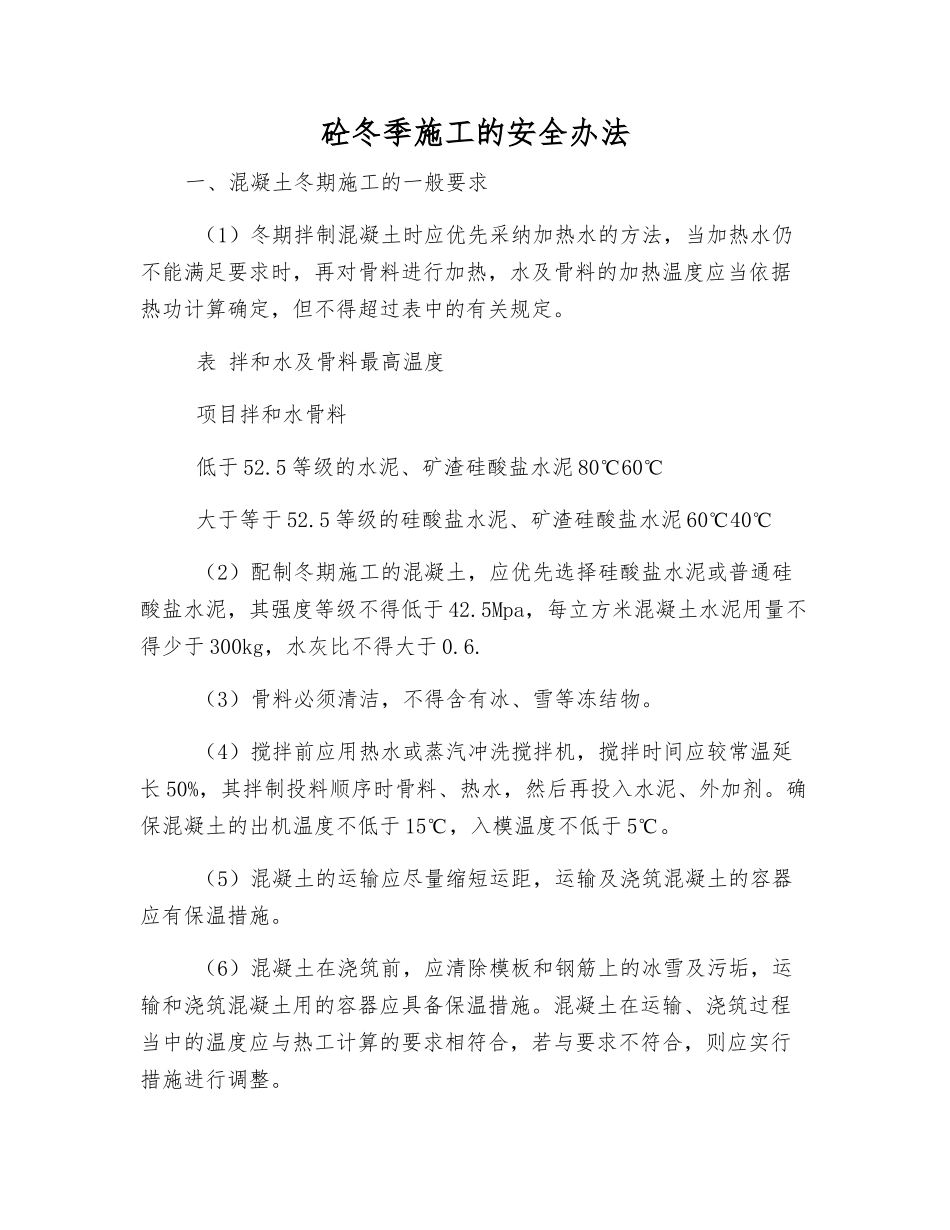

砼冬季施工的安全办法一、混凝土冬期施工的一般要求 (1)冬期拌制混凝土时应优先采纳加热水的方法,当加热水仍不能满足要求时,再对骨料进行加热,水及骨料的加热温度应当依据热功计算确定,但不得超过表中的有关规定
表 拌和水及骨料最高温度 项目拌和水骨料 低于 52
5 等级的水泥、矿渣硅酸盐水泥 80℃60℃ 大于等于 52
5 等级的硅酸盐水泥、矿渣硅酸盐水泥 60℃40℃ (2)配制冬期施工的混凝土,应优先选择硅酸盐水泥或普通硅酸盐水泥,其强度等级不得低于 42
5Mpa,每立方米混凝土水泥用量不得少于 300kg,水灰比不得大于 0
(3)骨料必须清洁,不得含有冰、雪等冻结物
(4)搅拌前应用热水或蒸汽冲洗搅拌机,搅拌时间应较常温延长 50%,其拌制投料顺序时骨料、热水,然后再投入水泥、外加剂
确保混凝土的出机温度不低于 15℃,入模温度不低于 5℃
(5)混凝土的运输应尽量缩短运距,运输及浇筑混凝土的容器应有保温措施
(6)混凝土在浇筑前,应清除模板和钢筋上的冰雪及污垢,运输和浇筑混凝土用的容器应具备保温措施
混凝土在运输、浇筑过程当中的温度应与热工计算的要求相符合,若与要求不符合,则应实行措施进行调整

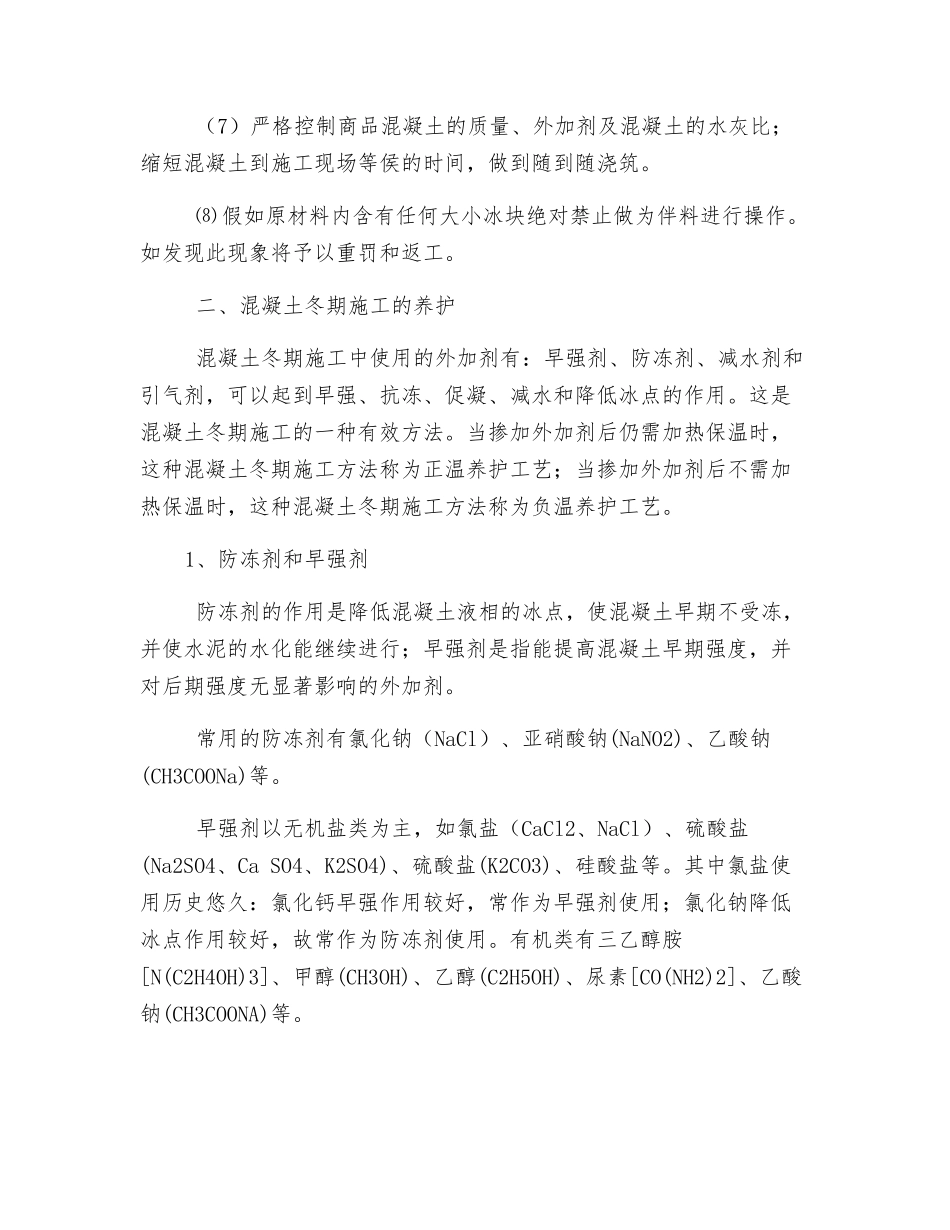

(7)严格控制商品混凝土的质量、外加剂及混凝土的水灰比;缩短混凝土到施工现场等侯的时间,做到随到随浇筑
⑻ 假如原材料内含有任何大小冰块绝对禁止做为伴料进行操作
如发现此现象将予以重罚和返工
二、混凝土冬期施工的养护 混凝土冬期施工中使用的外加剂有:早强剂、防冻剂、减水剂和引气剂,可以起到早强、抗冻、促凝、减水和降低冰点的作用
这是混凝土冬期施工的一种有效方法
当掺加外加剂后仍需加热保温时,这种混凝土冬期施工方法称为正温养护工艺;当掺加外加剂后不需加热保温时,这种混凝土冬期施工方法称为负温养护工艺
1、防冻剂和早强剂 防冻剂的作用是降低混凝土液相的冰点
