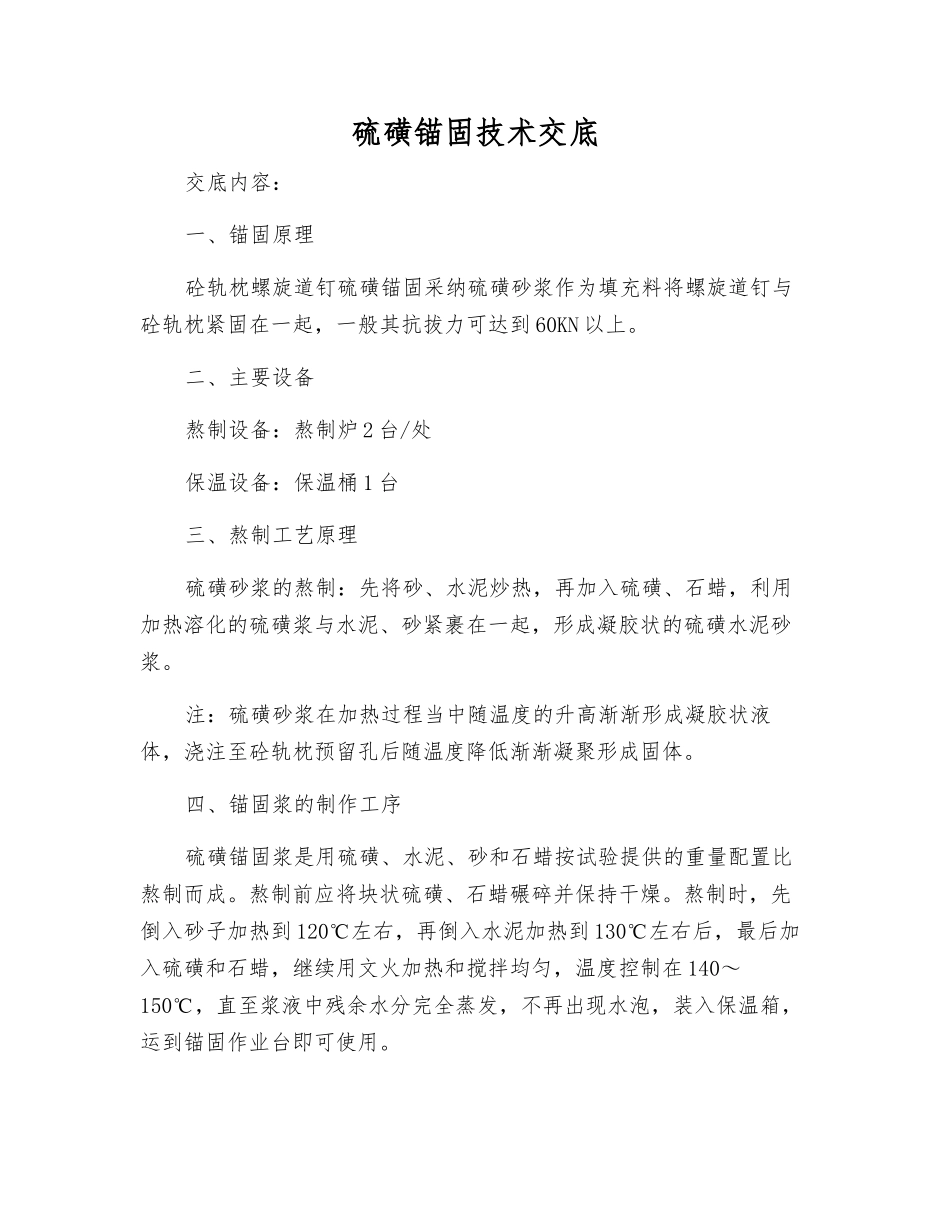

硫磺锚固技术交底交底内容:一、锚固原理砼轨枕螺旋道钉硫磺锚固采纳硫磺砂浆作为填充料将螺旋道钉与砼轨枕紧固在一起,一般其抗拔力可达到 60KN 以上。二、主要设备熬制设备:熬制炉 2 台/处保温设备:保温桶 1 台三、熬制工艺原理硫磺砂浆的熬制:先将砂、水泥炒热,再加入硫磺、石蜡,利用加热溶化的硫磺浆与水泥、砂紧裹在一起,形成凝胶状的硫磺水泥砂浆。注:硫磺砂浆在加热过程当中随温度的升高渐渐形成凝胶状液体,浇注至砼轨枕预留孔后随温度降低渐渐凝聚形成固体。四、锚固浆的制作工序硫磺锚固浆是用硫磺、水泥、砂和石蜡按试验提供的重量配置比熬制而成。熬制前应将块状硫磺、石蜡碾碎并保持干燥。熬制时,先倒入砂子加热到 120℃左右,再倒入水泥加热到 130℃左右后,最后加入硫磺和石蜡,继续用文火加热和搅拌均匀,温度控制在 140~150℃,直至浆液中残余水分完全蒸发,不再出现水泡,装入保温箱,运到锚固作业台即可使用。注:浇注前硫磺砂浆温度不得低于 140℃,故应在保温桶中持续保温,文火加热。五、锚固料各项材料要求及其他技术指标1、硫磺用纯度不小于 95%的一般工业硫磺。2、水泥用普通硅酸盐水泥,采纳 P.O42.5。3、石蜡为一般工业用石蜡。4、砂子粒径不得大于 2 毫米,泥污量不得大于 5%。5、 配制成分配合比按下列规定选用:根据气候和材料技术条件,按下列规定的重量配合比范围,由试验人员选定各种材料用量:法律规范推举参考值 。硫磺:水泥:砂子:石蜡=1:(0.3~0.6):(1~1.5):(0.01~0.03)配制成的溶液,应较稠而又不影响灌注时应具备的流动度。六、施工注意事项1、火力要可控制,火候不得过猛熔制过程应不断搅拌。2、石蜡配制前应破成碎块。3、水泥如有结块,配制前应过筛。4、硫磺前应破成碎块,如受潮应在配制前干燥。5、施工场地锚固道钉时,可用两个铁锅轮流熔制。每个熔制量不宜大于 50 公斤。熔制地点与锚固作业距离不宜过远。6.应派有经验的人员进行硫磺砂浆的熬制工作,且施工之前人员上岗之前要提前半小时制作硫磺砂浆,以免影响整个工序的生产。七、硫磺锚固质量控制与检验1、不定时对硫磺水泥砂浆制作的各工序进行温度测试,以便控制温度。2、锚固质量的检测,根据法律规范要求进行抗拔试验,每公里做3 个道钉的抗拔试验。3、螺旋道钉偏离预留孔中心不得大于 2mm,与承轨槽垂直,偏斜度不得大于 2 度,每 2km 抽检 10 个道钉。道钉圆台底应高出承轨槽面:弹条...
