预制楼梯制作、吊装方案一、预制构件进场1、预制区及构件码放布置:施工场地设置考虑同时能满足预制构件制作及构件堆放还要满足塔吊吊运半径
故现场设置专用预制构件区,构件堆场设置塔吊回旋半径以内,以免预制构件吊装时相互影响同时避免构件二次吊运
2、预制构件的码放:1)预制构件的码放应预埋吊件向上,标志向外;垫木或垫块在构件下的位置应与吊装、脱模时的位置一致
2)构件不得重叠堆放,构件做专用钢构件栏放置
3)预制构件在码放时严禁损坏构件面层,应做好成品保护4)堆放区周边设置防护栏杆,并于醒目位置提醒非吊装作业人员严禁入内,预制构件与地面成90°垂直稳固码放
3、施工机械布置:鉴于装配式结构的特殊性,吊装机械经认真考虑及查证验算选择合适型号的塔吊能满足使用要求,为保证吊装起重点,塔吊布置经实测布设于施工楼南侧4米处(塔吊位置详见图)
二、预制构件吊装(一)吊具类别及使用1、起吊工具形式构件吊装机械主要采用塔吊,并确保全覆盖
吊装时采用专用吊钉扣进行吊装

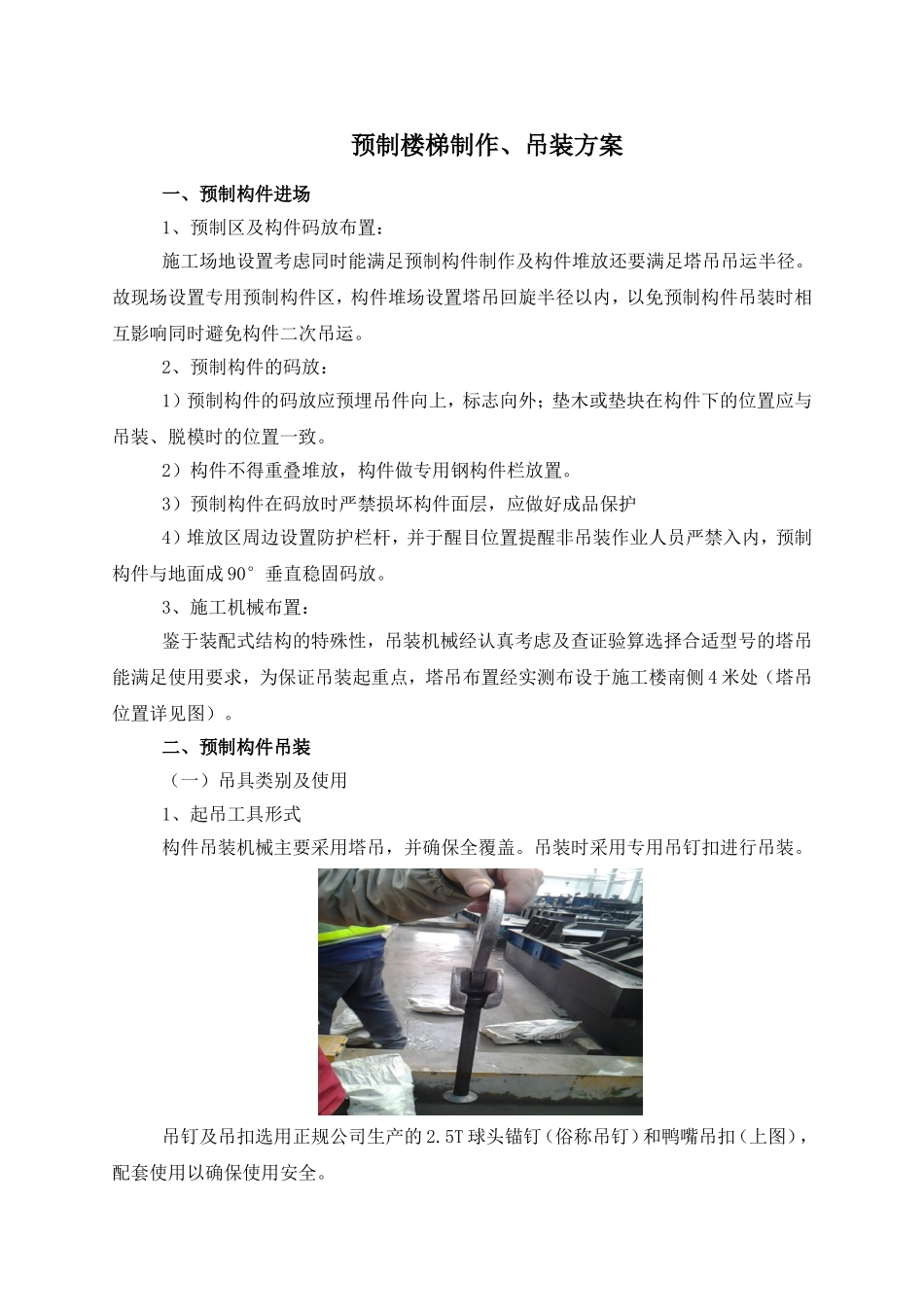

吊钉及吊扣选用正规公司生产的2
5T球头锚钉(俗称吊钉)和鸭嘴吊扣(上图),配套使用以确保使用安全
2、吊点布置的原则:1)满足吊点本身锚固强度要求2)满足构件整体平衡原则3、吊具检查在预制构件吊装前,对吊具及钢丝绳逐部检查,主要检查吊具的外观是否有开裂及磨损情况,钢丝绳是否存在断股、破损等问题,对于不能满足施工的吊具及钢丝绳需按照相关标准予以报废
项目安全负责人需督促此项工作的落实并做定期抽查
4、预制构件吊装1)预制构件验收a、混泥土构件外观质量应符合下表1的规定,不允许存在严重缺陷,对于出现的一般缺陷,应按技术处理方案进行处理,并重新检查验收
预制构件不得存在影响结构性能或装配、使用功能的尺寸偏差,应符合表2的规定
表1构件外观质量名称现象质量要求露筋构件内钢筋未被混凝土完全包裹而外露受力主筋不应有,其它构造钢筋和箍筋允许少量蜂
