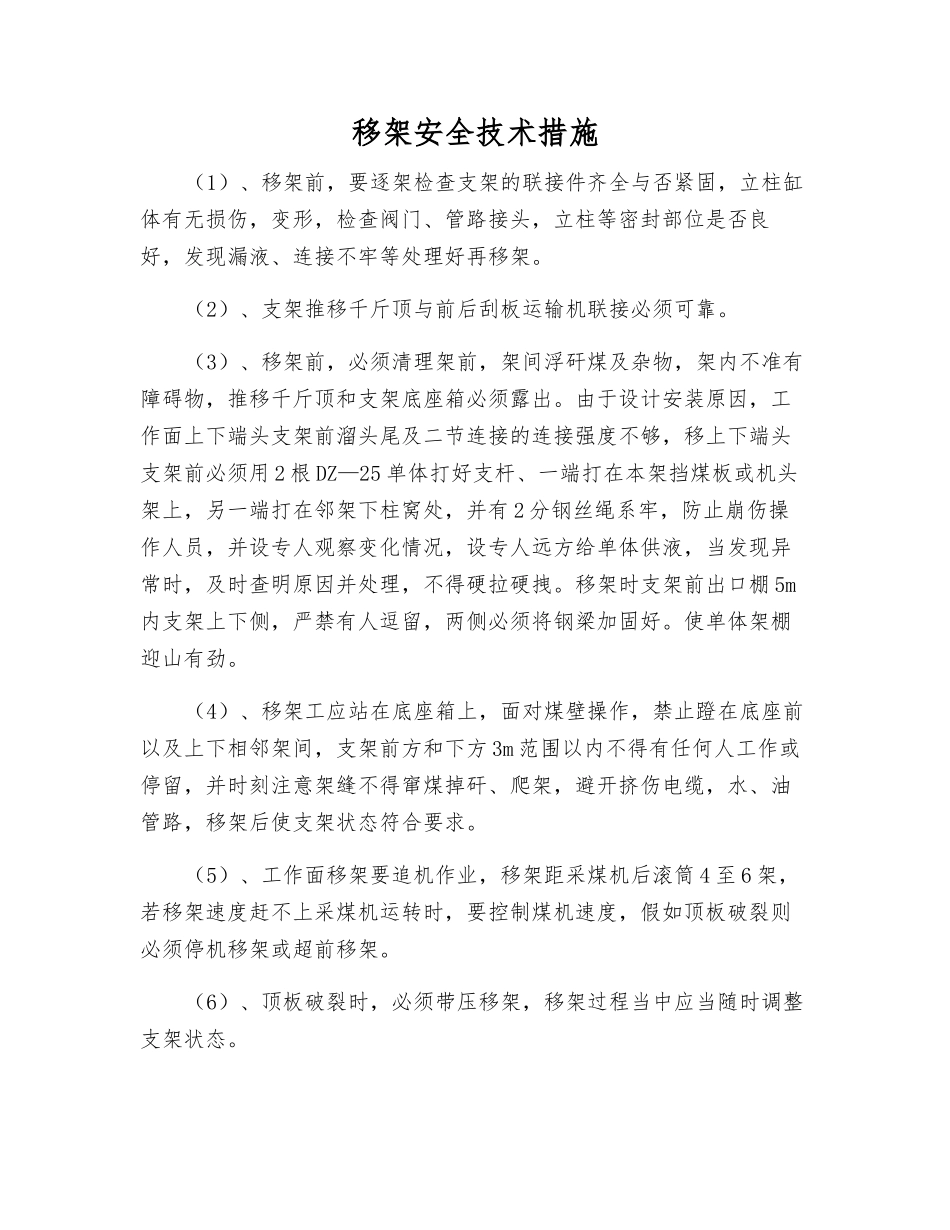

移架安全技术措施(1)、移架前,要逐架检查支架的联接件齐全与否紧固,立柱缸体有无损伤,变形,检查阀门、管路接头,立柱等密封部位是否良好,发现漏液、连接不牢等处理好再移架
(2)、支架推移千斤顶与前后刮板运输机联接必须可靠
(3)、移架前,必须清理架前,架间浮矸煤及杂物,架内不准有障碍物,推移千斤顶和支架底座箱必须露出
由于设计安装原因,工作面上下端头支架前溜头尾及二节连接的连接强度不够,移上下端头支架前必须用 2 根 DZ—25 单体打好支杆、一端打在本架挡煤板或机头架上,另一端打在邻架下柱窝处,并有 2 分钢丝绳系牢,防止崩伤操作人员,并设专人观察变化情况,设专人远方给单体供液,当发现异常时,及时查明原因并处理,不得硬拉硬拽
移架时支架前出口棚 5m内支架上下侧,严禁有人逗留,两侧必须将钢梁加固好
使单体架棚迎山有劲
(4)、移架工应站在底座箱上,面对煤壁操作,禁止蹬在底座前以及上下相邻架间,支架前方和下方 3m 范围以内不得有任何人工作或停留,并时刻注意架缝不得窜煤掉矸、爬架,避开挤伤电缆,水、油管路,移架后使支架状态符合要求
(5)、工作面移架要追机作业,移架距采煤机后滚筒 4 至 6 架,若移架速度赶不上采煤机运转时,要控制煤机速度,假如顶板破裂则必须停机移架或超前移架
(6)、顶板破裂时,必须带压移架,移架过程当中应当随时调整支架状态

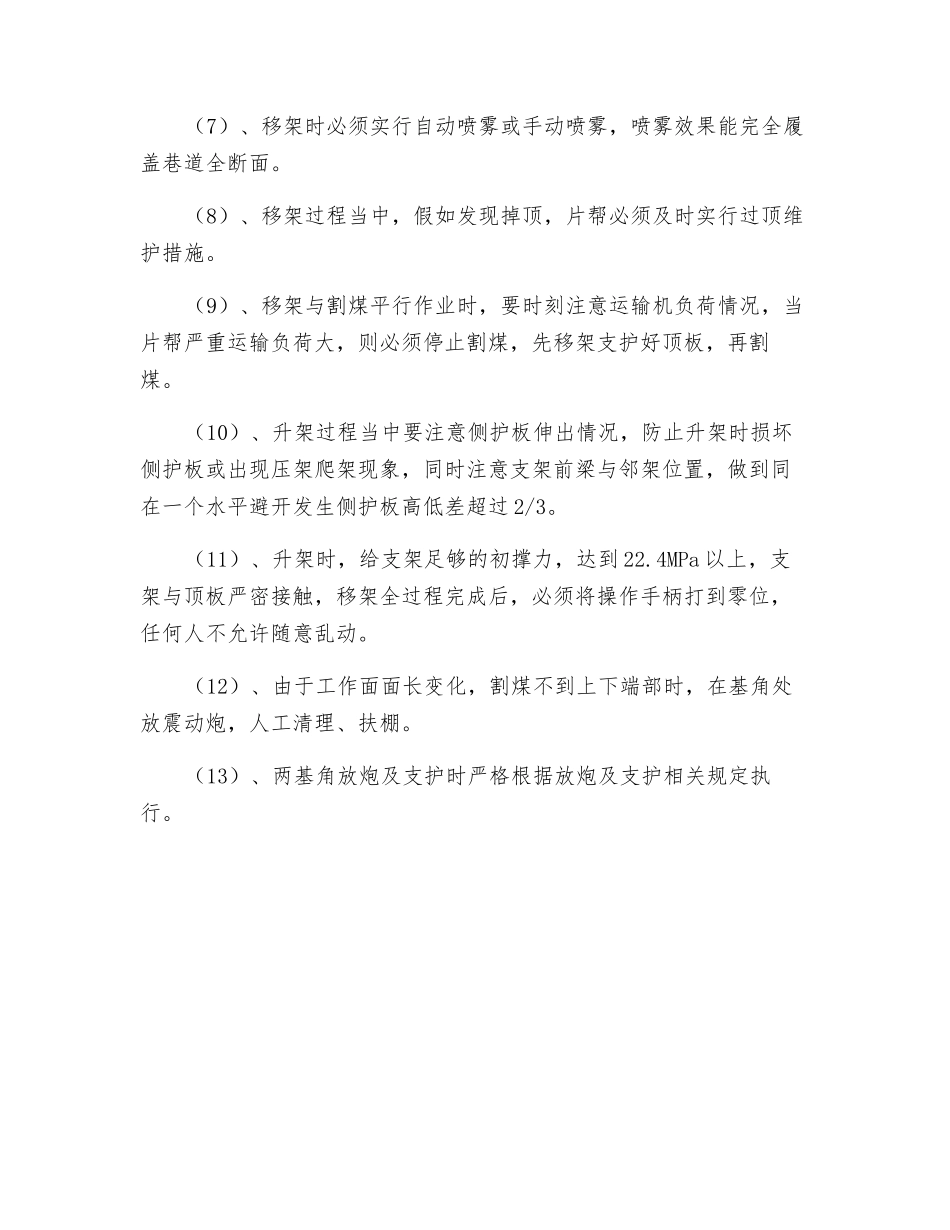

(7)、移架时必须实行自动喷雾或手动喷雾,喷雾效果能完全履盖巷道全断面
(8)、移架过程当中,假如发现掉顶,片帮必须及时实行过顶维护措施
(9)、移架与割煤平行作业时,要时刻注意运输机负荷情况,当片帮严重运输负荷大,则必须停止割煤,先移架支护好顶板,再割煤
(10)、升架过程当中要注意侧护板伸出情况,防止升架时损坏侧护板或出现压架爬架现象,同时注意支架前梁与邻架位置,做到同在一个水平避开发生侧护板高低差超过 2/3
(11)、升架时
