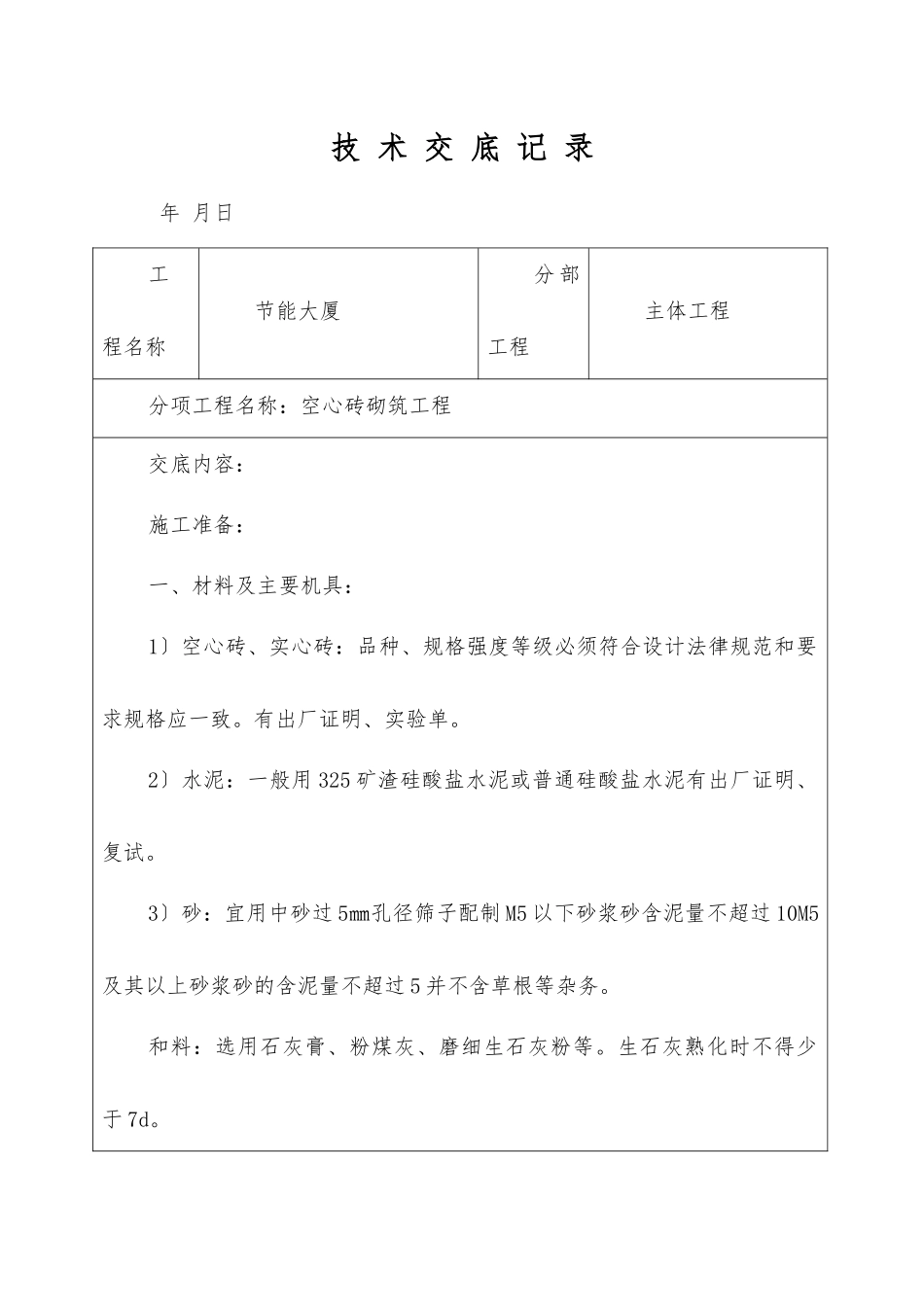

技 术 交 底 记 录 年 月日工程名称节能大厦分 部工程主体工程分项工程名称:空心砖砌筑工程交底内容:施工准备:一、材料及主要机具:1〕空心砖、实心砖:品种、规格强度等级必须符合设计法律规范和要求规格应一致
有出厂证明、实验单
2〕水泥:一般用 325 矿渣硅酸盐水泥或普通硅酸盐水泥有出厂证明、复试

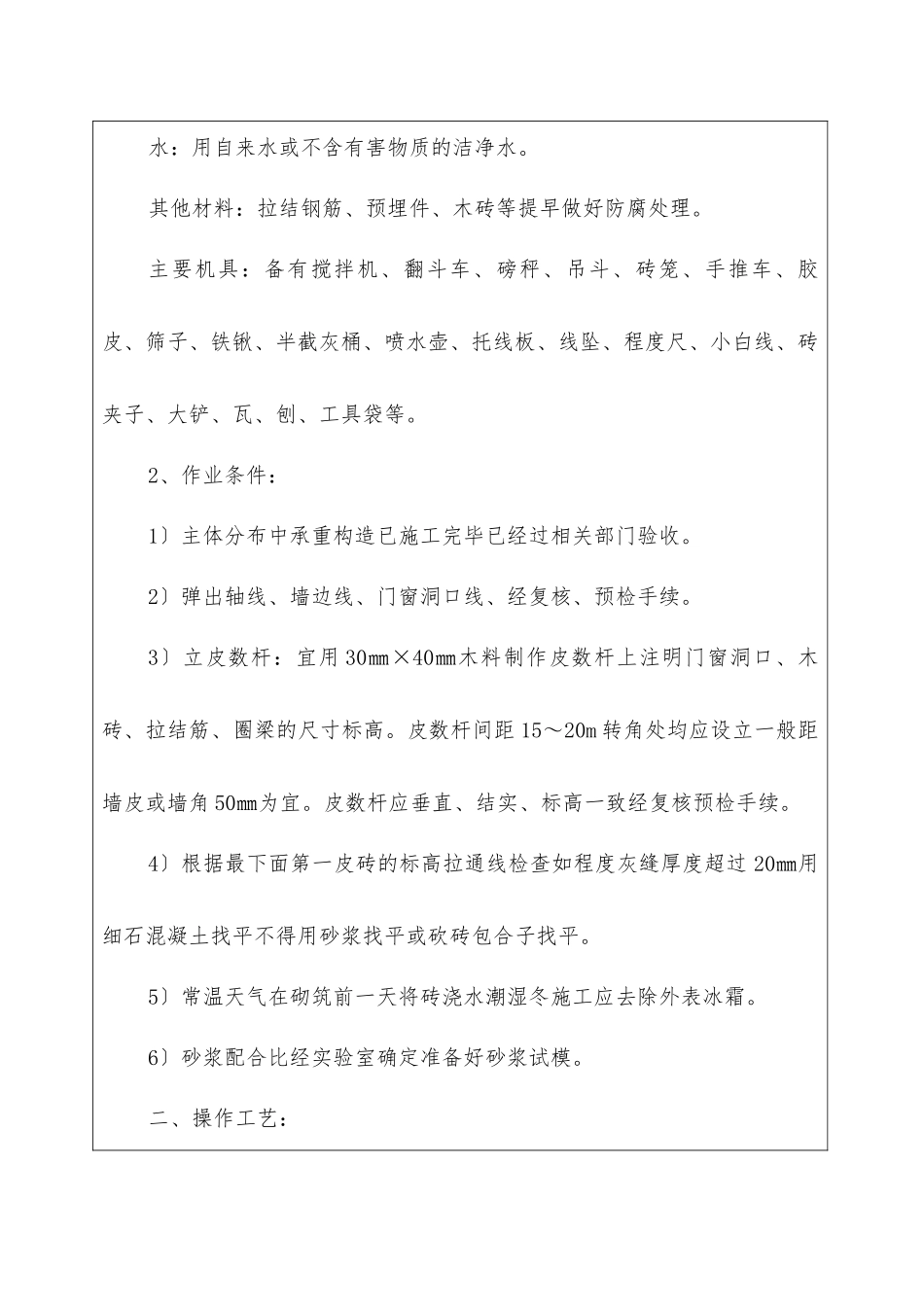

3〕砂:宜用中砂过 5㎜孔径筛子配制 M5 以下砂浆砂含泥量不超过 10M5及其以上砂浆砂的含泥量不超过 5 并不含草根等杂务
和料:选用石灰膏、粉煤灰、磨细生石灰粉等
生石灰熟化时不得少于 7d
水:用自来水或不含有害物质的洁净水
其他材料:拉结钢筋、预埋件、木砖等提早做好防腐处理
主要机具:备有搅拌机、翻斗车、磅秤、吊斗、砖笼、手推车、胶皮、筛子、铁锹、半截灰桶、喷水壶、托线板、线坠、程度尺、小白线、砖夹子、大铲、瓦、刨、工具袋等
2、作业条件:1〕主体分布中承重构造已施工完毕已经过相关部门验收
2〕弹出轴线、墙边线、门窗洞口线、经复核、预检手续
3〕立皮数杆:宜用 30㎜×40㎜木料制作皮数杆上注明门窗洞口、木砖、拉结筋、圈梁的尺寸标高
皮数杆间距 15~20m 转角处均应设立一般距墙皮或墙角 50㎜为宜
皮数杆应垂直、结实、标高一致经复核预检手续
4〕根据最下面第一皮砖的标高拉通线检查如程度灰缝厚度超过 20㎜用细石混凝土找平不得用砂浆找平或砍砖包合子找平
5〕常温天气在砌筑前一天将砖浇水潮湿冬施工应去除外表冰霜
6〕砂浆配合比经实验室确定准备好砂浆试模
二、操作工艺:工艺流程:砌筑前根底墙或楼面清扫洁净洒水潮湿
技术负 责 人交底人承受人 技 术 交 底 记 录 年 月日工程名称节能大厦分部工程主体工程分项工程名称:空心砖砌筑工程拌制砂浆施工准备排砖摞底砌空心砖墙验平根据设计图纸各部位尺寸排砖摞底使组砌合理便于操作
拌制砂浆:〔1〕砂浆配合比应用重量比计量精度为水泥
