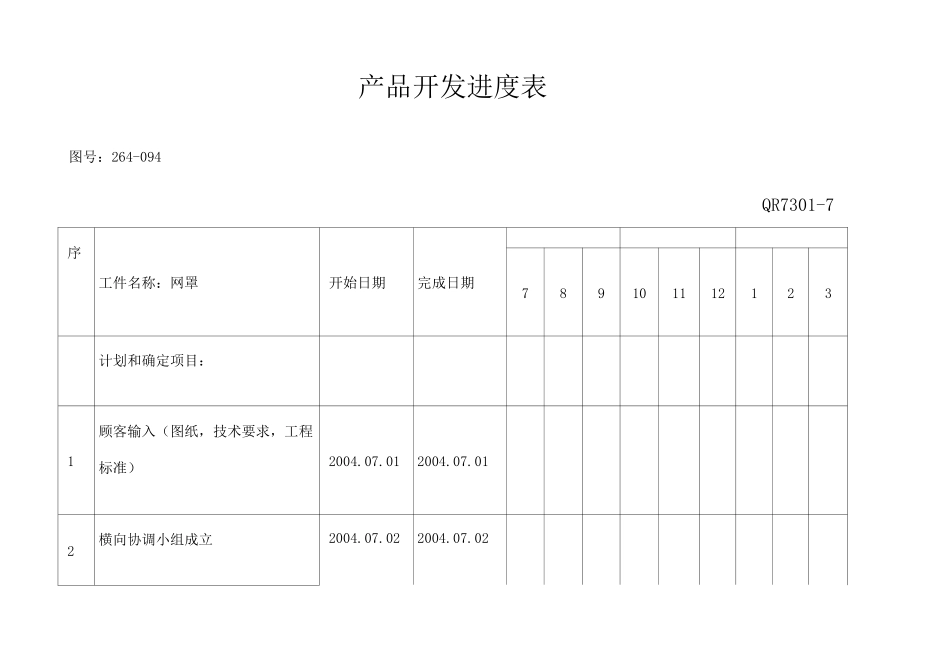

产品开发进度表图号:264-094QR7301-7序工件名称:网罩开始日期完成日期789101112123计划和确定项目:1顾客输入(图纸,技术要求,工程标准)2004
012004

012横向协调小组成立2004
022004
023培训计划2004
022004
024质量目标确定2004
032004
035初始材料清单确定2004
032004
036初始过程流程图确定2004
032004
037产品特性及过程特性初始明细表2004
042004
048小组承诺及管理层的支持2004
042004

04二过程设计和开发1新设备,工装,试验装备及量具的要求2004
042004
042产品特性及过程特性的确定2004
042004
043过程流程图制定(按检查清单检查)2004
052004
054过程失效模式及后果分析(PFMEA)2004
052004
055样品试制工装,量具制造及调试2004
062004
066过程质量体系评审(按过程质量检查清单进行评审)2004
072004
077样品试制后的工艺工装调整2004
192004
198样品交付后的质量改进2004
192004
199场地平面布置图(按检查清单检查)2004
202004
2010试生产控制计划2004
282004
2811特性矩阵图2004
282004
2812过程指导书的制定2004
022004
0213测量系统分析计划2004
042004
0414初试过程能力研究计划2004
042004
0415管理者的支持20
