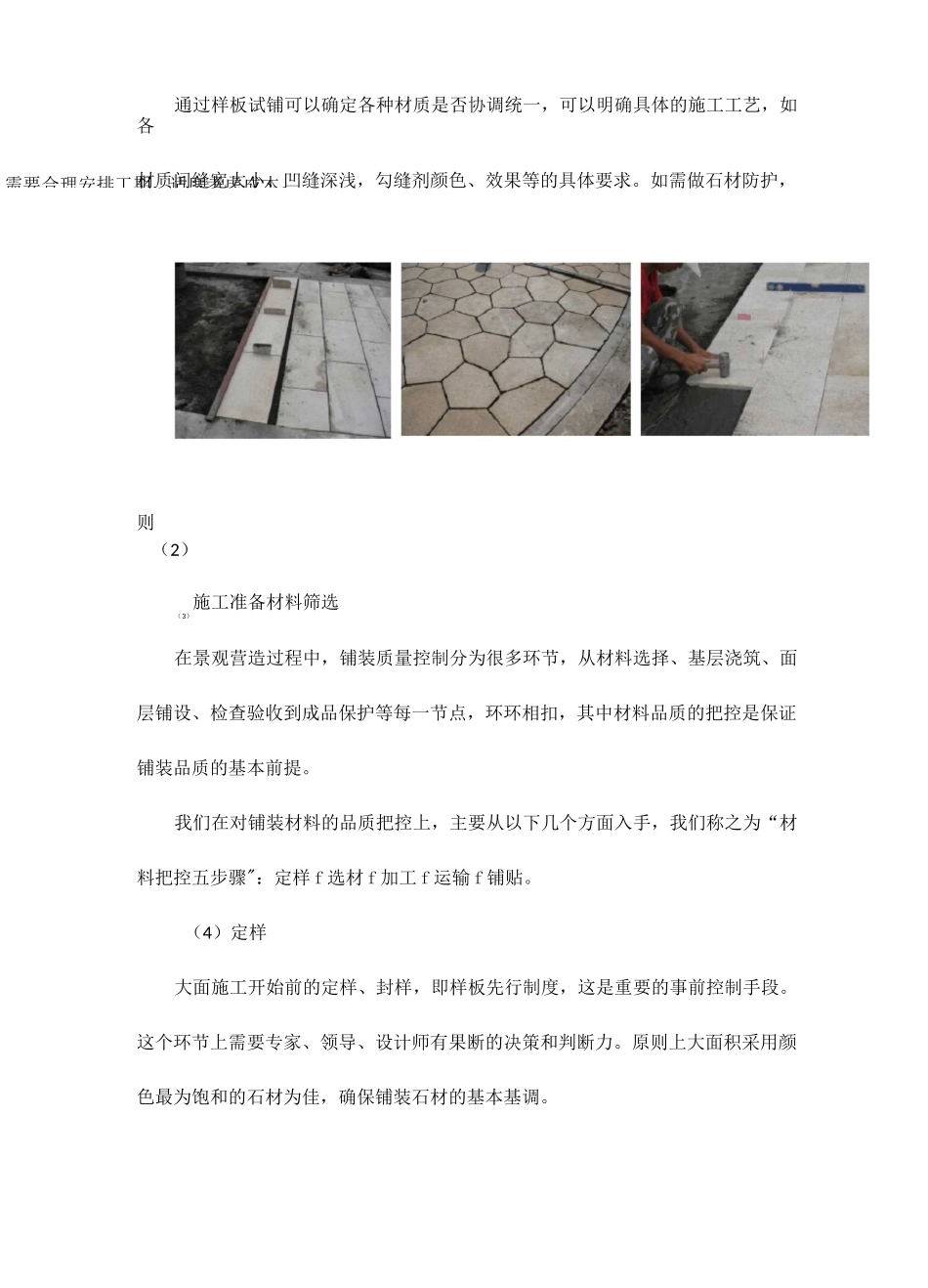

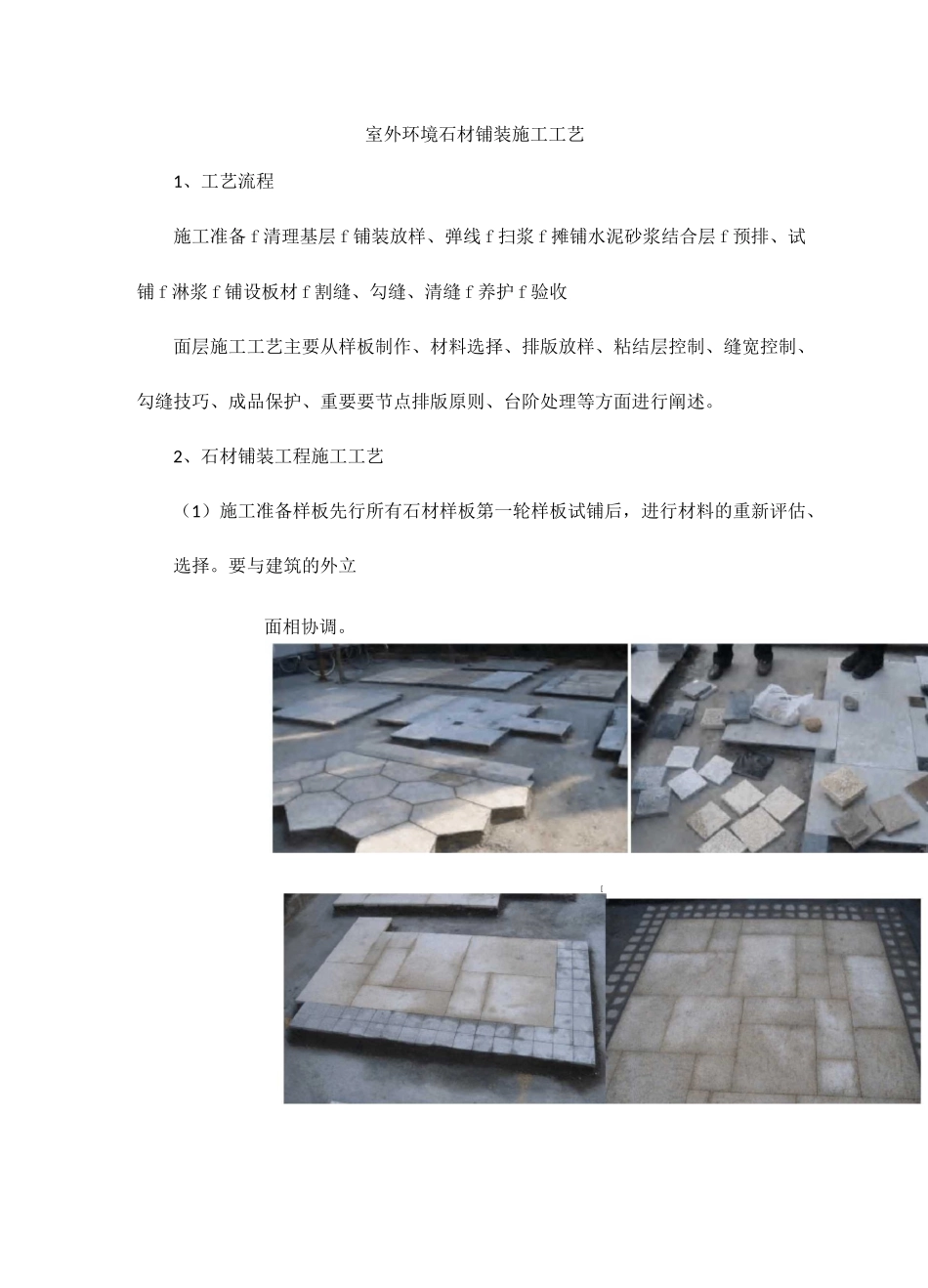

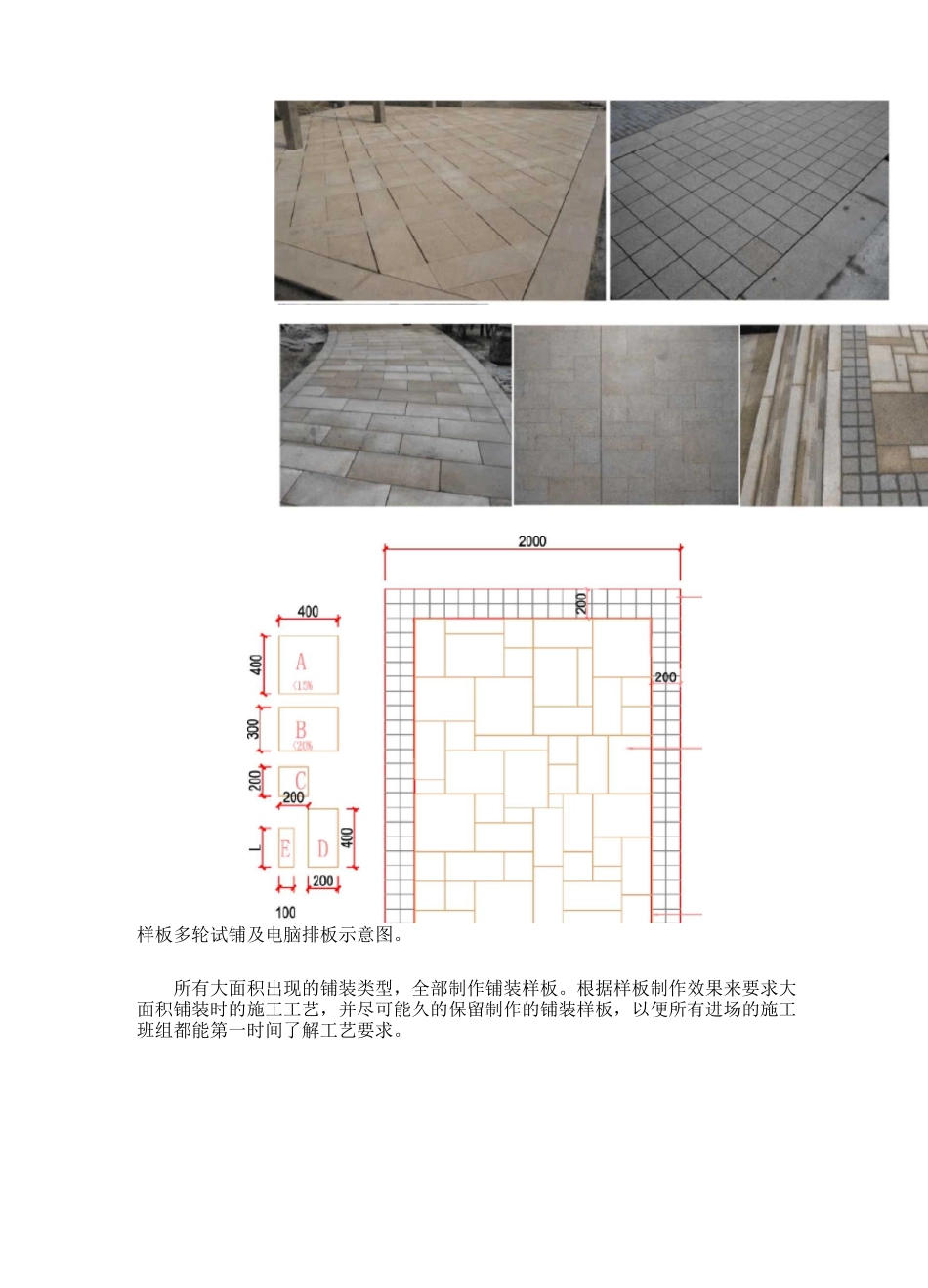

室外环境石材铺装施工工艺1、工艺流程施工准备 f 清理基层 f 铺装放样、弹线 f 扫浆 f 摊铺水泥砂浆结合层 f 预排、试铺 f 淋浆 f 铺设板材 f 割缝、勾缝、清缝 f 养护 f 验收面层施工工艺主要从样板制作、材料选择、排版放样、粘结层控制、缝宽控制、勾缝技巧、成品保护、重要要节点排版原则、台阶处理等方面进行阐述。2、石材铺装工程施工工艺(1)施工准备样板先行所有石材样板第一轮样板试铺后,进行材料的重新评估、选择。要与建筑的外立面相协调。[样板多轮试铺及电脑排板示意图。所有大面积出现的铺装类型,全部制作铺装样板。根据样板制作效果来要求大面积铺装时的施工工艺,并尽可能久的保留制作的铺装样板,以便所有进场的施工班组都能第一时间了解工艺要求。通过样板试铺可以确定各种材质是否协调统一,可以明确具体的施工工艺,如各材质间缝宽大小、凹缝深浅,勾缝剂颜色、效果等的具体要求。如需做石材防护,则(2)施工准备材料筛选(3)在景观营造过程中,铺装质量控制分为很多环节,从材料选择、基层浇筑、面层铺设、检查验收到成品保护等每一节点,环环相扣,其中材料品质的把控是保证铺装品质的基本前提。我们在对铺装材料的品质把控上,主要从以下几个方面入手,我们称之为“材料把控五步骤":定样 f 选材 f 加工 f 运输 f 铺贴。(4)定样大面施工开始前的定样、封样,即样板先行制度,这是重要的事前控制手段。这个环节上需要专家、领导、设计师有果断的决策和判断力。原则上大面积采用颜色最为饱和的石材为佳,确保铺装石材的基本基调。需要合理安排工期,适度考虑成本。!(5)选材选材主要是指材料进场前的筛选,从源头上加以控制。为了保证项目大面积开工的需要,在石材产地安排专人进行筛选,建立专门的供应渠道,保证石材的供应。(6)$加工(7)加工环节,是指石材品质把控中石材切割前的控制,由切割工人对工程板进行再次筛选,对品质低、色差大的直接退货处理。(8)运输这里的运输指的是从切割好的成品板搬运到铺装现场的过程。虽然这看似非常细小的环节,但是对铺装质量的影响是非常大的。石材虽然经过前几轮的筛选,但或多或少还有会有一定的色差,现场切割工人按不同批次切割后集中堆放。如未对搬运过程加以控制,很容易就出现不同色度的石材混杂在一起被搬运到施工现场的现象。(9)铺贴最后一步就是铺装工人进行现场筛选,分拣掉质量低、色差大的材料。这样尽最大可能地控制材料的...
