电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

人行道改造试验段施工方案

人行道改造试验段施工方案_第1页
1/17
人行道改造试验段施工方案_第2页
2/17
人行道改造试验段施工方案_第3页
3/17

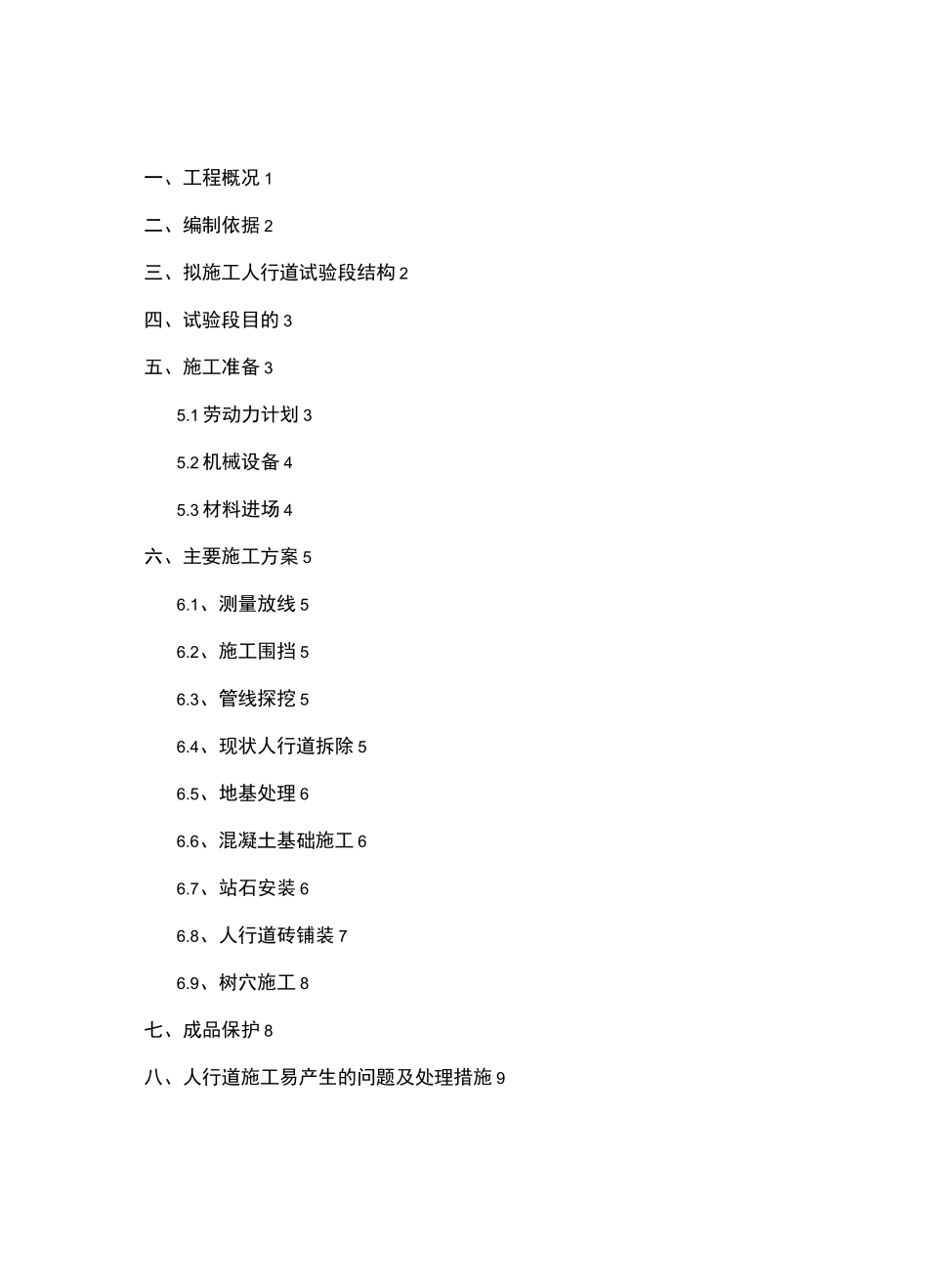

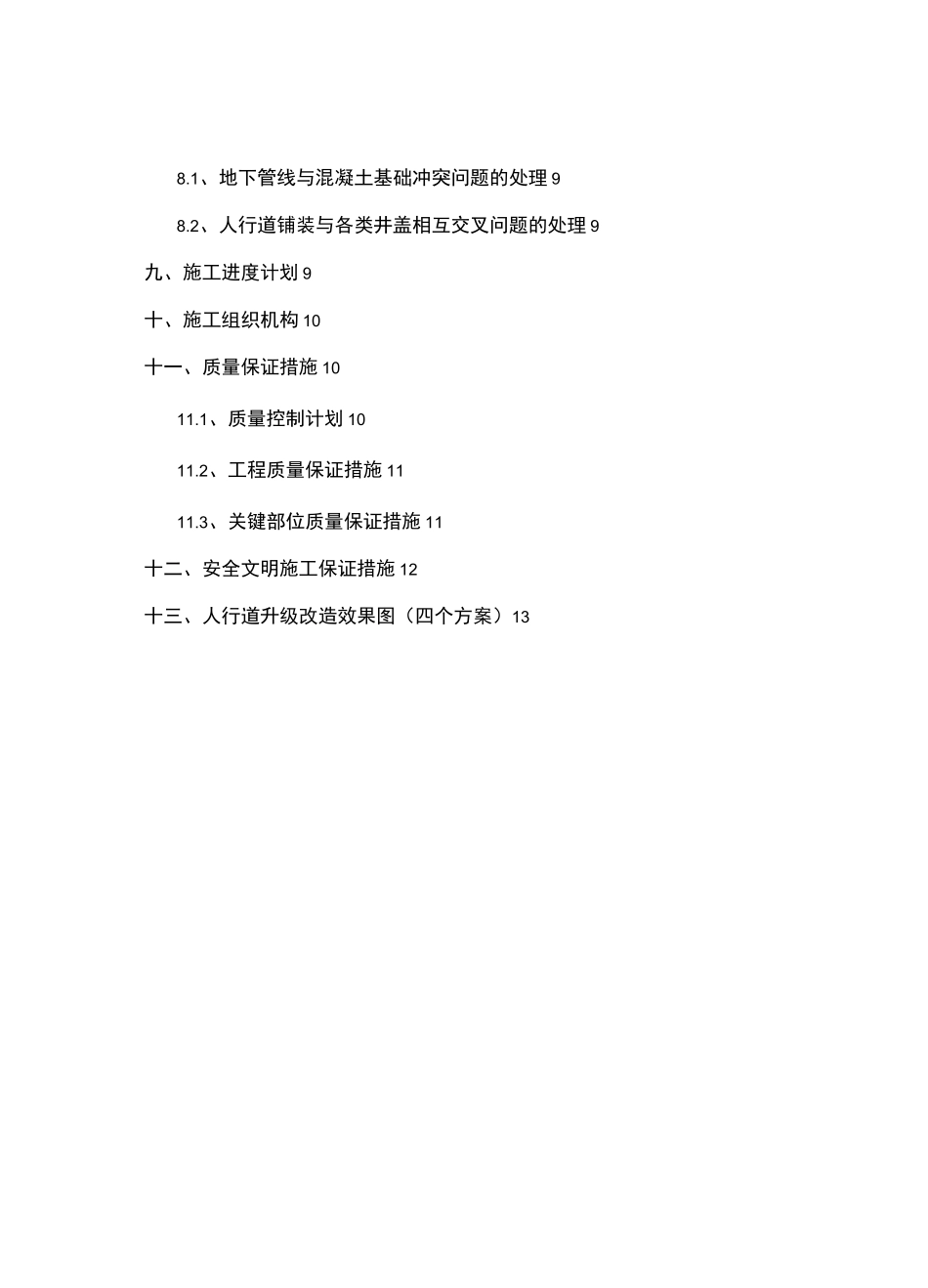

一、工程概况 1二、编制依据 2三、拟施工人行道试验段结构 2四、试验段目的 3五、施工准备 35.1 劳动力计划 35.2 机械设备 45.3 材料进场 4六、主要施工方案 56.1、测量放线 56.2、施工围挡 56.3、管线探挖 56.4、现状人行道拆除 56.5、地基处理 66.6、混凝土基础施工 66.7、站石安装 66.8、人行道砖铺装 76.9、树穴施工 8七、成品保护 8八、人行道施工易产生的问题及处理措施 98.1、地下管线与混凝土基础冲突问题的处理 98.2、人行道铺装与各类井盖相互交叉问题的处理 9九、施工进度计划 9十、施工组织机构 10十一、质量保证措施 1011.1、质量控制计划 1011.2、工程质量保证措施 1111.3、关键部位质量保证措施 11十二、安全文明施工保证措施 12十三、人行道升级改造效果图(四个方案)13武汉市经济技术开发区兴华路人行道升级改造试验段施工方案一、工程概况武汉经济技术开发区康师傅厂区东侧兴华路(车城南路-车程大道)道路,两侧人行道分别宽 7 米,单边道路长度约 300 米,现状人行道采用250*250*60mm 人行道预制彩色步砖及站石。现状人行道破损、凹陷、断裂变形严重、站石破损,如下图所示:经慎重考虑决定,对该段人行道进行升级改造处理,同时选择车城南路-车程大道段作为新铺人行道施工试验段。据一冶集团以往的市政工程施工经验及规范要求,我公司专门设计了人行道砖规格为 500*250*80mm,表面采用特殊材料,并采用压纹工艺,人行道砖砼标号为 C40,以提高人行道砖的抗折能力,同时体现开发区典雅环境风貌。二、编制依据1、武汉经济技术开发区兴正路人行道现场调查情况。2、《地基与基础工程质量验收规范》GB50202-2002。3、《建筑工程施工质量验收统一标准》GB50300-2001。4、《公路路基施工技术规范》(JTF10-2006)。5、《城镇道路工程施工与质量验收规范》(CJJ1-2008)6、《公路路面基层施工技术规范》(JTJ034-2000)7、《市政排水管道工程及附属设施》(06MS201)8、根据 2013 年 3 月 15 日开发区管委会召集关于“开发区人行道升级设计专题会议”要求。三、拟施工人行道试验段结构人行道结构层由下至上为:土路基层(压实度不小于 93%)+22cm 厚 C20 砼+3cm 厚 1:3 水泥砂浆+8cm 厚人行道砖。人行道距机动车道边 4m 处设置 500*250*80mm 厚盲道砖。人行道与现状机动道边更换为 150*300*800mm 站石。人行道结构图如下:/0C0序号工种1混凝土工2技工3普工4测量工5水电工6机戒工单位...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

人行道改造试验段施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
