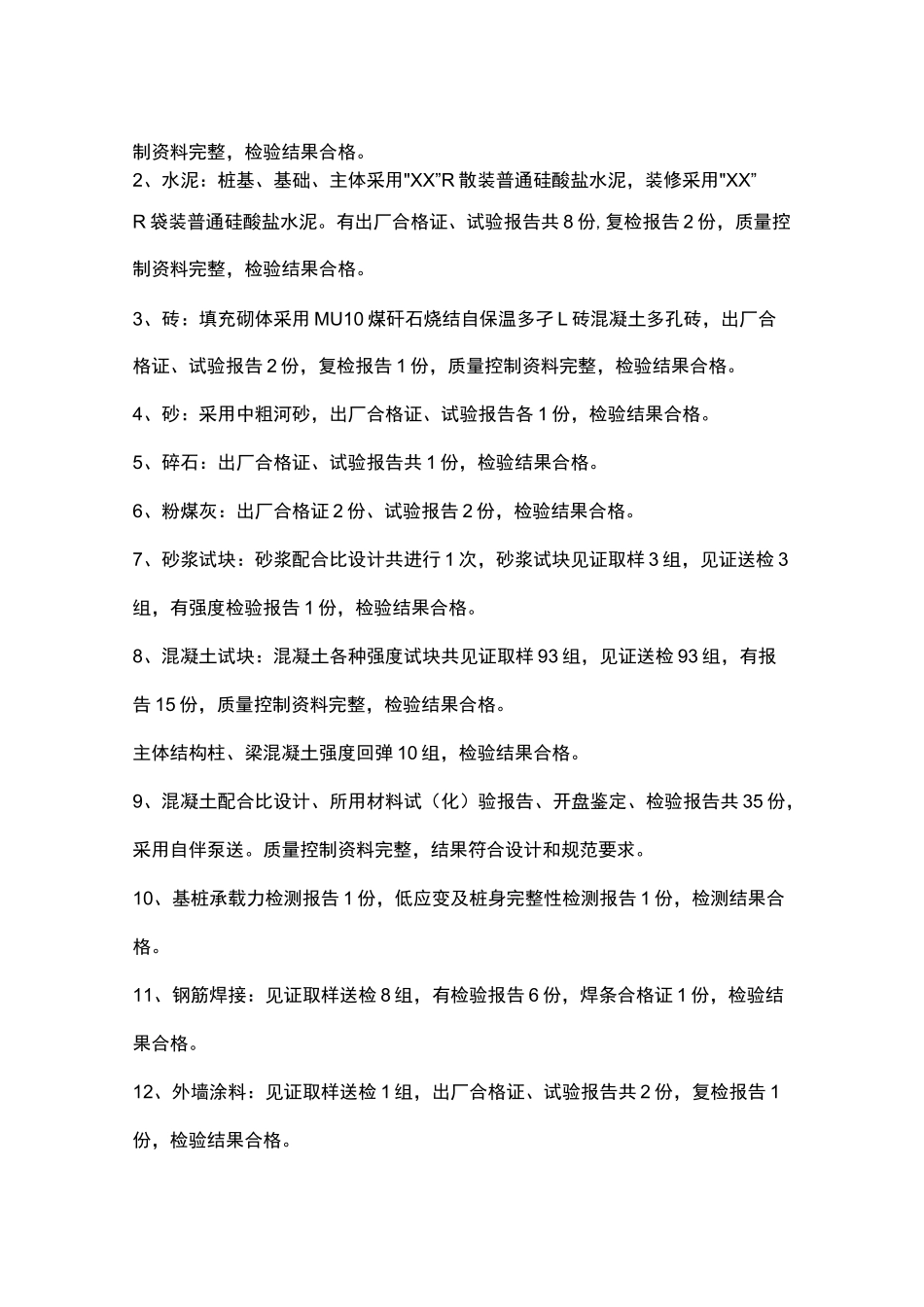

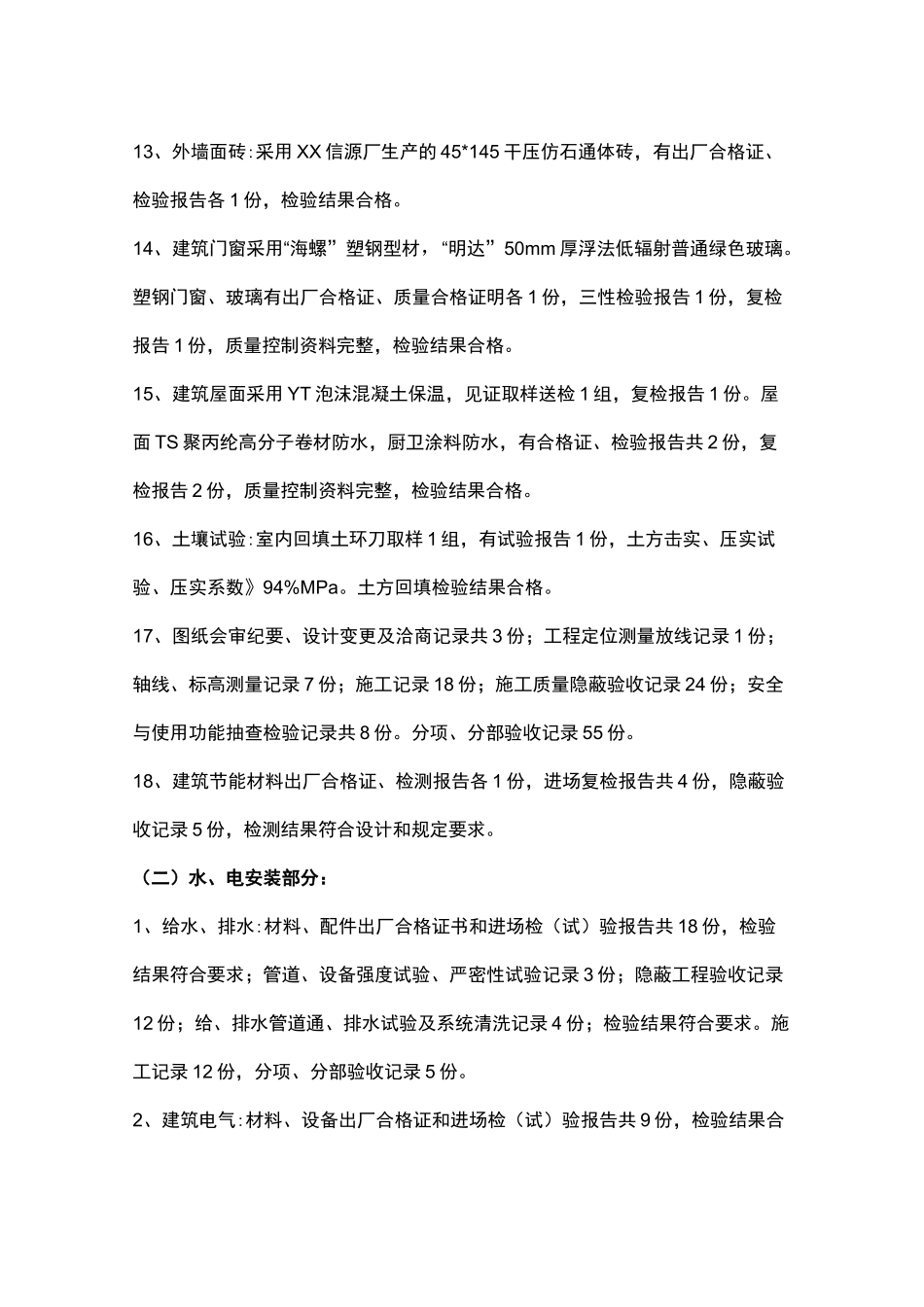

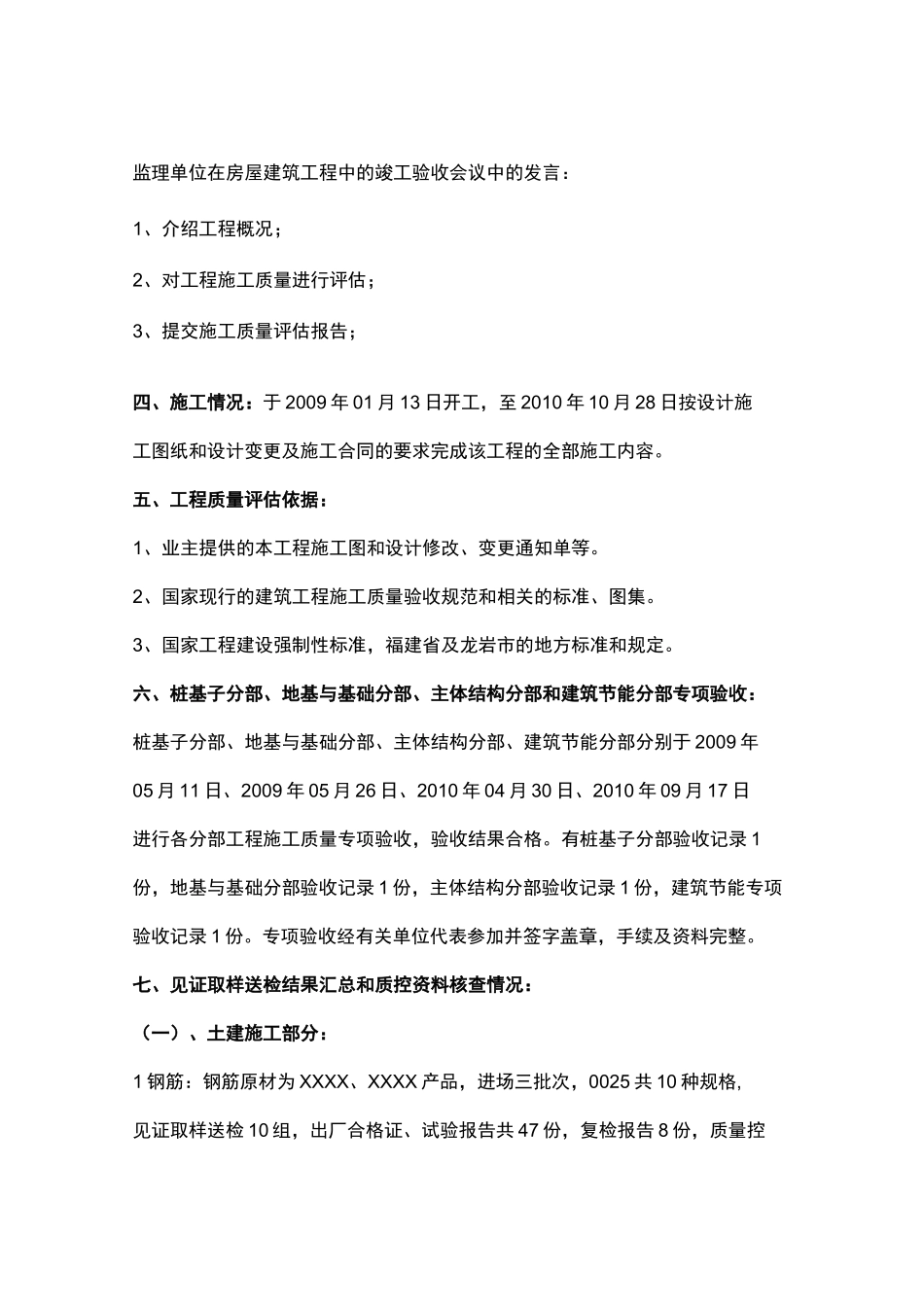

监理单位在房屋建筑工程中的竣工验收会议中的发言:1、介绍工程概况;2、对工程施工质量进行评估;3、提交施工质量评估报告;四、施工情况:于 2009 年 01 月 13 日开工,至 2010 年 10 月 28 日按设计施工图纸和设计变更及施工合同的要求完成该工程的全部施工内容。五、工程质量评估依据:1、业主提供的本工程施工图和设计修改、变更通知单等。2、国家现行的建筑工程施工质量验收规范和相关的标准、图集。3、国家工程建设强制性标准,福建省及龙岩市的地方标准和规定。六、桩基子分部、地基与基础分部、主体结构分部和建筑节能分部专项验收:桩基子分部、地基与基础分部、主体结构分部、建筑节能分部分别于 2009 年05 月 11 日、2009 年 05 月 26 日、2010 年 04 月 30 日、2010 年 09 月 17 日进行各分部工程施工质量专项验收,验收结果合格。有桩基子分部验收记录 1份,地基与基础分部验收记录 1 份,主体结构分部验收记录 1 份,建筑节能专项验收记录 1 份。专项验收经有关单位代表参加并签字盖章,手续及资料完整。七、见证取样送检结果汇总和质控资料核查情况:(一)、土建施工部分:1 钢筋:钢筋原材为 XXXX、XXXX 产品,进场三批次,0025 共 10 种规格,见证取样送检 10 组,出厂合格证、试验报告共 47 份,复检报告 8 份,质量控制资料完整,检验结果合格。2、水泥:桩基、基础、主体采用"XX”R 散装普通硅酸盐水泥,装修采用"XX”R 袋装普通硅酸盐水泥。有出厂合格证、试验报告共 8 份,复检报告 2 份,质量控制资料完整,检验结果合格。3、砖:填充砌体采用 MU10 煤矸石烧结自保温多孑 L 砖混凝土多孔砖,出厂合格证、试验报告 2 份,复检报告 1 份,质量控制资料完整,检验结果合格。4、砂:采用中粗河砂,出厂合格证、试验报告各 1 份,检验结果合格。5、碎石:出厂合格证、试验报告共 1 份,检验结果合格。6、粉煤灰:出厂合格证 2 份、试验报告 2 份,检验结果合格。7、砂浆试块:砂浆配合比设计共进行 1 次,砂浆试块见证取样 3 组,见证送检 3组,有强度检验报告 1 份,检验结果合格。8、混凝土试块:混凝土各种强度试块共见证取样 93 组,见证送检 93 组,有报告 15 份,质量控制资料完整,检验结果合格。主体结构柱、梁混凝土强度回弹 10 组,检验结果合格。9、混凝土配合比设计、所用材料试(化)验报告、开盘鉴定、检验报告共 35 ...
