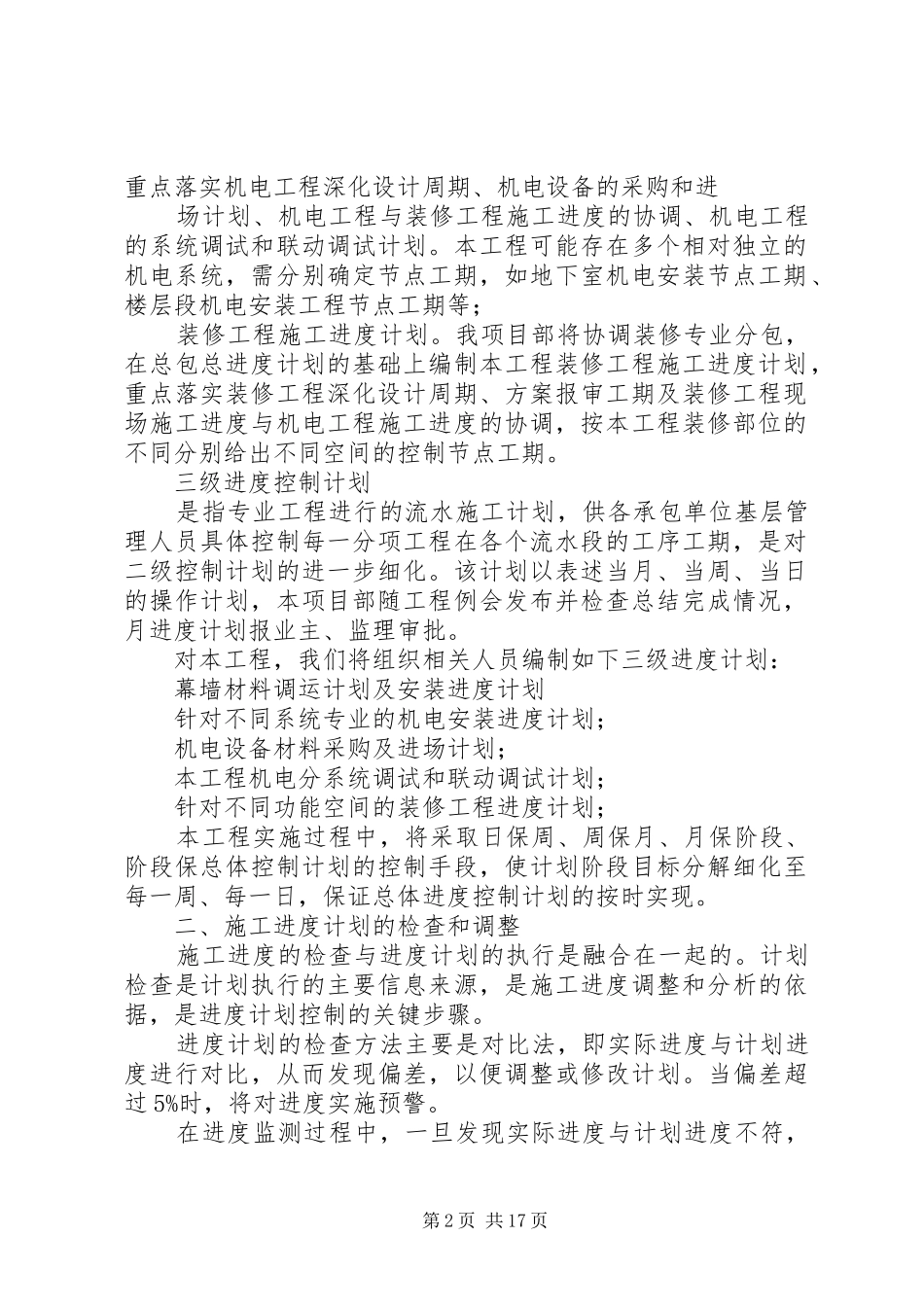

工期保证措施及管理制度一、建立完善的计划保证体系建立完善的计划体系是掌握施工管理主动权、控制施工生产局面,保证工程进度的关键一环。本项目的计划体系由总进度控制计划和分阶段进度计划组成,总进度控制计划控制大的框架,必须保证按时完成,分阶段计划按照总进度控制计划排定,只可提前,不能超出总进度控制计划限定的完成日期,在安排施工生产时,按照分阶段目标制定日、周、月、年计划,在计划落实中,以确保关键线路实施为主线,制定相应保障措施,并由此派生出一系列保障计划,确保关键线路的实施。在各项工作中作到未雨绸缪,使进度管理形成层次分明、深入全面、贯彻始终的特色。一级总体控制计划表述各专业工程的阶段目标,是业主、设计、监理及总包高层管理人员进行工程总体部署的依据,主要实现对各专业工程计划进行实时监控、动态关联。本次提交的施工总进度控制计划即为一级总体控制计划。二级进度控制计划以专业及阶段施工目标为指导,分解形成细化的该专业或阶段施工的具体实施步骤,以达到满足一级总控计划的要求,便于业主、监理和总包管理人员对该专业工程进度的总体控制。总包将组织本工程各专业及指定分包编制如下二级进度计划:砌筑及抹灰施工进度计划装修阶段施工进度计划;幕墙工程进度计划。作为总包,我们将和业主及各分包一道,制定各专业工程进度计划,该计划将囊括各专业工程深化设计,材料加工定货,现场施工,试验及验收等全部内容;机电安装工程进度计划:我项目部将协调各机电专业分包,在总包总进度计划的基础上编制本工程机电专业工程进度计划,第1页共17页重点落实机电工程深化设计周期、机电设备的采购和进场计划、机电工程与装修工程施工进度的协调、机电工程的系统调试和联动调试计划。本工程可能存在多个相对独立的机电系统,需分别确定节点工期,如地下室机电安装节点工期、楼层段机电安装工程节点工期等;装修工程施工进度计划。我项目部将协调装修专业分包,在总包总进度计划的基础上编制本工程装修工程施工进度计划,重点落实装修工程深化设计周期、方案报审工期及装修工程现场施工进度与机电工程施工进度的协调,按本工程装修部位的不同分别给出不同空间的控制节点工期。三级进度控制计划是指专业工程进行的流水施工计划,供各承包单位基层管理人员具体控制每一分项工程在各个流水段的工序工期,是对二级控制计划的进一步细化。该计划以表述当月、当周、当日的操作计划,本项目部随工程例会发布并检查总结完成情况,月进度计划报业主、监理审批。对本工程,我们将组织相关人员编制如下三级进度计划:幕墙材料调运计划及安装进度计划针对不同系统专业的机电安装进度计划;机电设备材料采购及进场计划;本工程机电分系统调试和联动调试计划;针对不同功能空间的装修工程进度计划;本工程实施过程中,将采取日保周、周保月、月保阶段、阶段保总体控制计划的控制手段,使计划阶段目标分解细化至每一周、每一日,保证总体进度控制计划的按时实现。二、施工进度计划的检查和调整施工进度的检查与进度计划的执行是融合在一起的。计划检查是计划执行的主要信息来源,是施工进度调整和分析的依据,是进度计划控制的关键步骤。进度计划的检查方法主要是对比法,即实际进度与计划进度进行对比,从而发现偏差,以便调整或修改计划。当偏差超过5%时,将对进度实施预警。在进度监测过程中,一旦发现实际进度与计划进度不符,第2页共17页即有偏差时,进度控制人员必须认真寻找产生进度偏差的原因,分析进度偏差对后续工作产生的影响,及时调整施工计划,并采取必要的措施以确保进度目标实现。三、实施严格的奖罚制度每月初,总包商根据上月要求完成的单项工程控制节点目标进行检查,对未按计划完成的予以处罚,以对工作不力的分包商起到鞭挞的作用。若是由于分包商自身原因拖延工期而使后续单项工程施工受阻的,分包商必须承担由此而产生的损失,同时总包商有权并保留对分包商的工期索赔权。四、进度报告制度每月25日由我项目部编制并提供业主一份月进度报告,月报包括以下内容:本月完成实物工程量及形象进度说明;相应于计划的实物工程量完成比...
