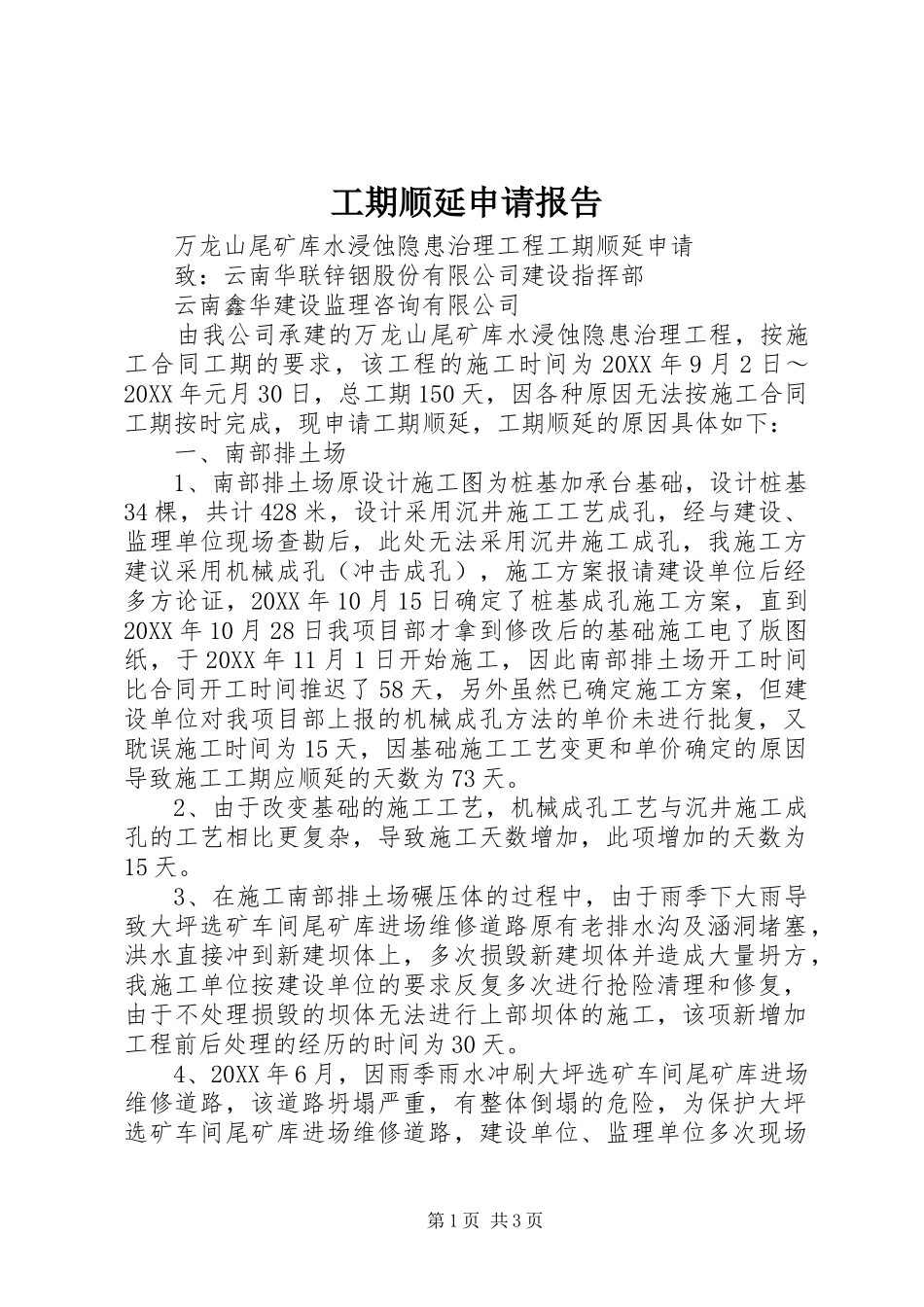

工期顺延申请报告万龙山尾矿库水浸蚀隐患治理工程工期顺延申请致:云南华联锌铟股份有限公司建设指挥部云南鑫华建设监理咨询有限公司由我公司承建的万龙山尾矿库水浸蚀隐患治理工程,按施工合同工期的要求,该工程的施工时间为20XX年9月2日~20XX年元月30日,总工期150天,因各种原因无法按施工合同工期按时完成,现申请工期顺延,工期顺延的原因具体如下:一、南部排土场1、南部排土场原设计施工图为桩基加承台基础,设计桩基34棵,共计428米,设计采用沉井施工工艺成孔,经与建设、监理单位现场查勘后,此处无法采用沉井施工成孔,我施工方建议采用机械成孔(冲击成孔),施工方案报请建设单位后经多方论证,20XX年10月15日确定了桩基成孔施工方案,直到20XX年10月28日我项目部才拿到修改后的基础施工电了版图纸,于20XX年11月1日开始施工,因此南部排土场开工时间比合同开工时间推迟了58天,另外虽然已确定施工方案,但建设单位对我项目部上报的机械成孔方法的单价未进行批复,又耽误施工时间为15天,因基础施工工艺变更和单价确定的原因导致施工工期应顺延的天数为73天
2、由于改变基础的施工工艺,机械成孔工艺与沉井施工成孔的工艺相比更复杂,导致施工天数增加,此项增加的天数为15天
3、在施工南部排土场碾压体的过程中,由于雨季下大雨导致大坪选矿车间尾矿库进场维修道路原有老排水沟及涵洞堵塞,洪水直接冲到新建坝体上,多次损毁新建坝体并造成大量坍方,我施工单位按建设单位的要求反复多次进行抢险清理和修复,由于不处理损毁的坝体无法进行上部坝体的施工,该项新增加工程前后处理的经历的时间为30天
4、20XX年6月,因雨季雨水冲刷大坪选矿车间尾矿库进场维修道路,该道路坍塌严重,有整体倒塌的危险,为保护大坪选矿车间尾矿库进场维修道路,建设单位、监理单位多次现场第1页共3页查勘,没有一个完整的处理方案,直到20XX年10
