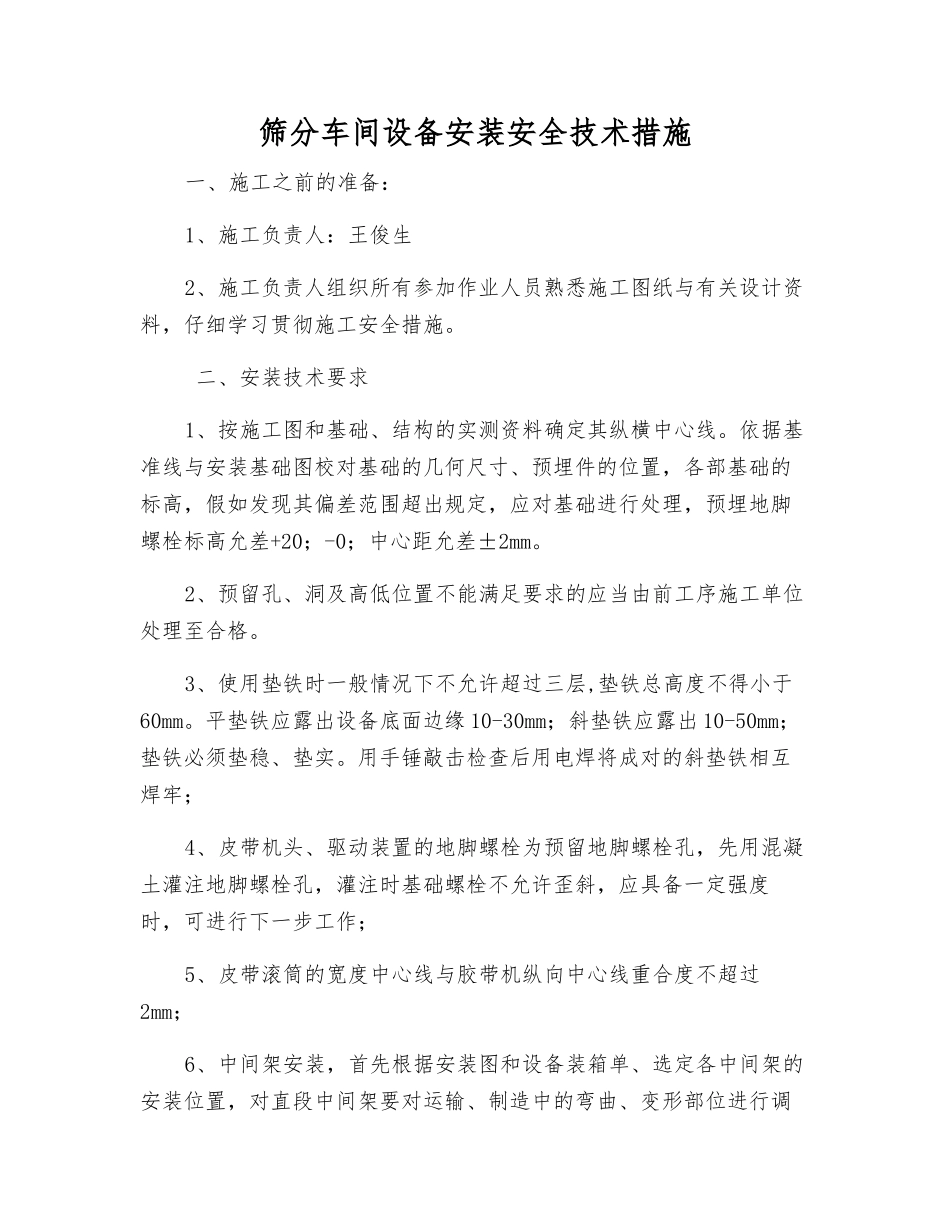

筛分车间设备安装安全技术措施一、施工之前的准备:1、施工负责人:王俊生2、施工负责人组织所有参加作业人员熟悉施工图纸与有关设计资料,仔细学习贯彻施工安全措施
二、安装技术要求1、按施工图和基础、结构的实测资料确定其纵横中心线
依据基准线与安装基础图校对基础的几何尺寸、预埋件的位置,各部基础的标高,假如发现其偏差范围超出规定,应对基础进行处理,预埋地脚螺栓标高允差+20;-0;中心距允差±2mm
2、预留孔、洞及高低位置不能满足要求的应当由前工序施工单位处理至合格
3、使用垫铁时一般情况下不允许超过三层,垫铁总高度不得小于60mm
平垫铁应露出设备底面边缘 10-30mm;斜垫铁应露出 10-50mm;垫铁必须垫稳、垫实
用手锤敲击检查后用电焊将成对的斜垫铁相互焊牢;4、皮带机头、驱动装置的地脚螺栓为预留地脚螺栓孔,先用混凝土灌注地脚螺栓孔,灌注时基础螺栓不允许歪斜,应具备一定强度时,可进行下一步工作;5、皮带滚筒的宽度中心线与胶带机纵向中心线重合度不超过2mm;6、中间架安装,首先根据安装图和设备装箱单、选定各中间架的安装位置,对直段中间架要对运输、制造中的弯曲、变形部位进行调整,对曲线段要校核其曲率是否符合设计法律规范和要求
然后再进行安装
7、中间架安装时除利用输送机纵向中心线找正外,还应放一条中间架标高辅助线来确定架子的标高
8、机架中心线与输送机中心线应重合,其偏差不大于 3mm;9、中间架接头处的左、右、高、低偏差不大于 1mm;焊接应当符合设计法律规范和要求
10、 振动筛安装时支承弹簧与上下支座应充分接触,弹簧应等高,入出料端同端弹簧等高,偏差不得超过 5mm,各弹簧垂直不超过弹簧高度的 25‰,各弹簧的压缩长度偏差不大于 10/1000
11、振动筛机体中心线的位置允许偏差 3mm,机体标高允许偏差±5mm ,水平度 2/1000
12、筛板(网)受力均匀
