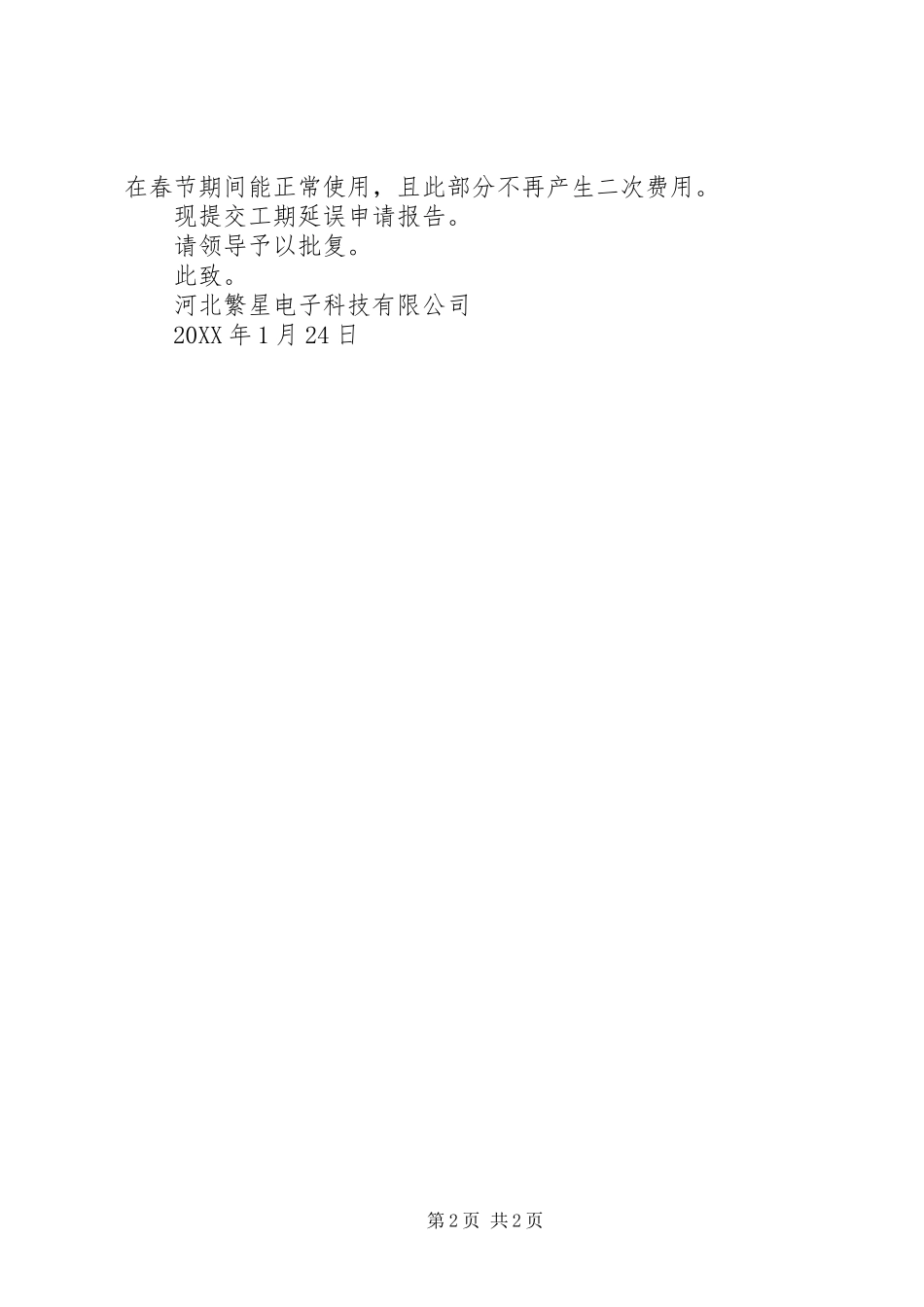

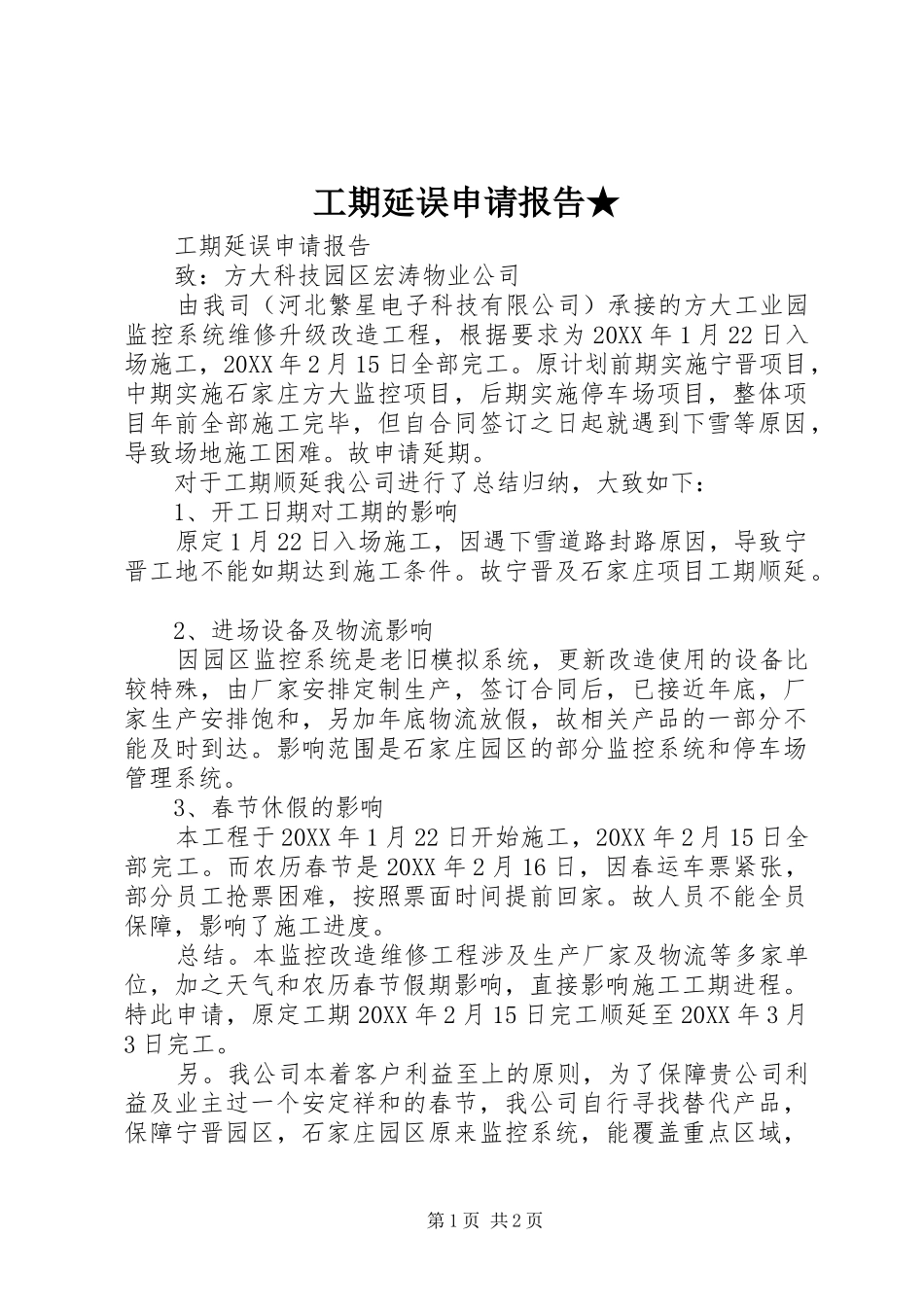

工期延误申请报告★工期延误申请报告致:方大科技园区宏涛物业公司由我司(河北繁星电子科技有限公司)承接的方大工业园监控系统维修升级改造工程,根据要求为20XX年1月22日入场施工,20XX年2月15日全部完工。原计划前期实施宁晋项目,中期实施石家庄方大监控项目,后期实施停车场项目,整体项目年前全部施工完毕,但自合同签订之日起就遇到下雪等原因,导致场地施工困难。故申请延期。对于工期顺延我公司进行了总结归纳,大致如下:1、开工日期对工期的影响原定1月22日入场施工,因遇下雪道路封路原因,导致宁晋工地不能如期达到施工条件。故宁晋及石家庄项目工期顺延。2、进场设备及物流影响因园区监控系统是老旧模拟系统,更新改造使用的设备比较特殊,由厂家安排定制生产,签订合同后,已接近年底,厂家生产安排饱和,另加年底物流放假,故相关产品的一部分不能及时到达。影响范围是石家庄园区的部分监控系统和停车场管理系统。3、春节休假的影响本工程于20XX年1月22日开始施工,20XX年2月15日全部完工。而农历春节是20XX年2月16日,因春运车票紧张,部分员工抢票困难,按照票面时间提前回家。故人员不能全员保障,影响了施工进度。总结。本监控改造维修工程涉及生产厂家及物流等多家单位,加之天气和农历春节假期影响,直接影响施工工期进程。特此申请,原定工期20XX年2月15日完工顺延至20XX年3月3日完工。另。我公司本着客户利益至上的原则,为了保障贵公司利益及业主过一个安定祥和的春节,我公司自行寻找替代产品,保障宁晋园区,石家庄园区原来监控系统,能覆盖重点区域,第1页共2页在春节期间能正常使用,且此部分不再产生二次费用。现提交工期延误申请报告。请领导予以批复。此致。河北繁星电子科技有限公司20XX年1月24日第2页共2页
