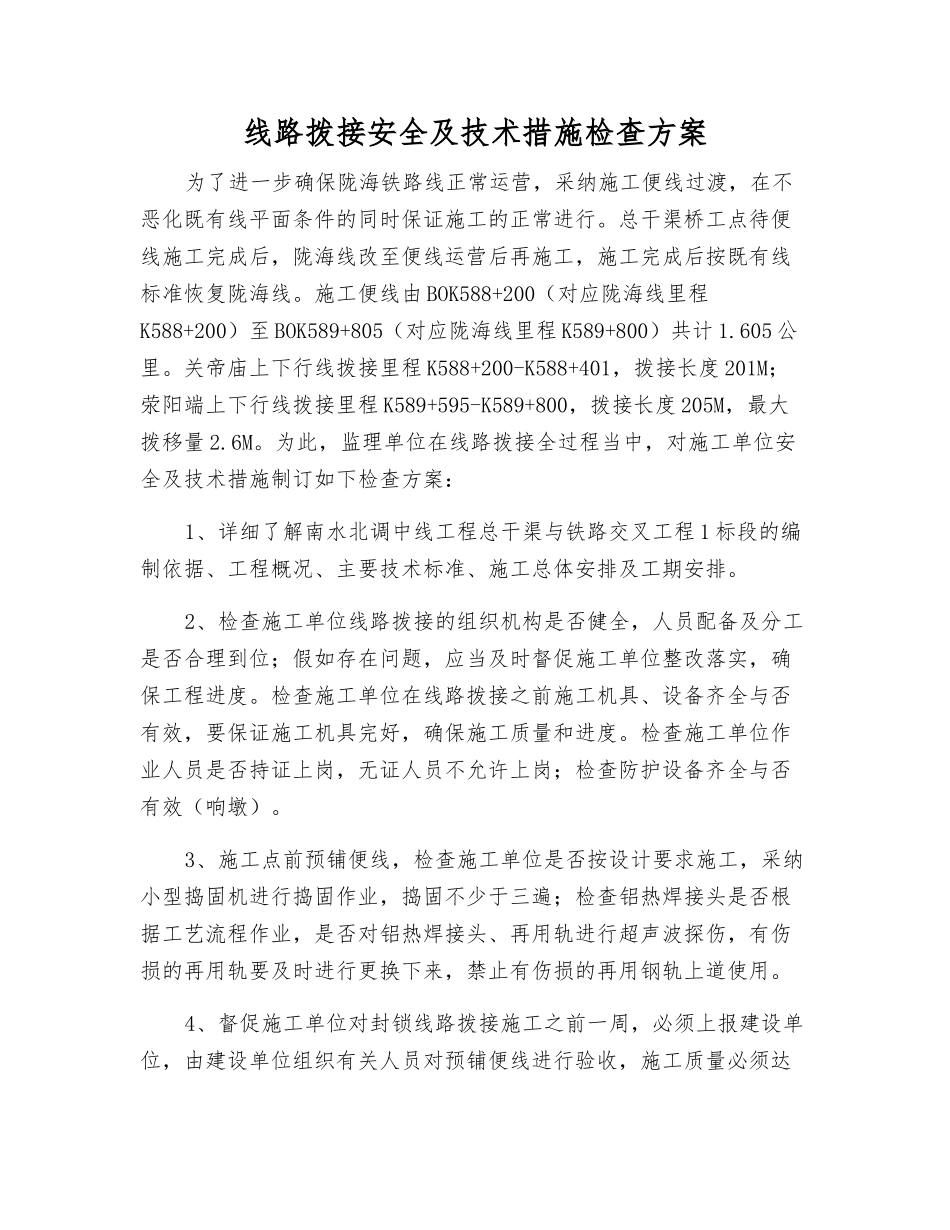

线路拨接安全及技术措施检查方案为了进一步确保陇海铁路线正常运营,采纳施工便线过渡,在不恶化既有线平面条件的同时保证施工的正常进行
总干渠桥工点待便线施工完成后,陇海线改至便线运营后再施工,施工完成后按既有线标准恢复陇海线
施工便线由 BOK588+200(对应陇海线里程K588+200)至 BOK589+805(对应陇海线里程 K589+800)共计 1
605 公里
关帝庙上下行线拨接里程 K588+200-K588+401,拨接长度 201M;荥阳端上下行线拨接里程 K589+595-K589+800,拨接长度 205M,最大拨移量 2
为此,监理单位在线路拨接全过程当中,对施工单位安全及技术措施制订如下检查方案:1、详细了解南水北调中线工程总干渠与铁路交叉工程 1 标段的编制依据、工程概况、主要技术标准、施工总体安排及工期安排
2、检查施工单位线路拨接的组织机构是否健全,人员配备及分工是否合理到位;假如存在问题,应当及时督促施工单位整改落实,确保工程进度
检查施工单位在线路拨接之前施工机具、设备齐全与否有效,要保证施工机具完好,确保施工质量和进度
检查施工单位作业人员是否持证上岗,无证人员不允许上岗;检查防护设备齐全与否有效(响墩)
3、施工点前预铺便线,检查施工单位是否按设计要求施工,采纳小型捣固机进行捣固作业,捣固不少于三遍;检查铝热焊接头是否根据工艺流程作业,是否对铝热焊接头、再用轨进行超声波探伤,有伤损的再用轨要及时进行更换下来,禁止有伤损的再用钢轨上道使用
4、督促施工单位对封锁线路拨接施工之前一周,必须上报建设单位,由建设单位组织有关人员对预铺便线进行验收,施工质量必须达到《铁路轨道工程施工质量验收标准》或《铁路线路修理规则标准》

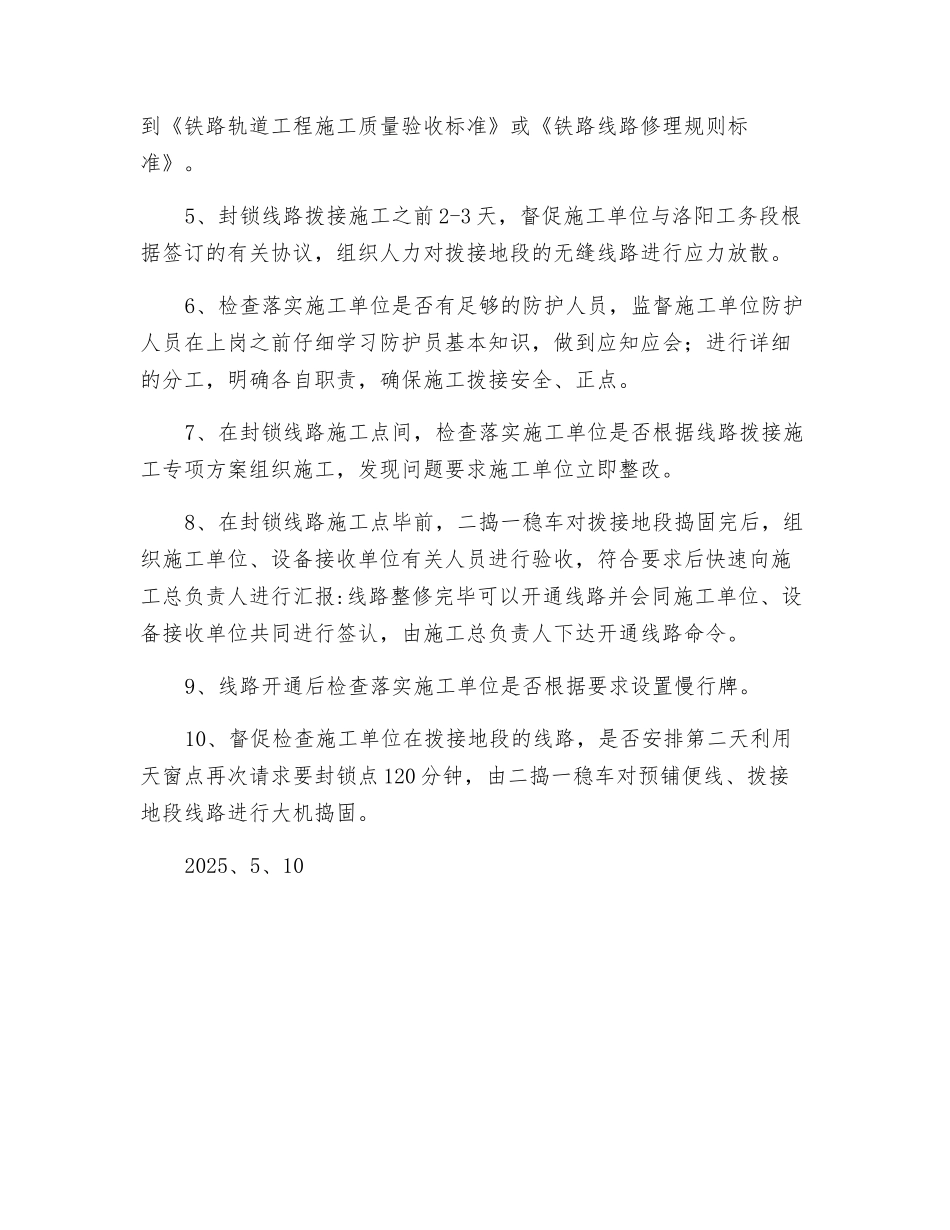

5、封锁线路拨接施工之前 2-3 天,督促施工单位与洛阳工务段根据签订的有关协议,组织人力对拨接地段的无缝线路进行应力放
