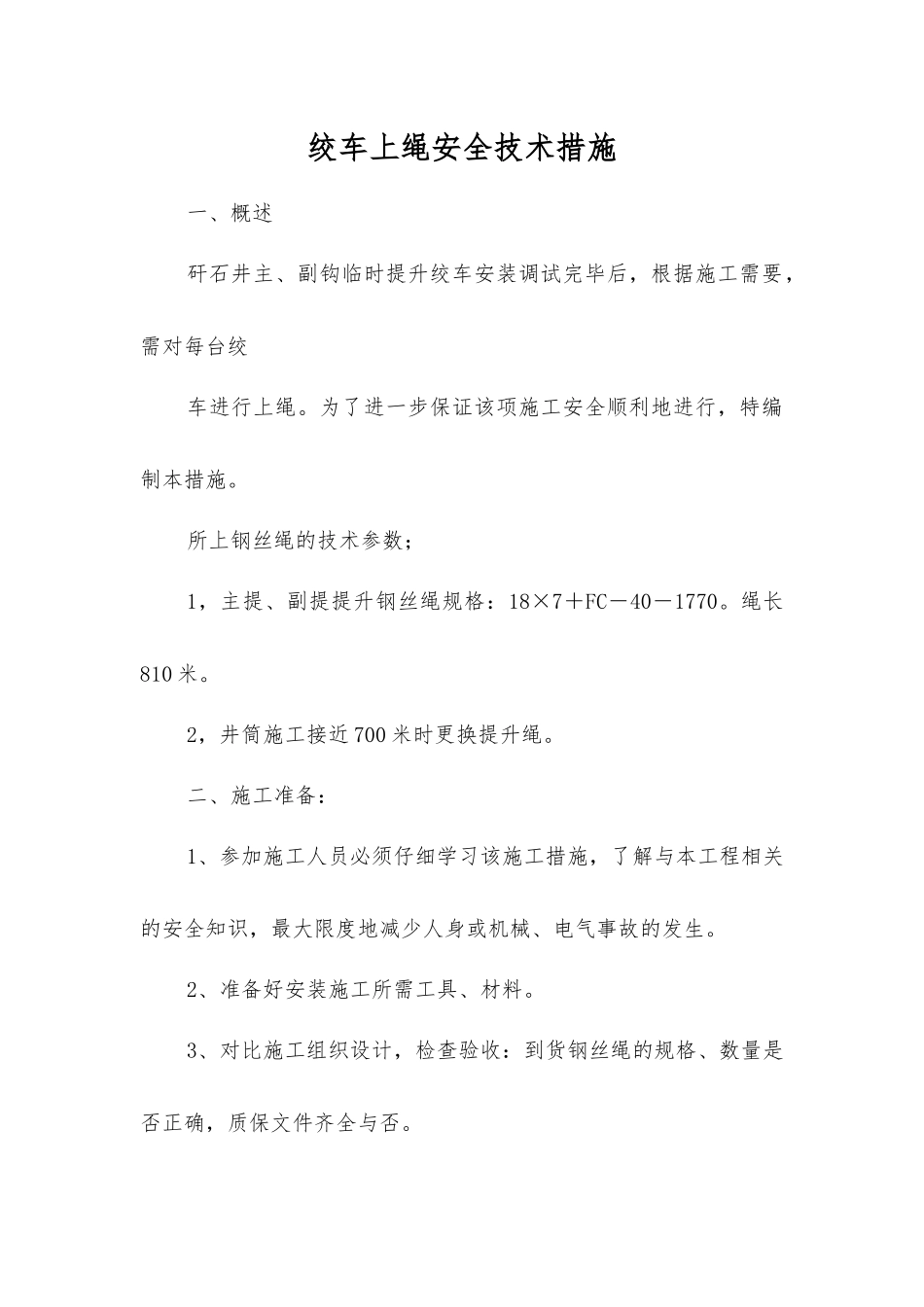

绞车上绳安全技术措施一、概述矸石井主、副钩临时提升绞车安装调试完毕后,根据施工需要,需对每台绞车进行上绳
为了进一步保证该项施工安全顺利地进行,特编制本措施
所上钢丝绳的技术参数;1,主提、副提提升钢丝绳规格:18×7+FC-40-1770
绳长810 米
2,井筒施工接近 700 米时更换提升绳
二、施工准备:1、参加施工人员必须仔细学习该施工措施,了解与本工程相关的安全知识,最大限度地减少人身或机械、电气事故的发生
2、准备好安装施工所需工具、材料
3、对比施工组织设计,检查验收:到货钢丝绳的规格、数量是否正确,质保文件齐全与否

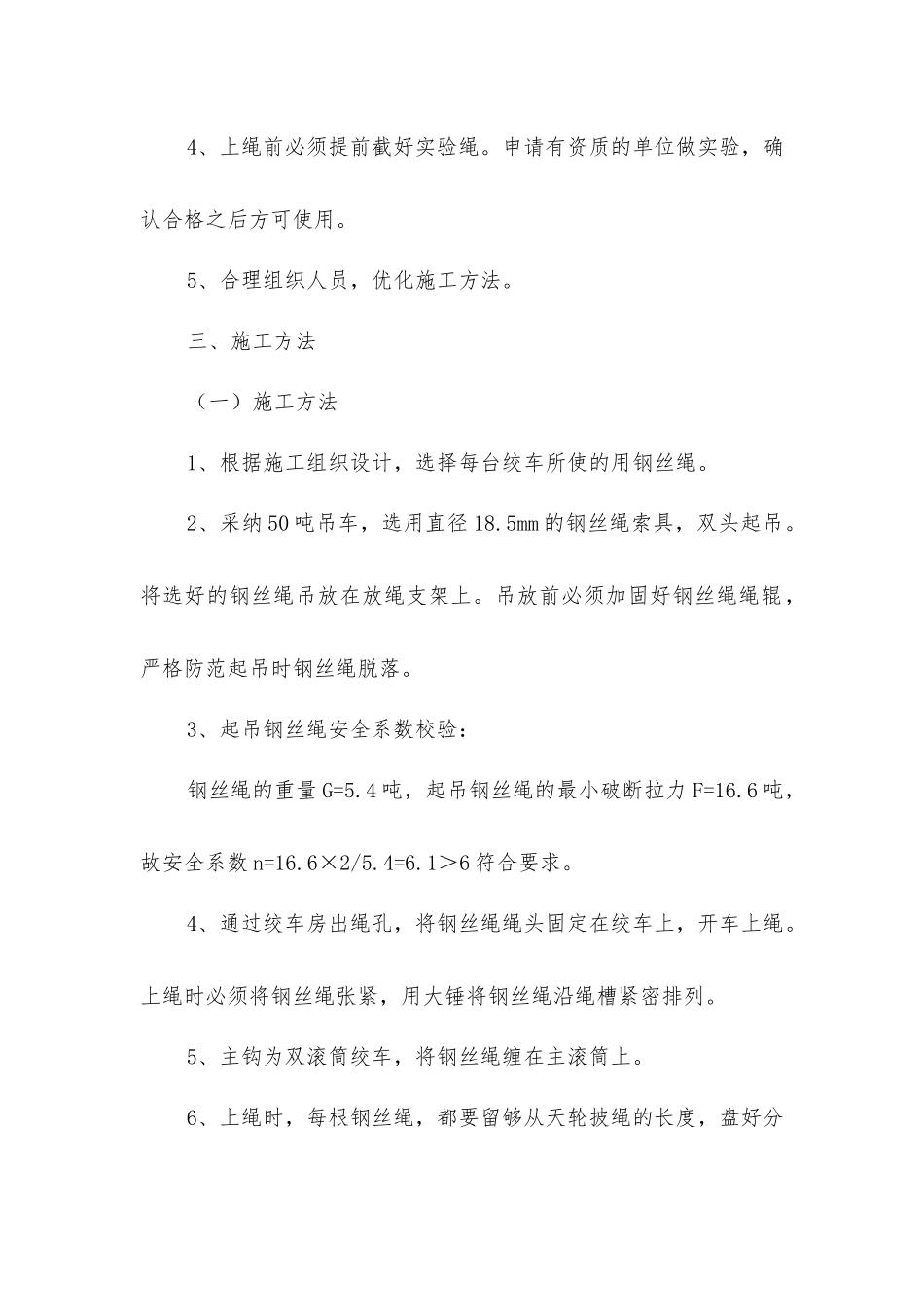

4、上绳前必须提前截好实验绳
申请有资质的单位做实验,确认合格之后方可使用
5、合理组织人员,优化施工方法
三、施工方法(一)施工方法1、根据施工组织设计,选择每台绞车所使的用钢丝绳
2、采纳 50 吨吊车,选用直径 18
5mm 的钢丝绳索具,双头起吊
将选好的钢丝绳吊放在放绳支架上
吊放前必须加固好钢丝绳绳辊,严格防范起吊时钢丝绳脱落
3、起吊钢丝绳安全系数校验:钢丝绳的重量 G=5
4 吨,起吊钢丝绳的最小破断拉力 F=16
6 吨,故安全系数 n=16
1>6 符合要求
4、通过绞车房出绳孔,将钢丝绳绳头固定在绞车上,开车上绳
上绳时必须将钢丝绳张紧,用大锤将钢丝绳沿绳槽紧密排列
5、主钩为双滚筒绞车,将钢丝绳缠在主滚筒上
6、上绳时,每根钢丝绳,都要留够从天轮披绳的长度,盘好分别放在各自绞车房前面适当位置
7、根据施工组织设计,选择每台车所对应的天轮
8、将 5 分综绳从对应的天轮上披下
两个绳头的下绳位置必须选好
9、将钢丝绳的绳头固定在综绳的对应头上
10、拽住综绳的另一头,将钢丝绳披过天轮
11、将披好的钢丝绳固定好,严格防范脱落
12、做合金钩头:(1)、用汽油将提升绳的绳头清洗 1 米长
(2)、将清洗好
