绞车安装使用安全技术措施3152 回风下山掘进施工,巷道施工坡度为-25°,需要安装一部小绞车担任巷道掘进的渣石提升运输,为了进一步保证井下施工顺利,特制定以下安全技术措施
一、 工程概况3152 回风下山掘进,为满足生产需要,需在 3152 回风巷上部车场内安设小绞车进行提升
二、技术要求1、小绞车安装在距 3152 回风巷巷道口内 420 米处
绞车型号为KJTB1
8 型,第一层钢丝绳容量为 163m;第二层容量为 214m,第三层钢丝绳容量为 264m,第四层钢丝绳容量为 315m;电机功率为37KW;钢丝绳为 15
2、绞车机座浇筑混凝土基础深度为 3 米(长)×2
3 米(宽)×0
5 米(深);3、浇筑混凝土应高于巷道底板 0
三、各项业务负责人 项目负责人:赖四一,负责绞车安装工程的统一指挥和协调工作
施工负责人:张再秋,负责施工人员的配备及安排,组织施工人员对 3152 绞车的安装,协助机电人员进行安装施工
技术负责人:袁 平,负责对绞车安装确定方位,由谢朝章、倪旭明负责现场测量,确定方位,便于机电部门的安装

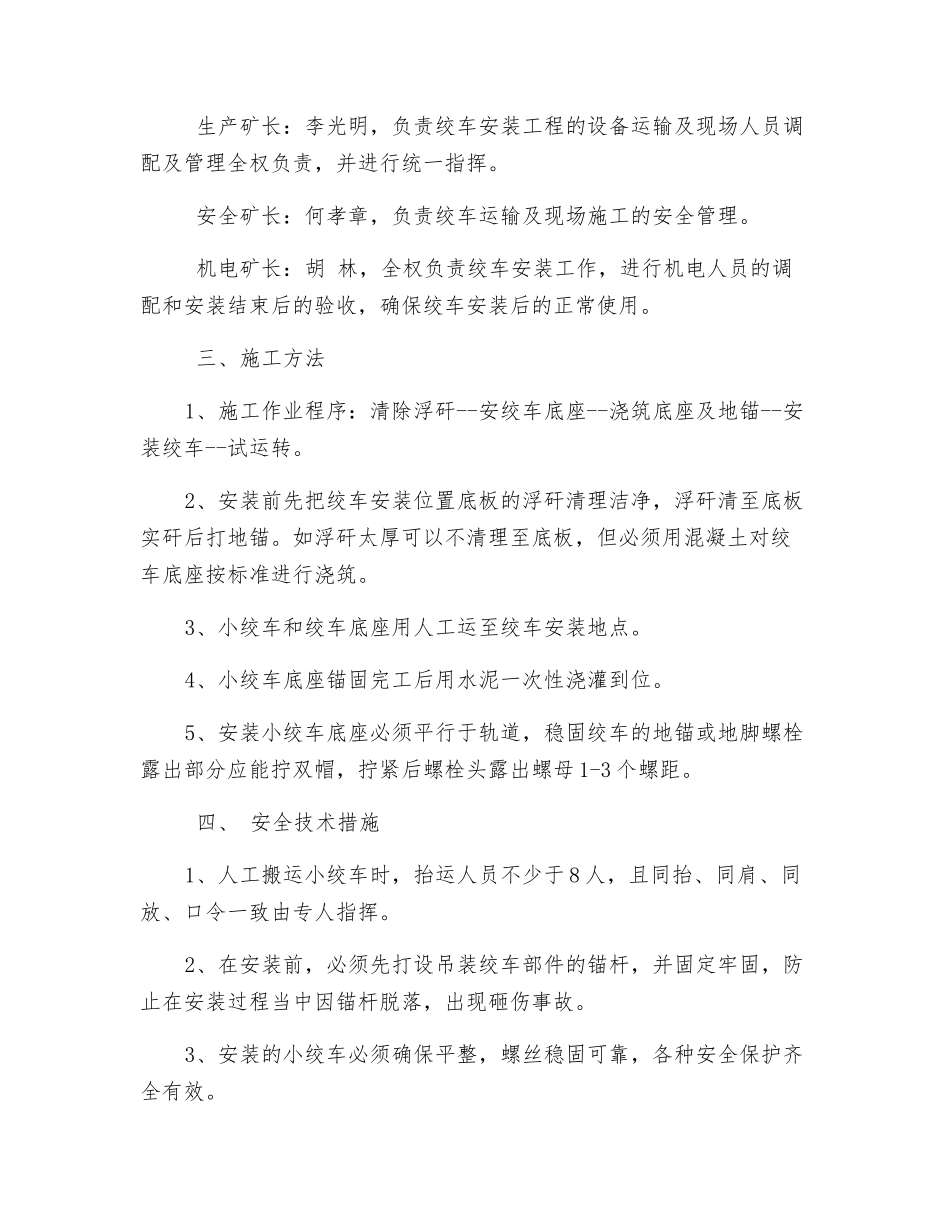

生产矿长:李光明,负责绞车安装工程的设备运输及现场人员调配及管理全权负责,并进行统一指挥
安全矿长:何孝章,负责绞车运输及现场施工的安全管理
机电矿长:胡 林,全权负责绞车安装工作,进行机电人员的调配和安装结束后的验收,确保绞车安装后的正常使用
三、施工方法1、施工作业程序:清除浮矸--安绞车底座--浇筑底座及地锚--安装绞车--试运转
2、安装前先把绞车安装位置底板的浮矸清理洁净,浮矸清至底板实矸后打地锚
如浮矸太厚可以不清理至底板,但必须用混凝土对绞车底座按标准进行浇筑
3、小绞车和绞车底座用人工运至绞车安装地点
4、小绞车底座锚固完工后用水泥一次性浇灌到位
5、安装小绞车底座必须平行于轨道,稳固绞车的地
