综采工作面临时拆除支架安全技术措施一、概况21002 工作面截止 2025 年 12 月 1 日早班运输巷推动 543
6m,回风巷推动 551m,工作面最后一架已经挤帮,在推动过程当中要求于 12 月3 日早班拆除刮板机尾巷道最后一付支架,为了进一步保证拆除最后一付支架的安全特制定本安全技术措施
二、安全技术措施1、拆架前,工作面正常循环,在最后一刀割通机尾后,机尾 20米范围以内不进行推溜和拉架作业,伸出支架前探梁把控好顶板,使刮板机尾 20 米范围以内有足够距离进行拆架作业,因刮板机中部槽已经拆除一节,可直接拆除最后一架
支架拆除后要及时增加两排支护,支护时采纳 DW31 型单体液压支柱配合 HDJA1000 型铰接顶梁加强支护,一梁一柱中定位,柱距 1
0m,排距 0
在推动过程当中,要将维护顶板的单体支柱和铰接梁渐渐外移,确保顶板得到有效控制
2、在拆除支架和推动过程当中加强对工作面刮板机机头和机尾的支护,严格执行敲帮问顶制度,确保安全后再作业
3、在拆除支架时,必须设专人观察顶板,先处理巷道顶帮的危岩活矸,确保安全后方可作业
4、拆除支架时,运输支架的平板车提前停在支架前的轨道上并固定好,确认支架的顶溜器和溜槽的定位销拆除,利用支架的抬底油缸和推溜、拉架油缸使支架逐步前移至平板车前方后,操作升柱千斤顶,使支架接顶,然后使用六根单体液压支柱在支架顶梁两侧各固定三根,使支架顶梁无法下降,此时操作降柱千斤顶,使支架底座抬起至平板车放入的高度后,再进行升柱作业,支架装入平板车后,用专用螺栓将支架与平板车固定好,待支架在平板车上固定牢靠后再对六根单体液压支柱进行卸载,卸载时,除了两名操作工,支架 5 米范围以内不得有任何人进行作业,要有专人对支架平板车及顶板情况进行观察,若发现平板车有倾斜或后仰迹象立即撤离全部人员

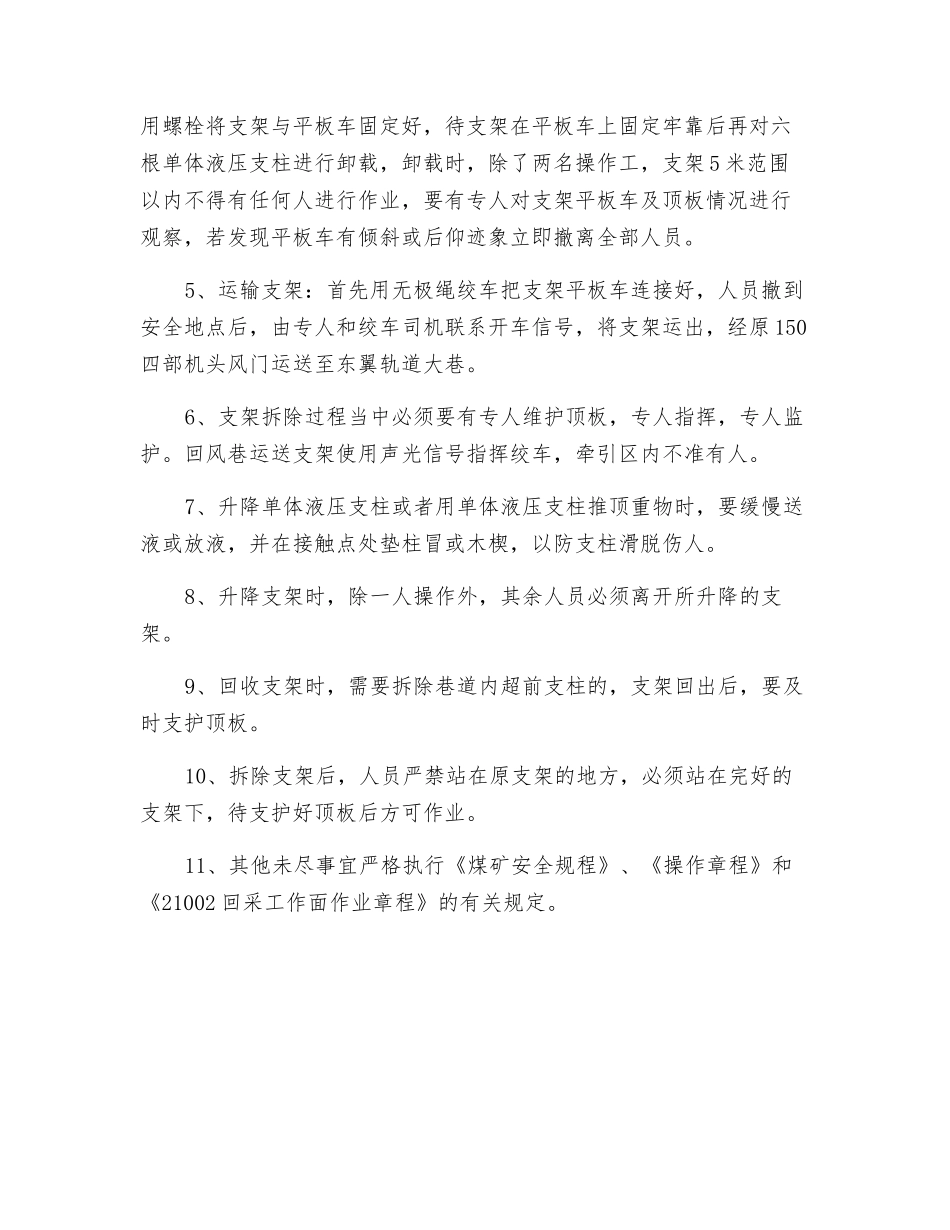

5、运输支架:首先用无极绳绞车把支架平板车连接好
