综采工作面采煤机解体安全技术措施一、事由:1031 综采工作面现进入回收阶段,需对采煤机进行解体回收至地面
为了进一步保证在拆解、运输采煤机过程当中的人身和设备的安全,特编制此安全技术措施
二、组织措施:1
为了进一步保证采煤机拆卸、运输期间安全,特成立如下小组: 施工负责人:当班跟班队长
安全负责人:当班班长
成员:技术员、施工人员、当班安检员、瓦检员等
职责:施工负责人对安全工作全权负责,并进行协调指挥
安全负责人负责采煤机拆卸及运输期间的安全工作
技术员负责本措施的撰写、报批及贯彻
安检员队现场及沿途巷道内瓦斯情况进行跟踪检查
所有施工人员必须学习本措施并进行签字留底存档
施工日期:2025 年 10 月 15 日到 2025 年 10 月 17 日
三、技术要求1
采煤机解体顺序:采煤机上摇臂--采煤机上牵引部(含变压器箱)--连接框架(含开关箱、变频器箱)--采煤机下牵引部(含调高泵箱)--采煤机下摇臂
拆解为以下 5 大部分,每部分的重量、最大外形尺寸如下:1)上牵引部组:重 12
63t,最大外形尺寸:长*宽*高=2600×1700×185mm;2)下牵引部组:重 11
31t,最大外形尺寸:长*宽*高=2600×1700×185mm;3)上摇臂组:重 8
84t,最大外形尺寸:长*宽*高=2400×2200×950mm;4)下摇臂组:重 8
84t,最大外形尺寸:长*宽*高=2400×2200×950mm;5)连接框架组:重 7
84t,最大外形尺寸:长*宽*高=3000×1300×800mm
经验算,该采煤机拆解后五大部分均满足《1031 综采工作面回收、安装使用绞车安全技术措施》(系列)要求
运输路线:1031 采面上出口→1031 回风巷→1580 轨道石门→副斜井→地面

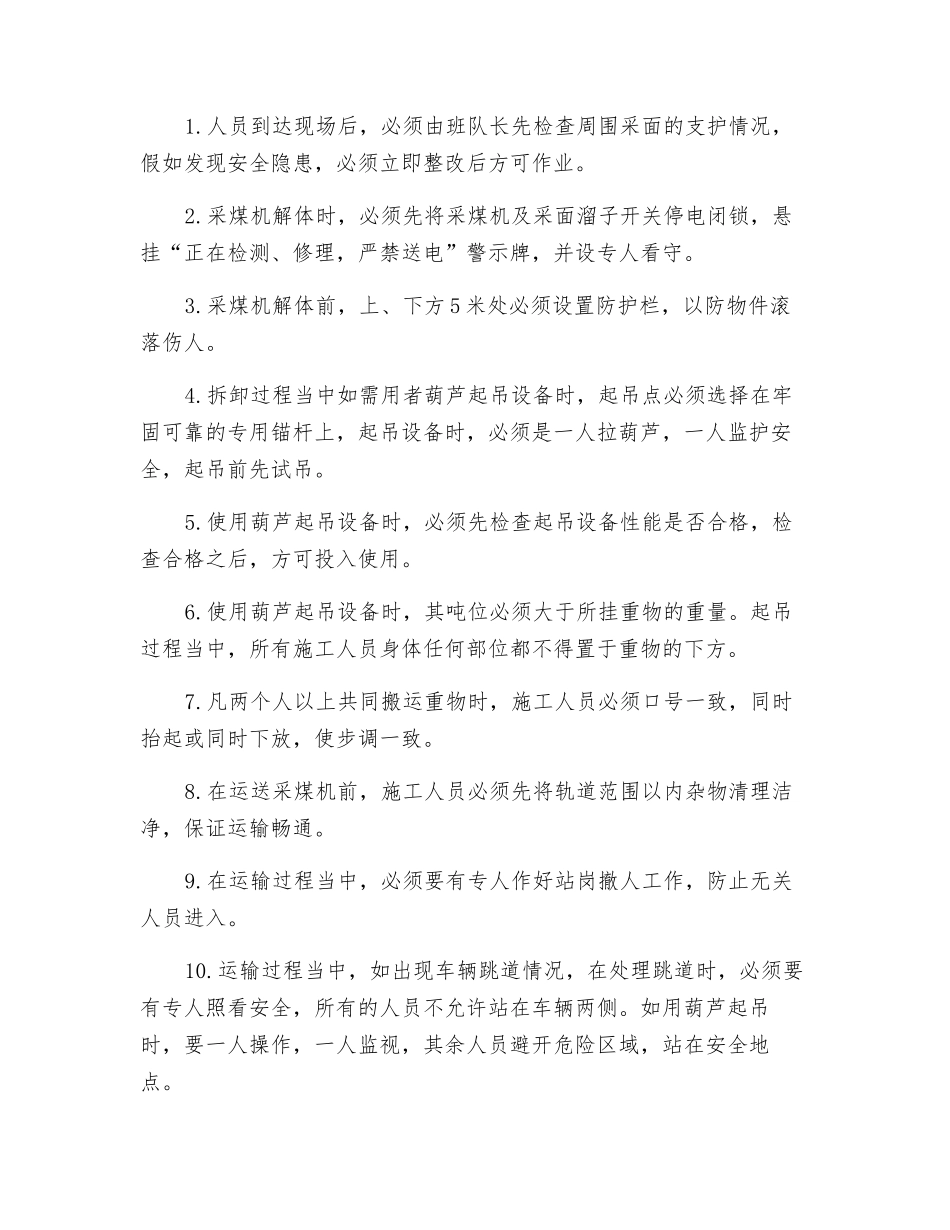

拆下的各种销轴、螺栓等必须分类存放并妥
