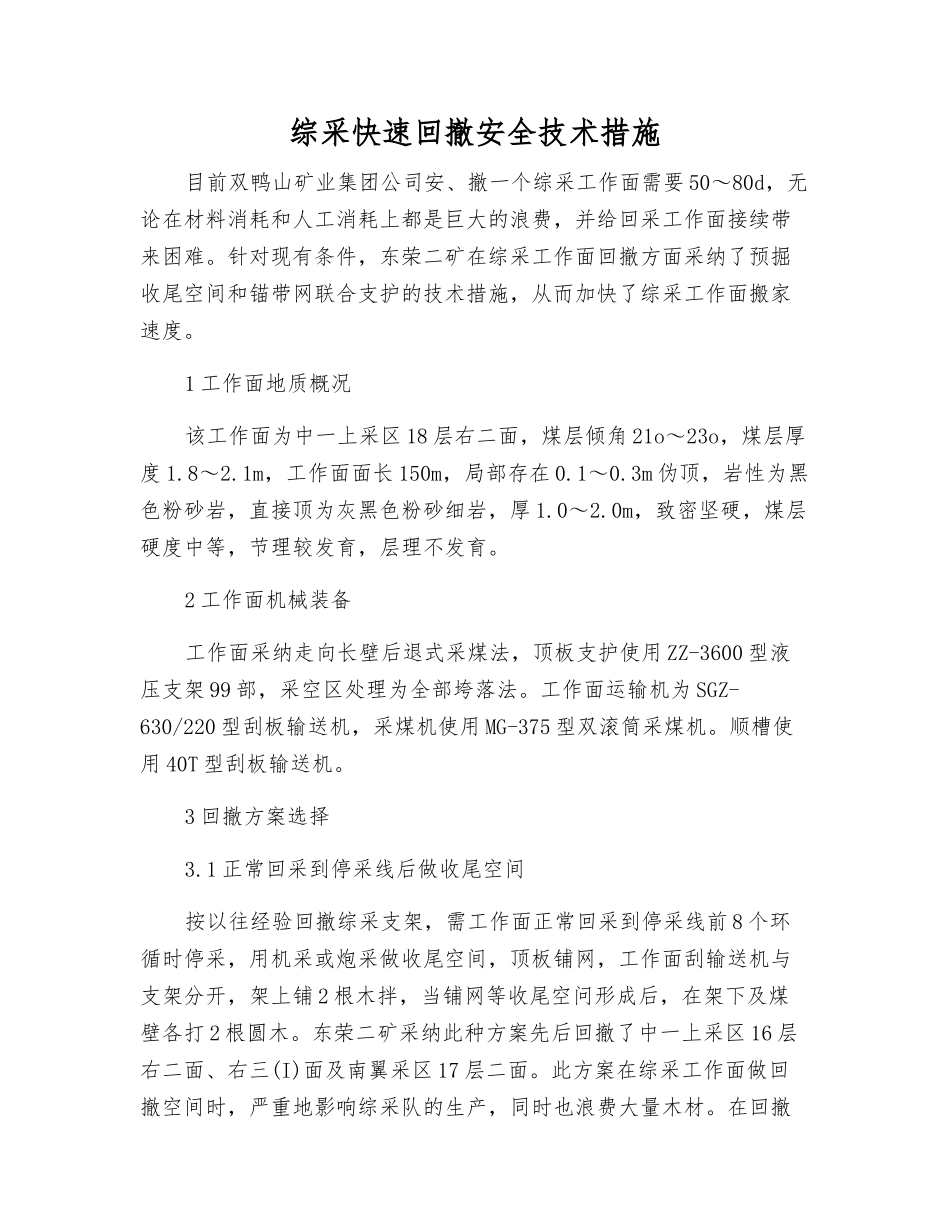

综采快速回撤安全技术措施目前双鸭山矿业集团公司安、撤一个综采工作面需要 50~80d,无论在材料消耗和人工消耗上都是巨大的浪费,并给回采工作面接续带来困难
针对现有条件,东荣二矿在综采工作面回撤方面采纳了预掘收尾空间和锚带网联合支护的技术措施,从而加快了综采工作面搬家速度
1 工作面地质概况该工作面为中一上采区 18 层右二面,煤层倾角 21o~23o,煤层厚度 1
1m,工作面面长 150m,局部存在 0
3m 伪顶,岩性为黑色粉砂岩,直接顶为灰黑色粉砂细岩,厚 1
0m,致密坚硬,煤层硬度中等,节理较发育,层理不发育
2 工作面机械装备工作面采纳走向长壁后退式采煤法,顶板支护使用 ZZ-3600 型液压支架 99 部,采空区处理为全部垮落法
工作面运输机为 SGZ-630/220 型刮板输送机,采煤机使用 MG-375 型双滚筒采煤机
顺槽使用 40T 型刮板输送机

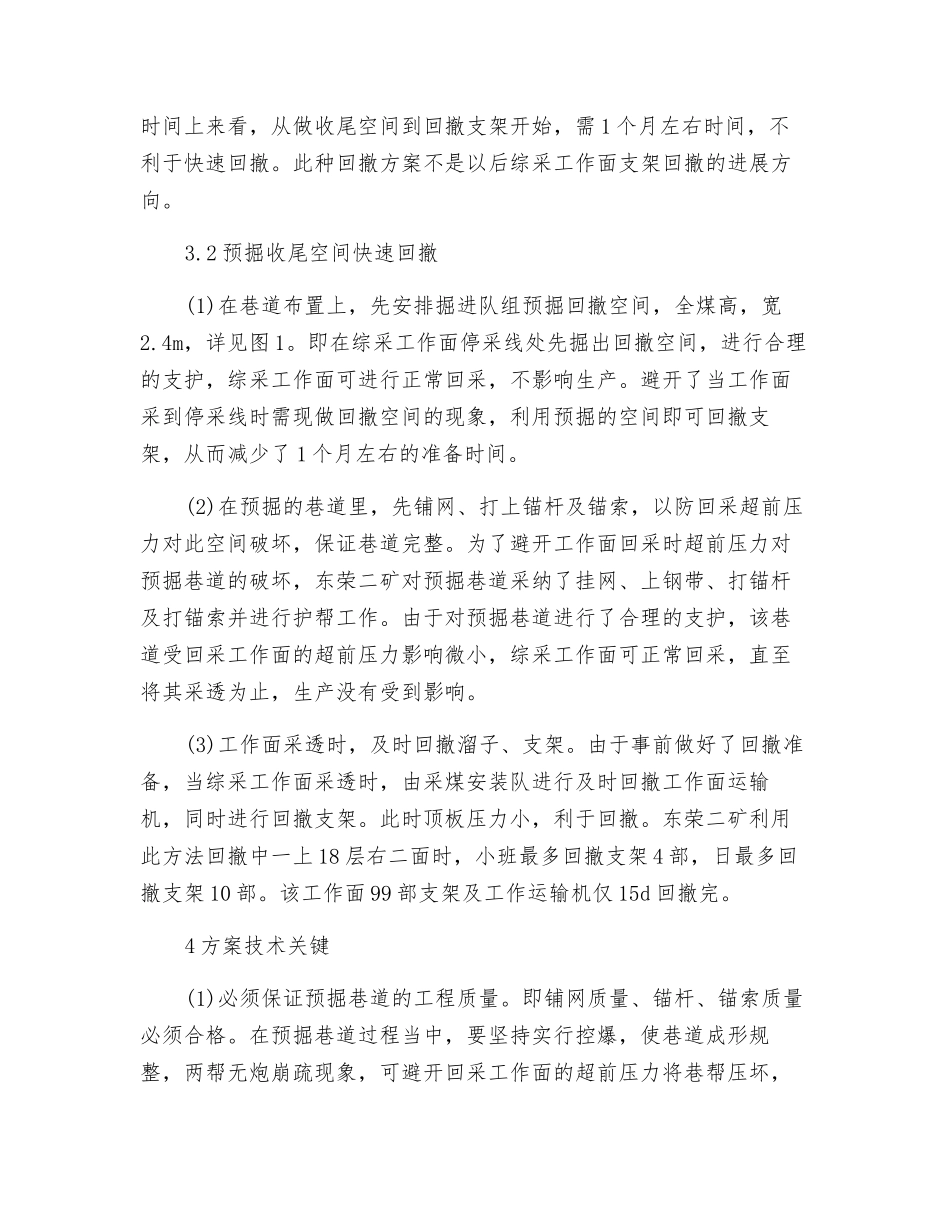

3 回撤方案选择3
1 正常回采到停采线后做收尾空间按以往经验回撤综采支架,需工作面正常回采到停采线前 8 个环循时停采,用机采或炮采做收尾空间,顶板铺网,工作面刮输送机与支架分开,架上铺 2 根木拌,当铺网等收尾空问形成后,在架下及煤壁各打 2 根圆木
东荣二矿采纳此种方案先后回撤了中一上采区 16 层右二面、右三(I)面及南翼采区 17 层二面
此方案在综采工作面做回撤空间时,严重地影响综采队的生产,同时也浪费大量木材

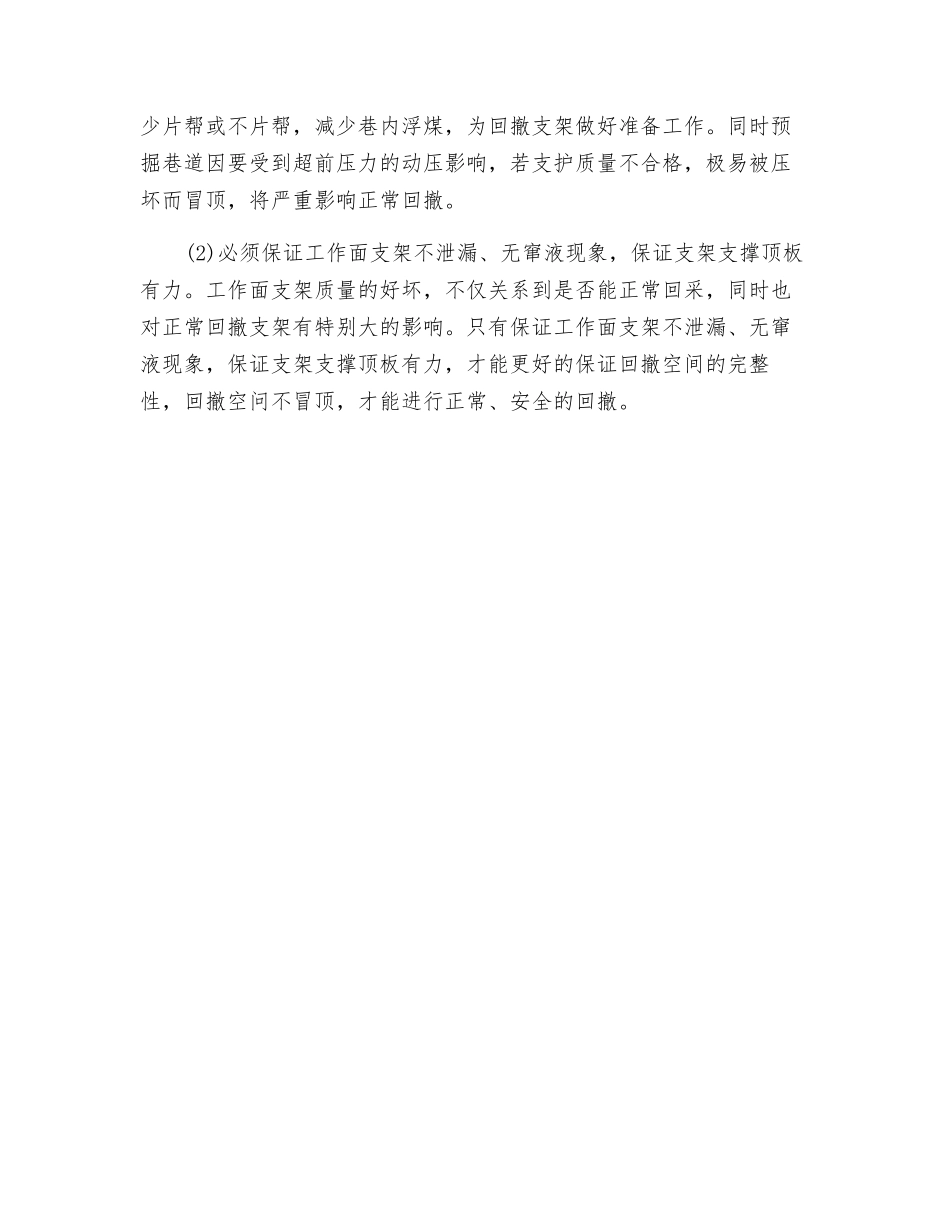

在回撤时间上来看,从做收尾空间到回撤支架开始,需 1 个月左右时间,不利于快速回撤
此种回撤方案不是以后综采工作面支架回撤的进展方向
2 预掘收尾空间快速回撤(1)在巷道布置上,先安排掘进队组预掘回撤空间,全煤高,宽2
4m,详见图 1
即在综采工作面停采线处先掘出回撤空间,进行合理的支护,综采工作面可进行正常回采,不影响生产
避开了当工作面采到停采线时需现做
