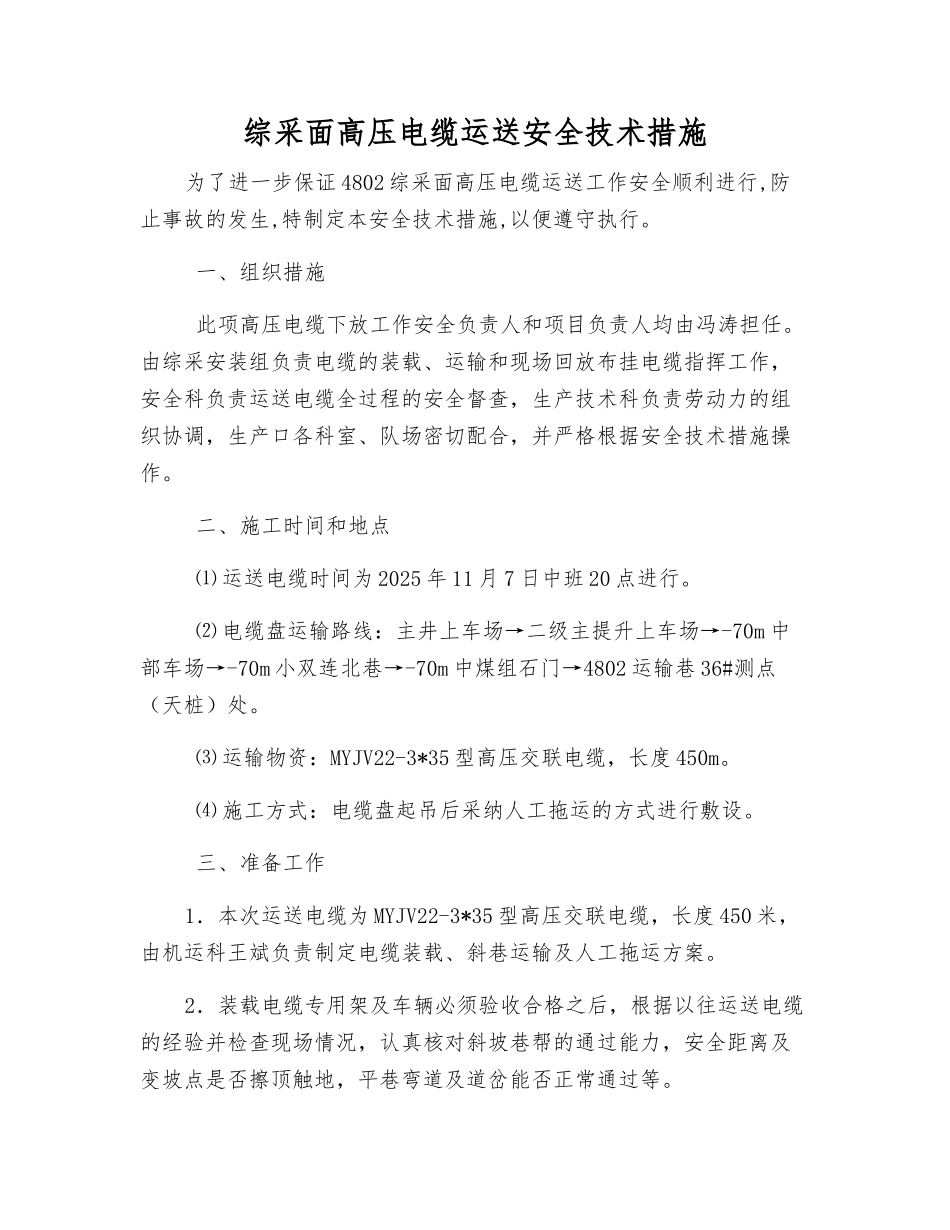

综采面高压电缆运送安全技术措施为了进一步保证 4802 综采面高压电缆运送工作安全顺利进行,防止事故的发生,特制定本安全技术措施,以便遵守执行
一、组织措施 此项高压电缆下放工作安全负责人和项目负责人均由冯涛担任
由综采安装组负责电缆的装载、运输和现场回放布挂电缆指挥工作,安全科负责运送电缆全过程的安全督查,生产技术科负责劳动力的组织协调,生产口各科室、队场密切配合,并严格根据安全技术措施操作
二、施工时间和地点 ⑴ 运送电缆时间为 2025 年 11 月 7 日中班 20 点进行
⑵ 电缆盘运输路线:主井上车场→二级主提升上车场→-70m 中部车场→-70m 小双连北巷→-70m 中煤组石门→4802 运输巷 36#测点(天桩)处
⑶ 运输物资:MYJV22-3*35 型高压交联电缆,长度 450m
⑷ 施工方式:电缆盘起吊后采纳人工拖运的方式进行敷设

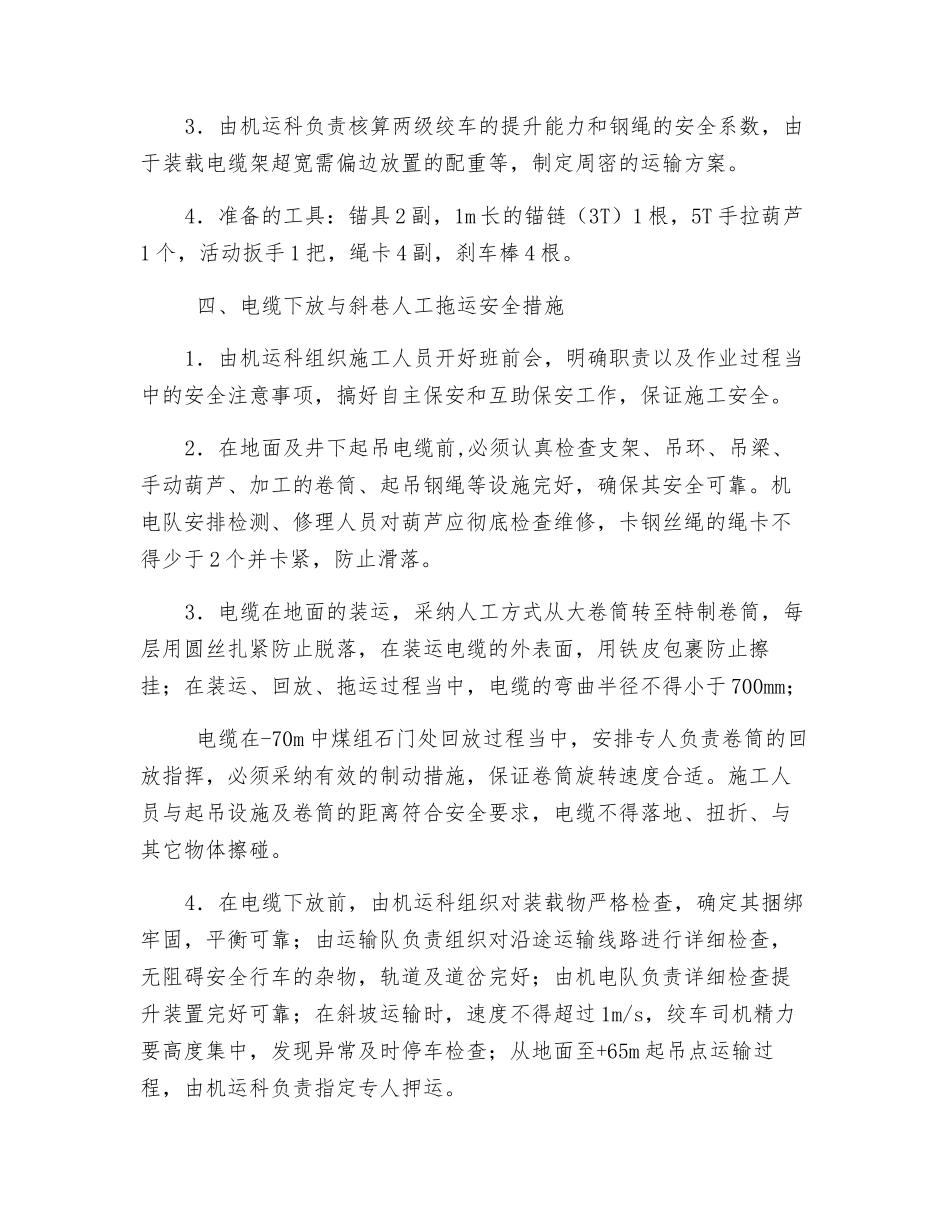

三、准备工作1.本次运送电缆为 MYJV22-3*35 型高压交联电缆,长度 450 米,由机运科王斌负责制定电缆装载、斜巷运输及人工拖运方案
2.装载电缆专用架及车辆必须验收合格之后,根据以往运送电缆的经验并检查现场情况,认真核对斜坡巷帮的通过能力,安全距离及变坡点是否擦顶触地,平巷弯道及道岔能否正常通过等
3.由机运科负责核算两级绞车的提升能力和钢绳的安全系数,由于装载电缆架超宽需偏边放置的配重等,制定周密的运输方案
4.准备的工具:锚具 2 副,1m 长的锚链(3T)1 根,5T 手拉葫芦1 个,活动扳手 1 把,绳卡 4 副,刹车棒 4 根
四、电缆下放与斜巷人工拖运安全措施1.由机运科组织施工人员开好班前会,明确职责以及作业过程当中的安全注意事项,搞好自主保安和互助保安工作,保证施工安全

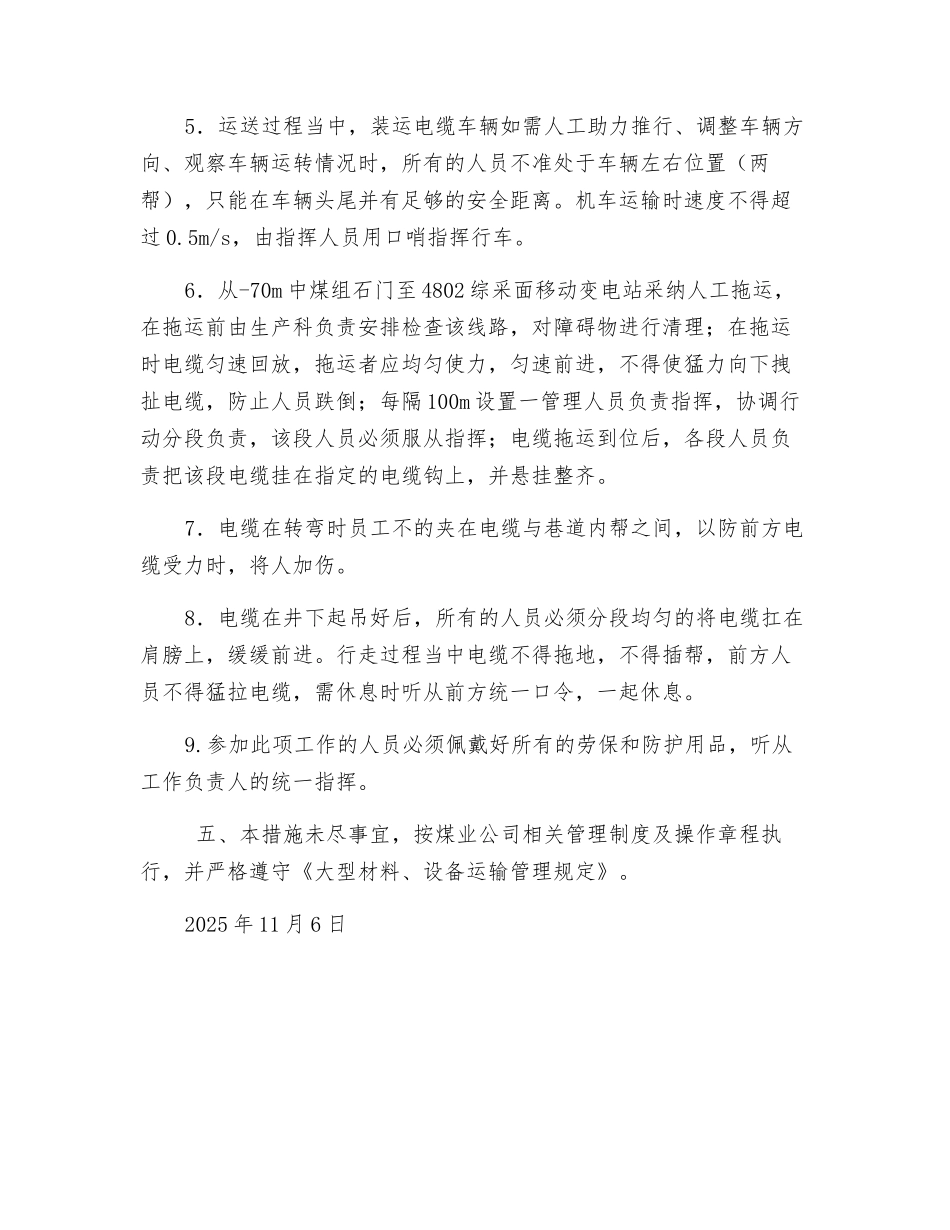

2.在地面及井下起吊电缆前,必须认真检查支架、吊环、吊梁、手动葫芦、加工的卷筒、起吊钢绳等设施完好,确保其安全可
