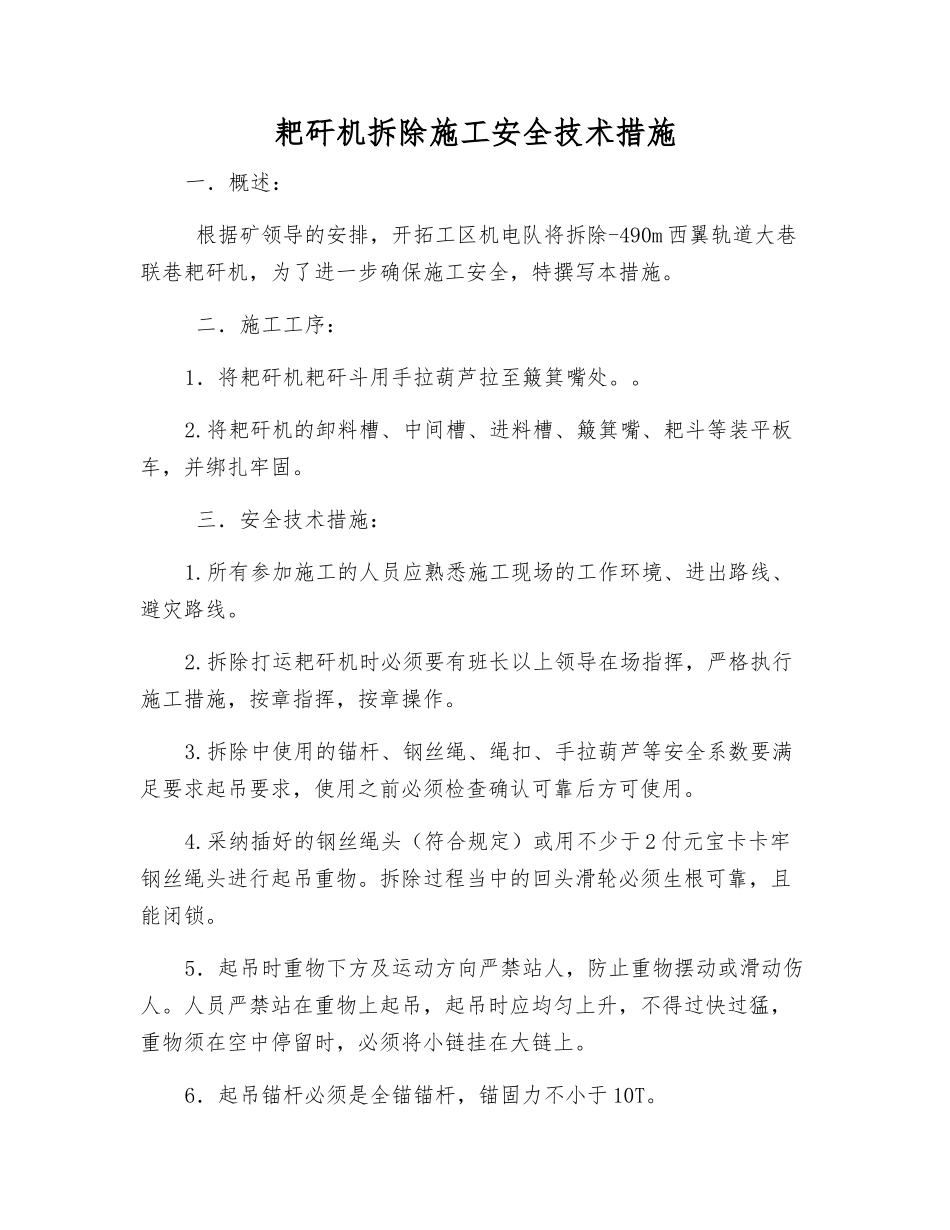

耙矸机拆除施工安全技术措施一.概述: 根据矿领导的安排,开拓工区机电队将拆除-490m 西翼轨道大巷联巷耙矸机,为了进一步确保施工安全,特撰写本措施
二.施工工序:1.将耙矸机耙矸斗用手拉葫芦拉至簸箕嘴处
将耙矸机的卸料槽、中间槽、进料槽、簸箕嘴、耙斗等装平板车,并绑扎牢固
三.安全技术措施:1
所有参加施工的人员应熟悉施工现场的工作环境、进出路线、避灾路线
拆除打运耙矸机时必须要有班长以上领导在场指挥,严格执行施工措施,按章指挥,按章操作

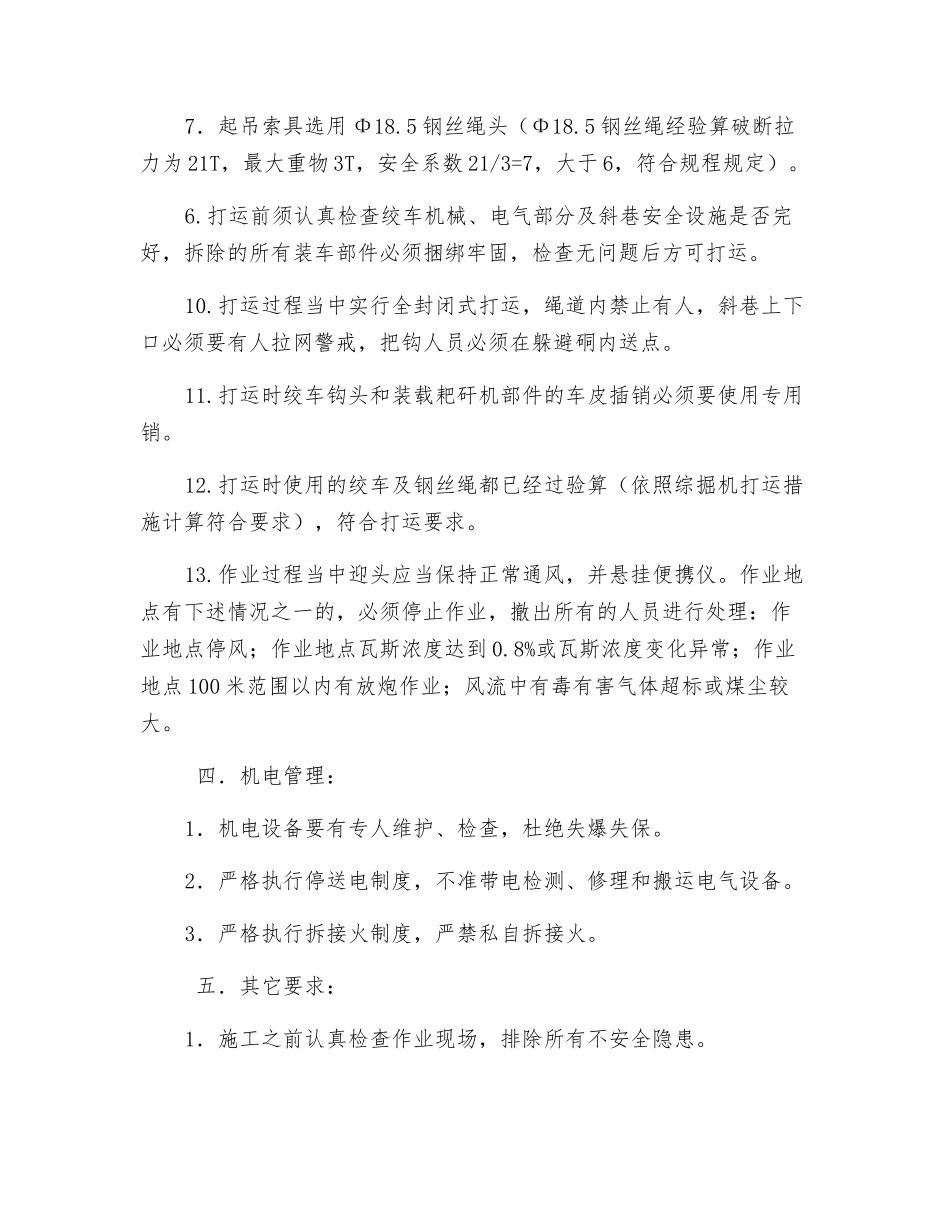

拆除中使用的锚杆、钢丝绳、绳扣、手拉葫芦等安全系数要满足要求起吊要求,使用之前必须检查确认可靠后方可使用
采纳插好的钢丝绳头(符合规定)或用不少于 2 付元宝卡卡牢钢丝绳头进行起吊重物
拆除过程当中的回头滑轮必须生根可靠,且能闭锁
5.起吊时重物下方及运动方向严禁站人,防止重物摆动或滑动伤人
人员严禁站在重物上起吊,起吊时应均匀上升,不得过快过猛,重物须在空中停留时,必须将小链挂在大链上
6.起吊锚杆必须是全锚锚杆,锚固力不小于 10T
7.起吊索具选用 Φ18
5 钢丝绳头(Φ18
5 钢丝绳经验算破断拉力为 21T,最大重物 3T,安全系数 21/3=7,大于 6,符合规程规定)
打运前须认真检查绞车机械、电气部分及斜巷安全设施是否完好,拆除的所有装车部件必须捆绑牢固,检查无问题后方可打运
打运过程当中实行全封闭式打运,绳道内禁止有人,斜巷上下口必须要有人拉网警戒,把钩人员必须在躲避硐内送点
打运时绞车钩头和装载耙矸机部件的车皮插销必须要使用专用销
打运时使用的绞车及钢丝绳都已经过验算(依照综掘机打运措施计算符合要求),符合打运要求
作业过程当中迎头应当保持正常通风,并悬挂便携仪
作业地点有下述情况之一的,必须停止作业,撤出所有的人员进行处理:作业地点停风;作业地点瓦斯浓度达到 0
