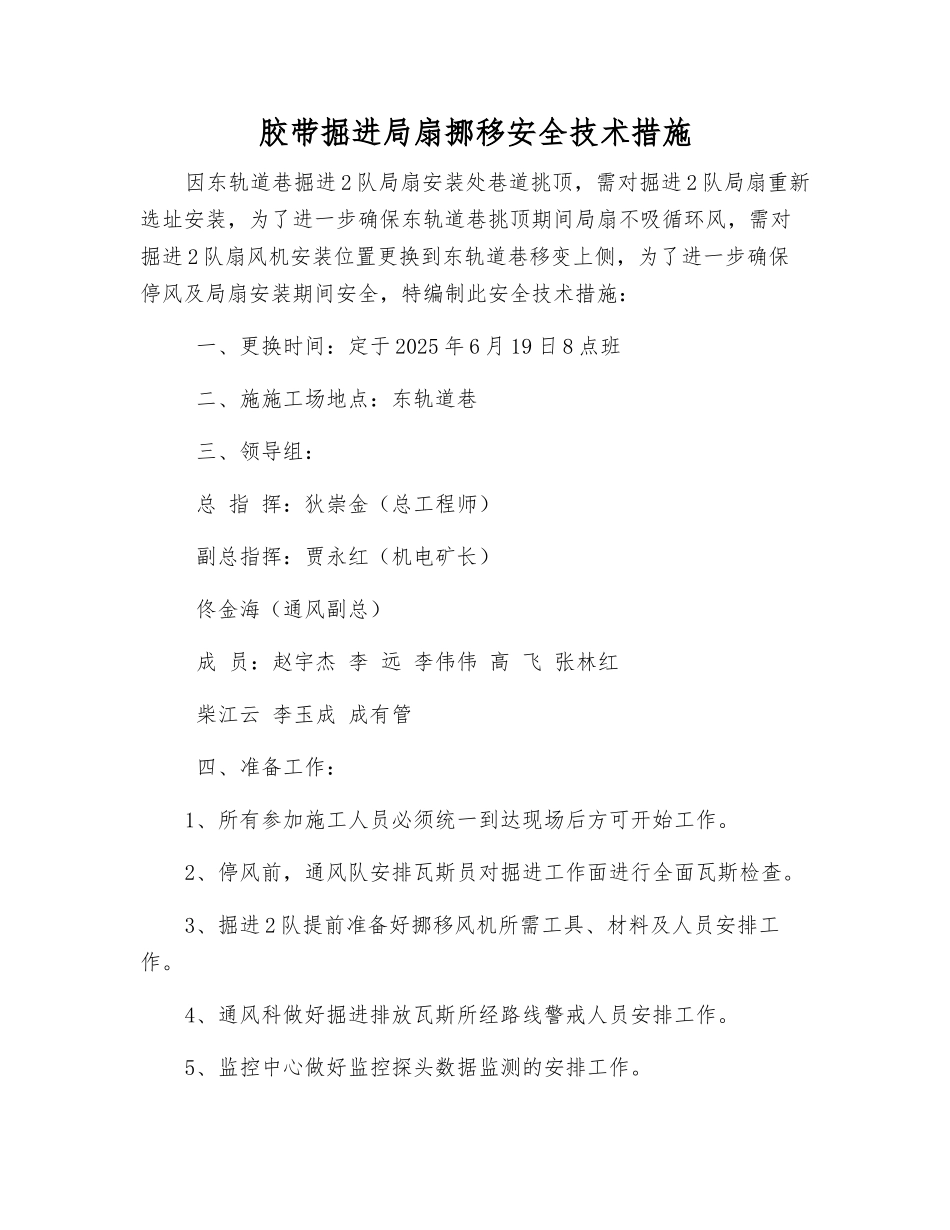

胶带掘进局扇挪移安全技术措施因东轨道巷掘进 2 队局扇安装处巷道挑顶,需对掘进 2 队局扇重新选址安装,为了进一步确保东轨道巷挑顶期间局扇不吸循环风,需对掘进 2 队扇风机安装位置更换到东轨道巷移变上侧,为了进一步确保停风及局扇安装期间安全,特编制此安全技术措施: 一、更换时间:定于 2025 年 6 月 19 日 8 点班 二、施施工场地点:东轨道巷 三、领导组: 总 指 挥:狄崇金(总工程师) 副总指挥:贾永红(机电矿长) 佟金海(通风副总) 成 员:赵宇杰 李 远 李伟伟 高 飞 张林红 柴江云 李玉成 成有管 四、准备工作:1、所有参加施工人员必须统一到达现场后方可开始工作
2、停风前,通风队安排瓦斯员对掘进工作面进行全面瓦斯检查
3、掘进 2 队提前准备好挪移风机所需工具、材料及人员安排工作
4、通风科做好掘进排放瓦斯所经路线警戒人员安排工作
5、监控中心做好监控探头数据监测的安排工作

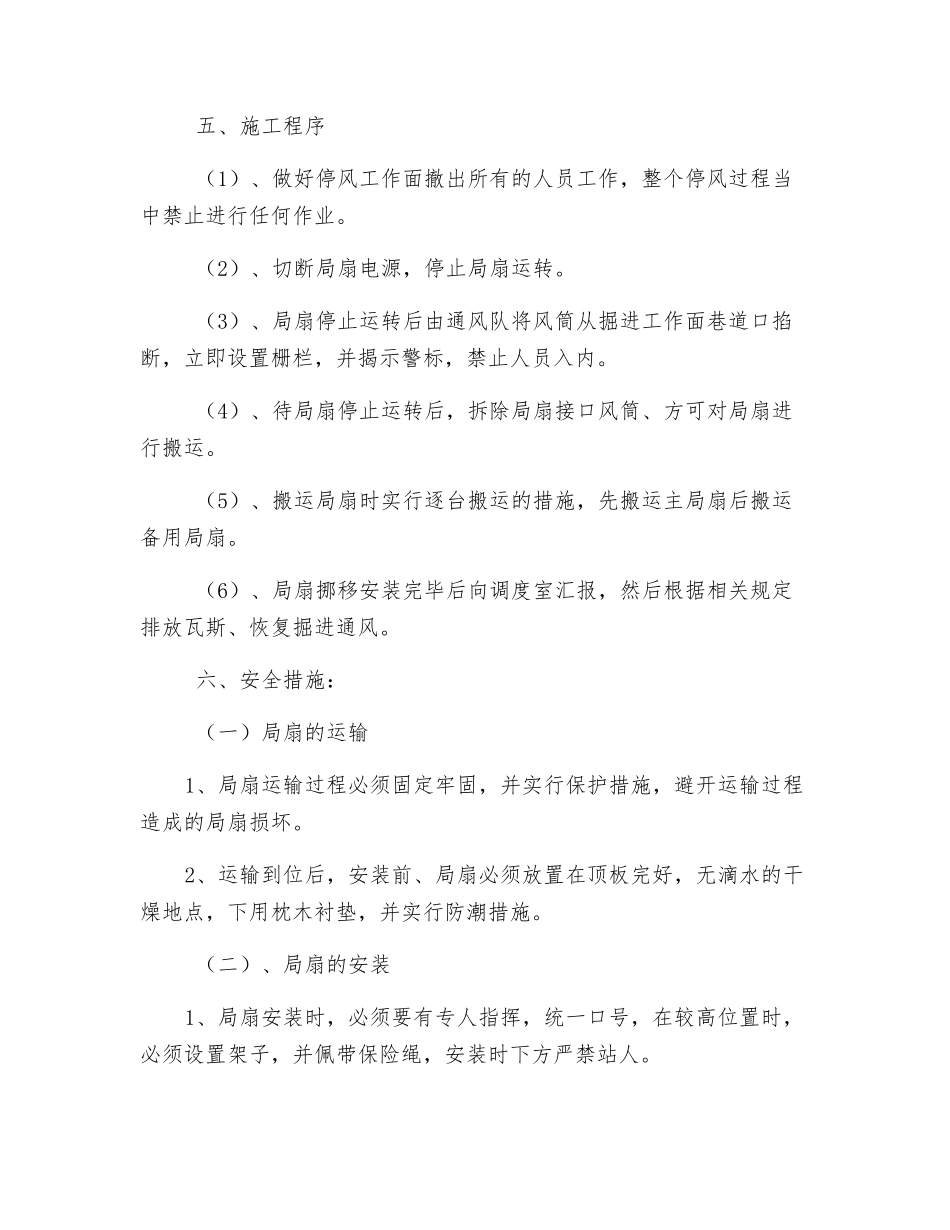

五、施工程序 (1)、做好停风工作面撤出所有的人员工作,整个停风过程当中禁止进行任何作业
(2)、切断局扇电源,停止局扇运转
(3)、局扇停止运转后由通风队将风筒从掘进工作面巷道口掐断,立即设置栅栏,并揭示警标,禁止人员入内
(4)、待局扇停止运转后,拆除局扇接口风筒、方可对局扇进行搬运
(5)、搬运局扇时实行逐台搬运的措施,先搬运主局扇后搬运备用局扇
(6)、局扇挪移安装完毕后向调度室汇报,然后根据相关规定排放瓦斯、恢复掘进通风
六、安全措施: (一)局扇的运输1、局扇运输过程必须固定牢固,并实行保护措施,避开运输过程造成的局扇损坏
2、运输到位后,安装前、局扇必须放置在顶板完好,无滴水的干燥地点,下用枕木衬垫,并实行防潮措施
(二)、局扇的安装1、局扇安装时,必须要有专人指挥,统一口号,在较高位置时,必须设置架子,并佩带保险绳,安装时下方严禁站人

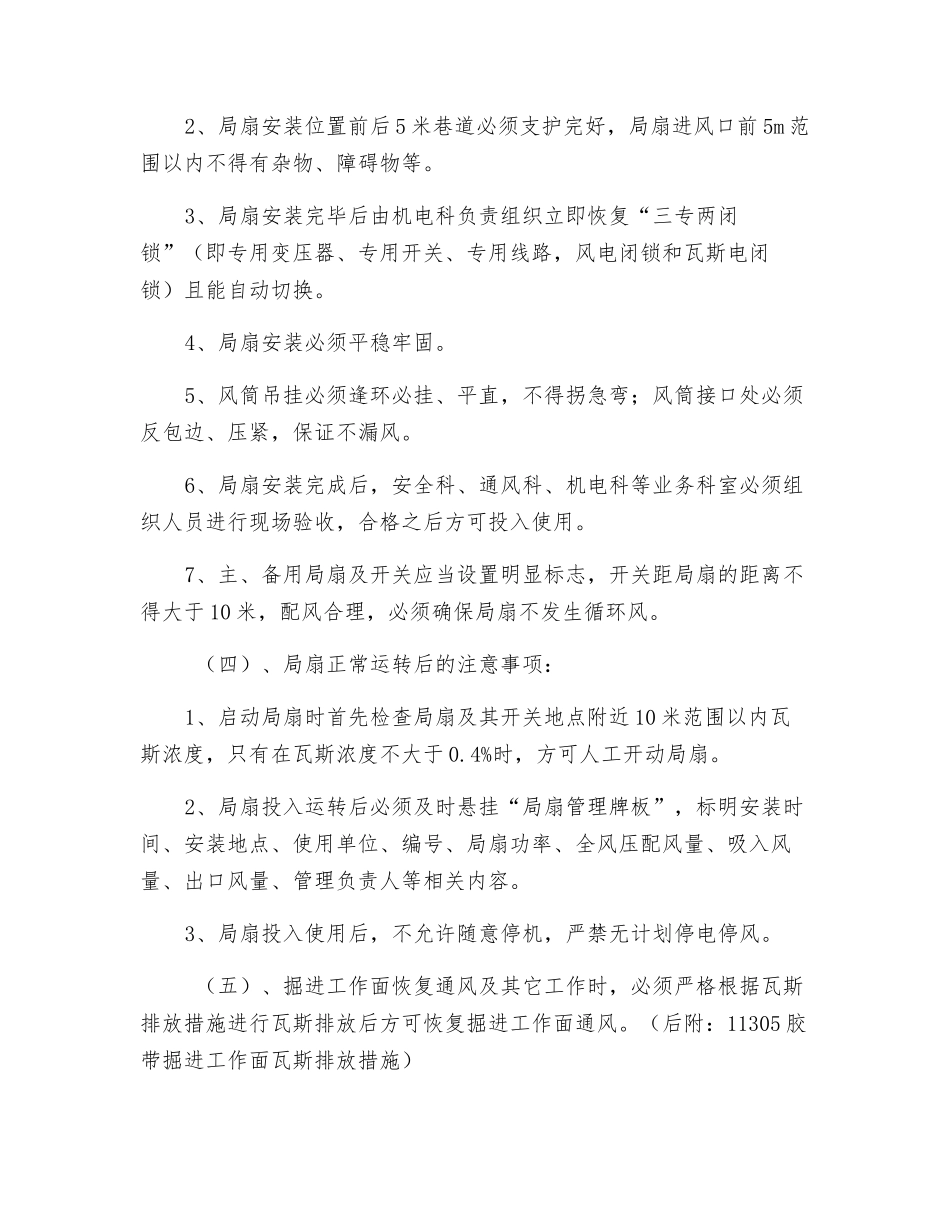

2、局扇安装位
