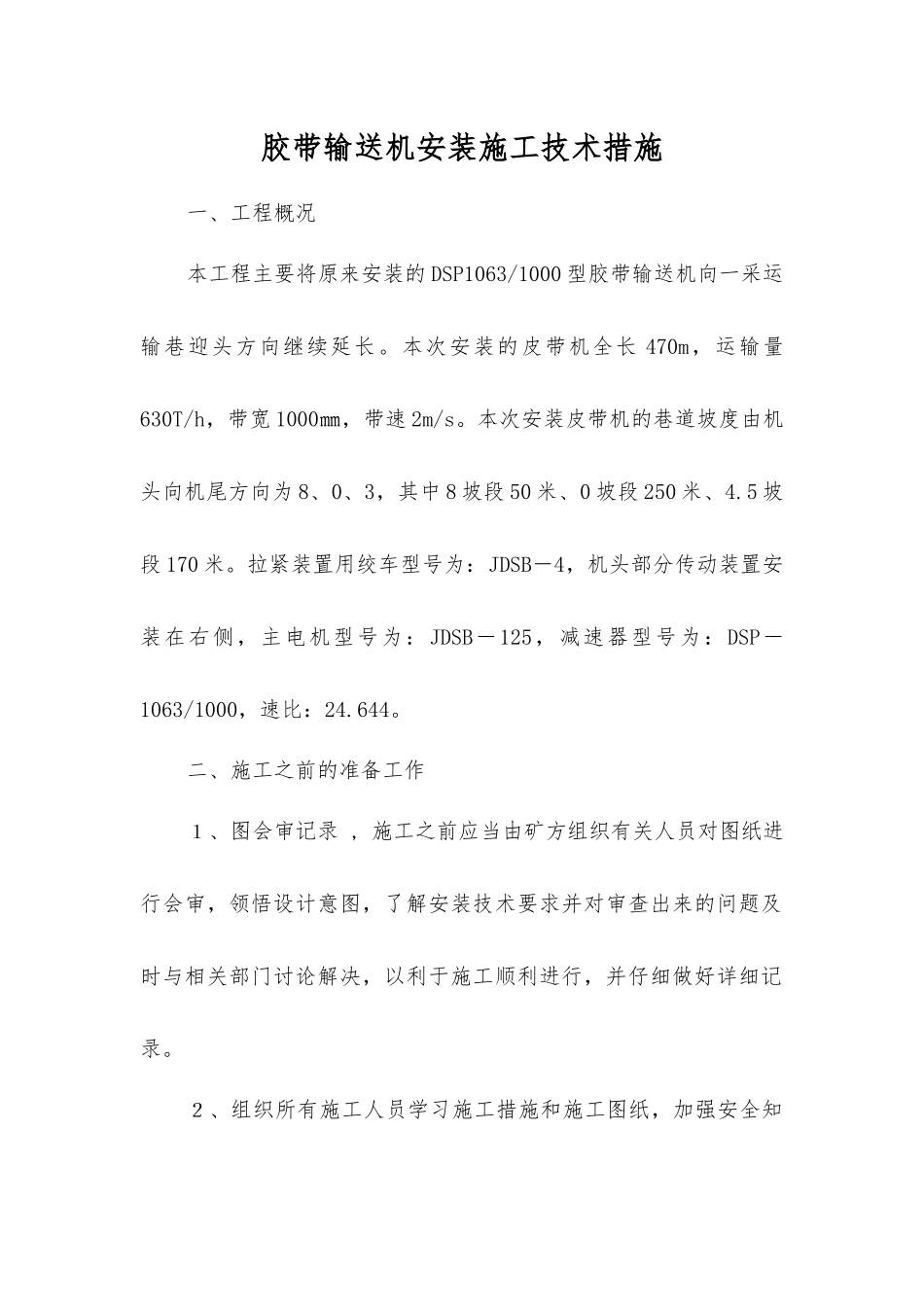

胶带输送机安装施工技术措施一、工程概况本工程主要将原来安装的 DSP1063/1000 型胶带输送机向一采运输巷迎头方向继续延长
本次安装的皮带机全长 470m,运输量630T/h,带宽 1000㎜,带速 2m/s
本次安装皮带机的巷道坡度由机头向机尾方向为 8、0、3,其中 8 坡段 50 米、0 坡段 250 米、4
5 坡段 170 米
拉紧装置用绞车型号为:JDSB-4,机头部分传动装置安装在右侧,主电机型号为:JDSB-125,减速器型号为:DSP-1063/1000,速比:24
二、施工之前的准备工作1、图会审记录 , 施工之前应当由矿方组织有关人员对图纸进行会审,领悟设计意图,了解安装技术要求并对审查出来的问题及时与相关部门讨论解决,以利于施工顺利进行,并仔细做好详细记录

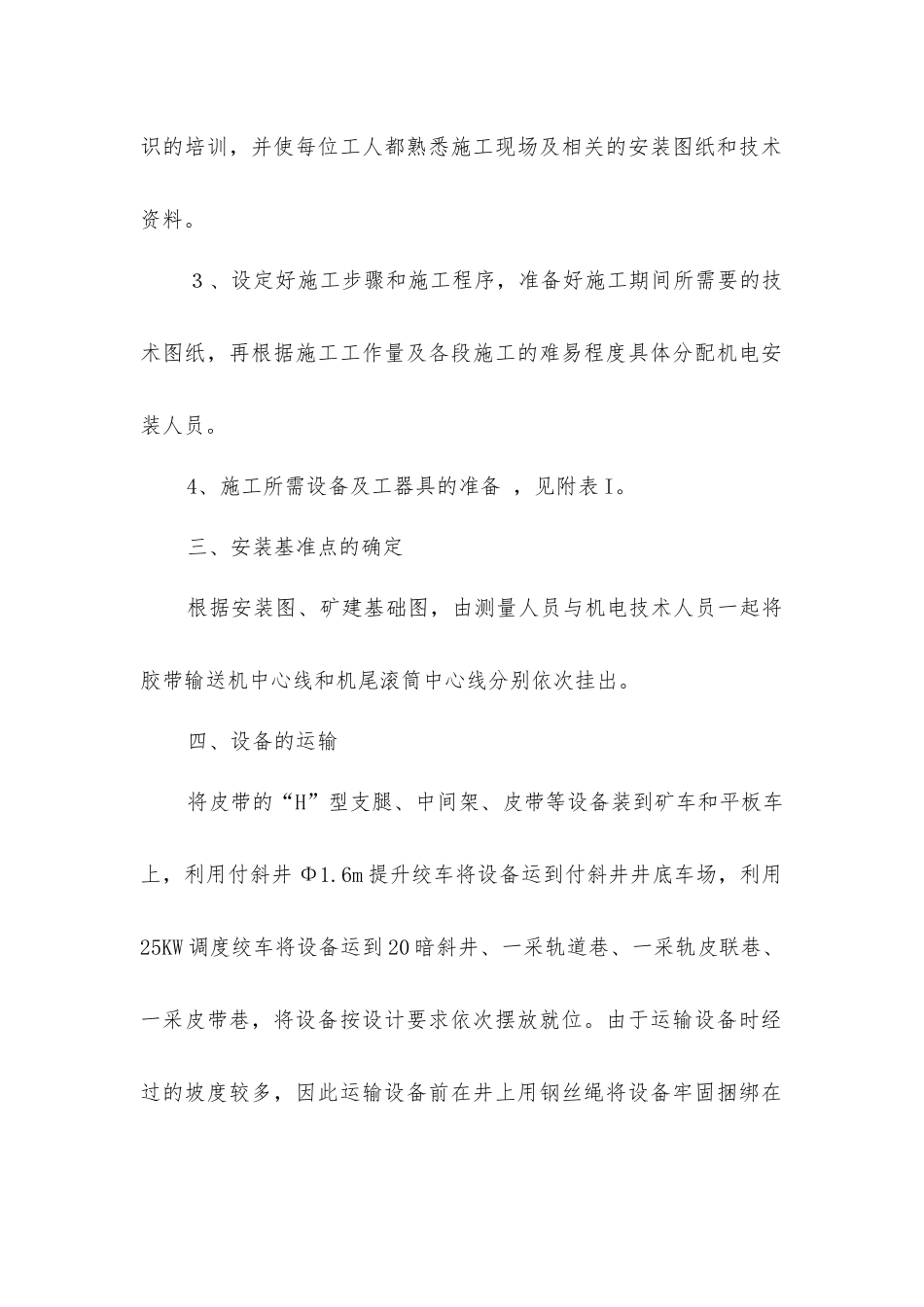

2、组织所有施工人员学习施工措施和施工图纸,加强安全知识的培训,并使每位工人都熟悉施工现场及相关的安装图纸和技术资料
3、设定好施工步骤和施工程序,准备好施工期间所需要的技术图纸,再根据施工工作量及各段施工的难易程度具体分配机电安装人员
4、施工所需设备及工器具的准备 ,见附表 I
三、安装基准点的确定根据安装图、矿建基础图,由测量人员与机电技术人员一起将胶带输送机中心线和机尾滚筒中心线分别依次挂出
四、设备的运输将皮带的“H”型支腿、中间架、皮带等设备装到矿车和平板车上,利用付斜井 Φ1
6m 提升绞车将设备运到付斜井井底车场,利用25KW 调度绞车将设备运到 20 暗斜井、一采轨道巷、一采轨皮联巷、一采皮带巷,将设备按设计要求依次摆放就位
由于运输设备时经过的坡度较多,因此运输设备前在井上用钢丝绳将设备牢固捆绑在花车、平板车和矿车里

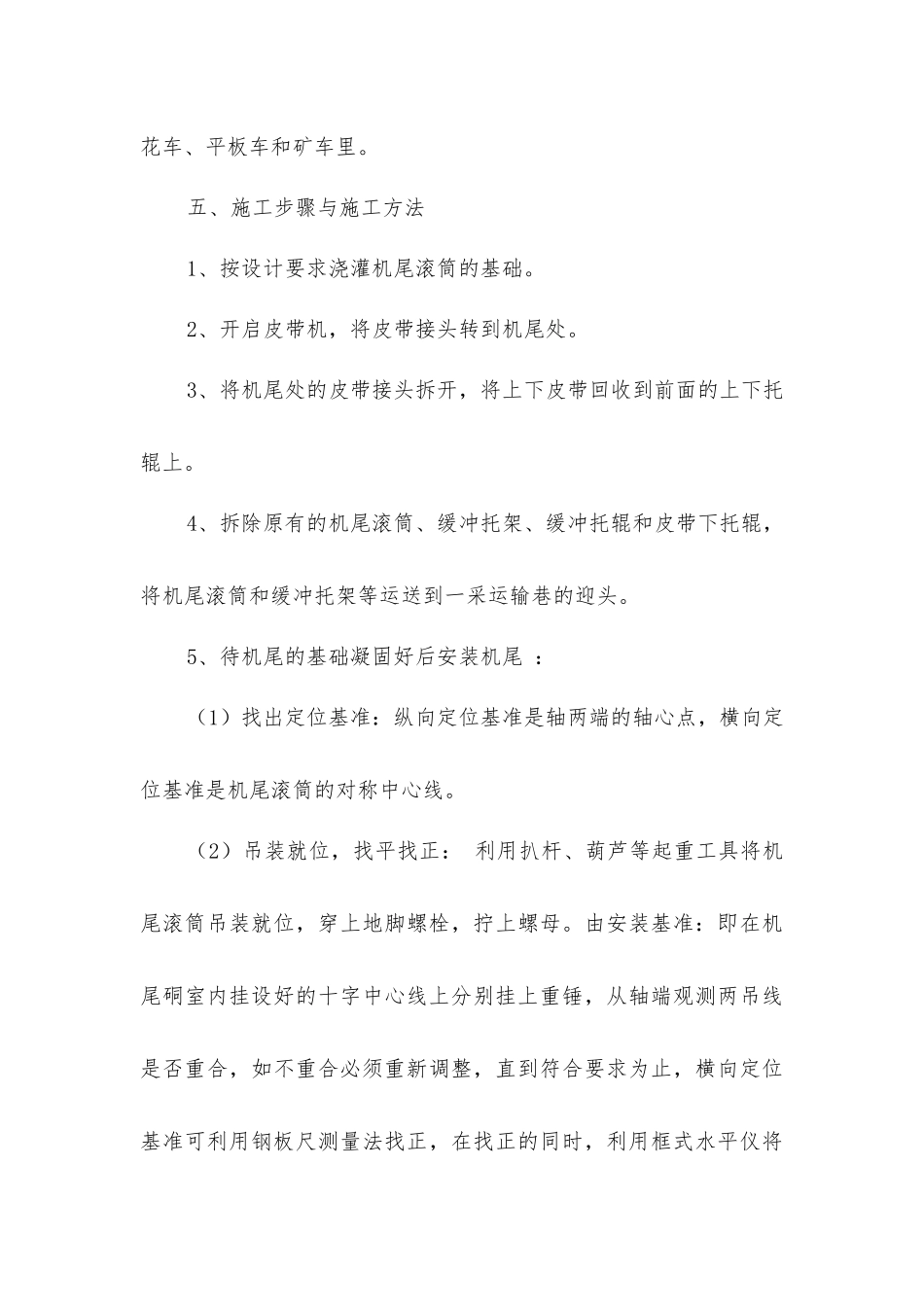

五、施工步骤与施工方法1、按设计要求浇灌机尾滚筒的基础
2、开启皮带机,将皮带接头转到机尾处
3、将机尾处的皮带接头拆开,将上下皮带回收到前面的上下
