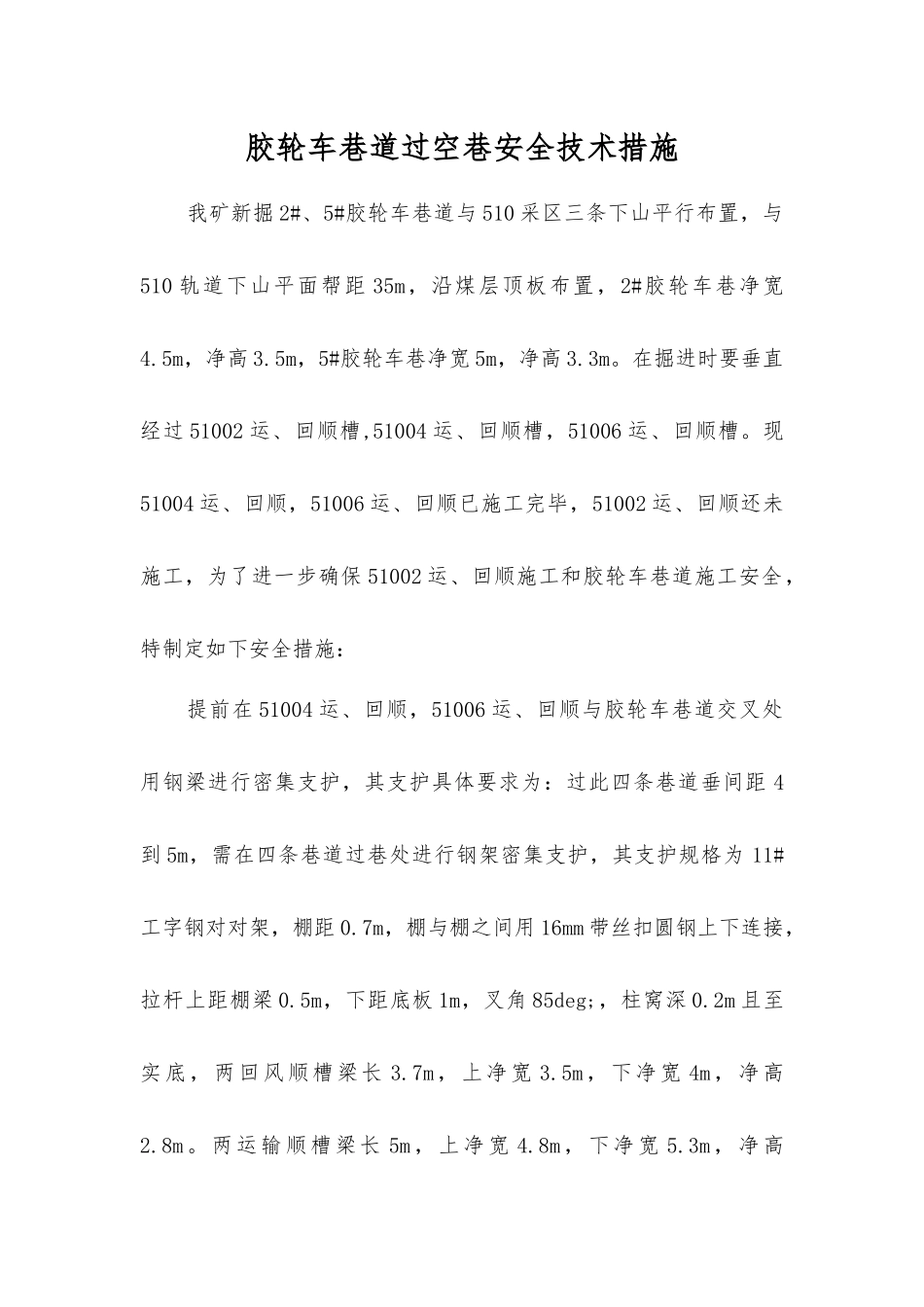

胶轮车巷道过空巷安全技术措施我矿新掘 2#、5#胶轮车巷道与 510 采区三条下山平行布置,与510 轨道下山平面帮距 35m,沿煤层顶板布置,2#胶轮车巷净宽4
5m,净高 3
5m,5#胶轮车巷净宽 5m,净高 3
在掘进时要垂直经过 51002 运、回顺槽,51004 运、回顺槽,51006 运、回顺槽
现51004 运、回顺,51006 运、回顺已施工完毕,51002 运、回顺还未施工,为了进一步确保 51002 运、回顺施工和胶轮车巷道施工安全,特制定如下安全措施:提前在 51004 运、回顺,51006 运、回顺与胶轮车巷道交叉处用钢梁进行密集支护,其支护具体要求为:过此四条巷道垂间距 4到 5m,需在四条巷道过巷处进行钢架密集支护,其支护规格为 11#工字钢对对架,棚距 0
7m,棚与棚之间用 16mm 带丝扣圆钢上下连接,拉杆上距棚梁 0
5m,下距底板 1m,叉角 85deg;,柱窝深 0
2m 且至实底,两回风顺槽梁长 3
7m,上净宽 3
5m,下净宽 4m,净高2
两运输顺槽梁长 5m,上净宽 4
8m,下净宽 5
3m,净高2

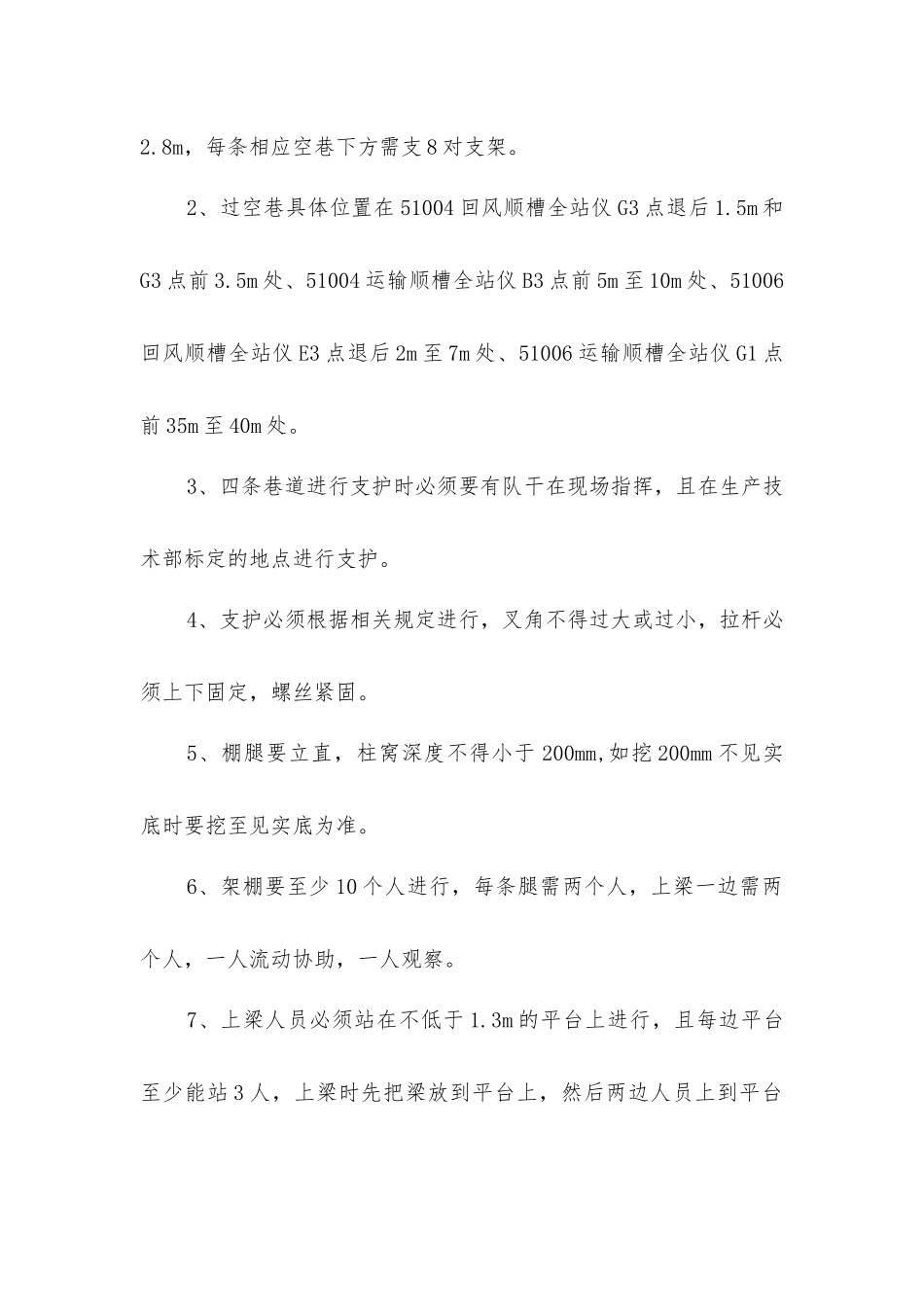

8m,每条相应空巷下方需支 8 对支架
2、过空巷具体位置在 51004 回风顺槽全站仪 G3 点退后 1
5m 和G3 点前 3
5m 处、51004 运输顺槽全站仪 B3 点前 5m 至 10m 处、51006回风顺槽全站仪 E3 点退后 2m 至 7m 处、51006 运输顺槽全站仪 G1 点前 35m 至 40m 处
3、四条巷道进行支护时必须要有队干在现场指挥,且在生产技术部标定的地点进行支护
4、支护必须根据相关规定进行,叉角不得过大或过小,拉杆必须上下固定,螺丝紧固
5、棚腿要立直,柱窝深度不得小于 200mm,如挖 200mm 不见实底时要挖至见实底为准

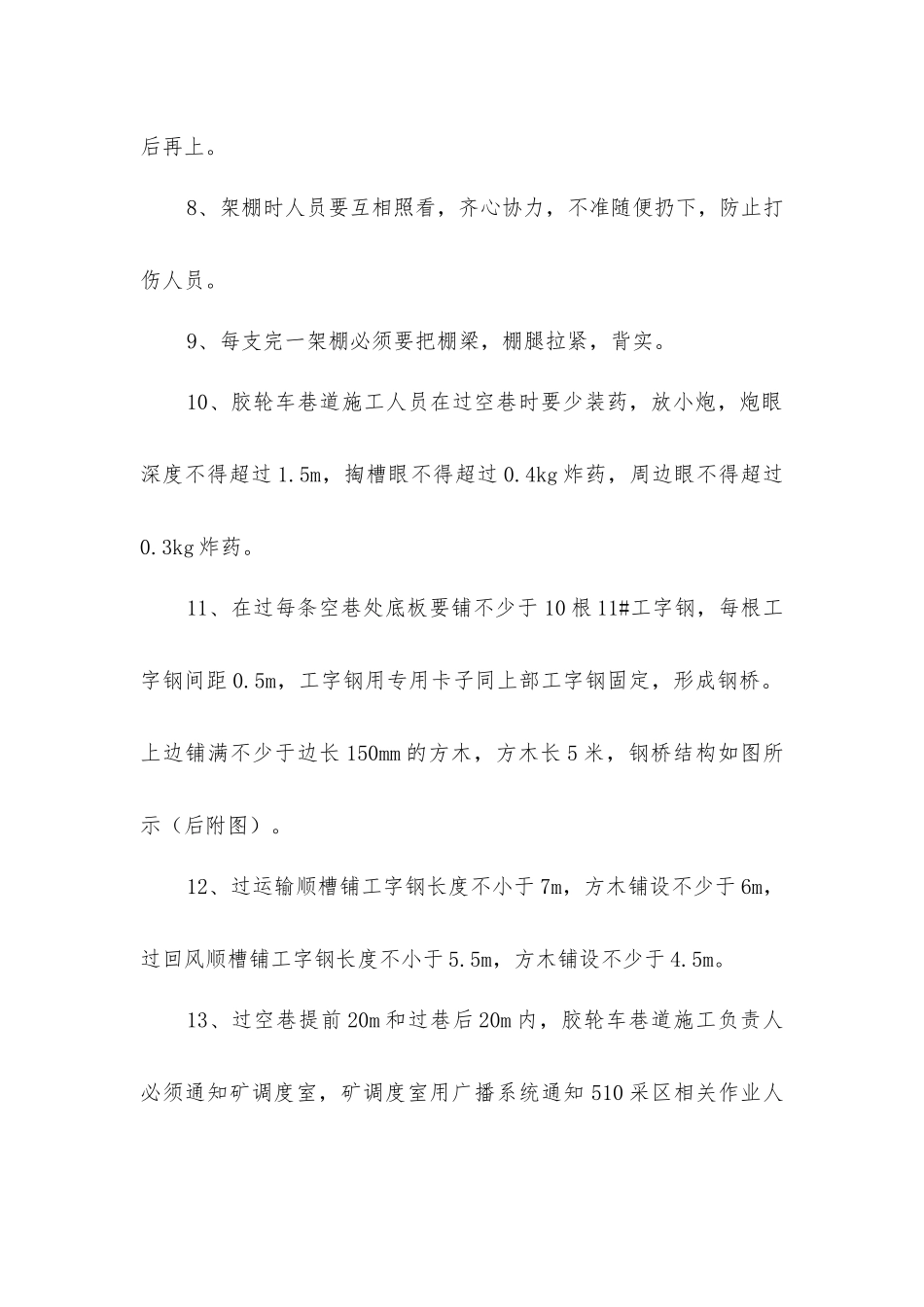

6、架棚要至少 10 个人进行,每条腿需两
