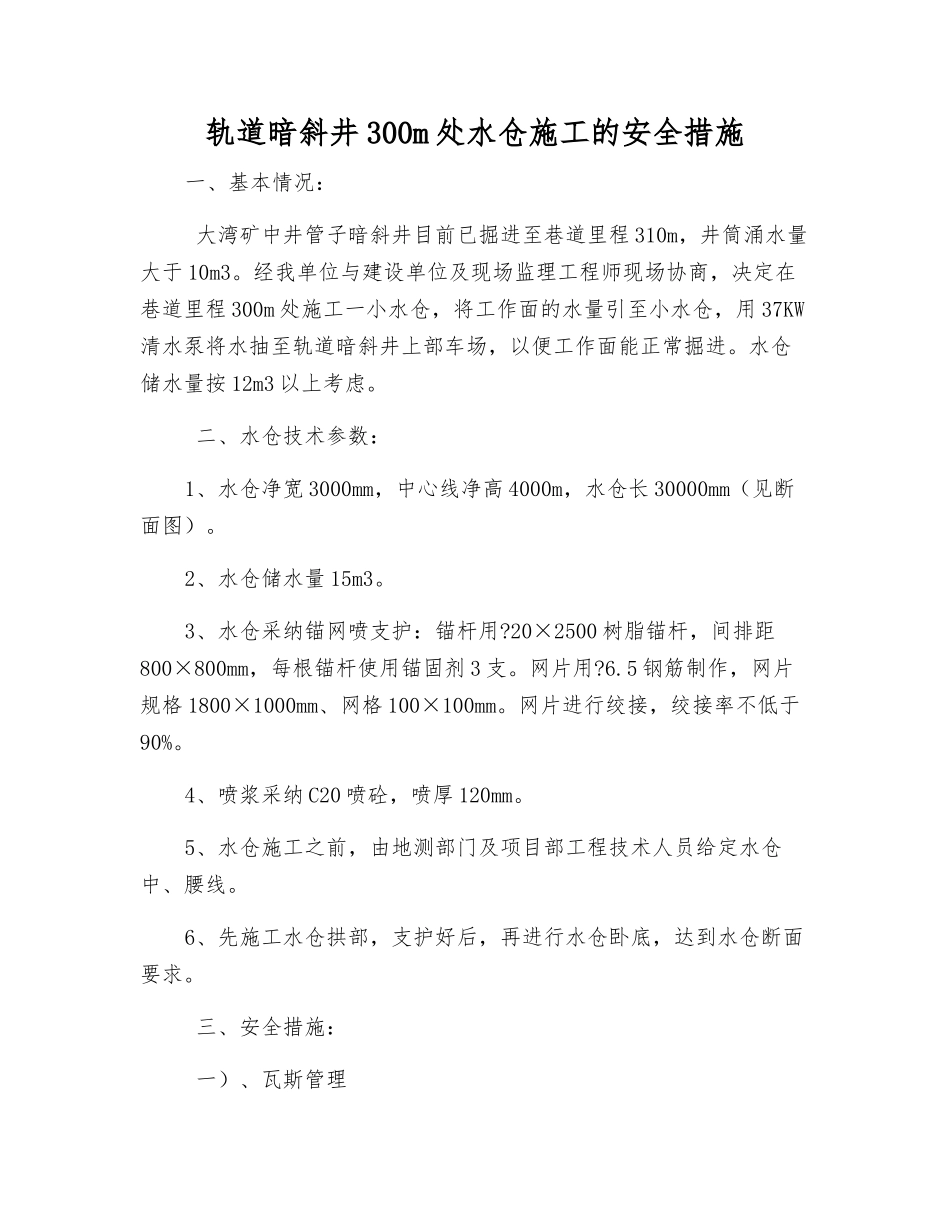

轨道暗斜井 300m 处水仓施工的安全措施一、基本情况: 大湾矿中井管子暗斜井目前已掘进至巷道里程 310m,井筒涌水量大于 10m3
经我单位与建设单位及现场监理工程师现场协商,决定在巷道里程 300m 处施工一小水仓,将工作面的水量引至小水仓,用 37KW清水泵将水抽至轨道暗斜井上部车场,以便工作面能正常掘进
水仓储水量按 12m3 以上考虑
二、水仓技术参数:1、水仓净宽 3000mm,中心线净高 4000m,水仓长 30000mm(见断面图)
2、水仓储水量 15m3
3、水仓采纳锚网喷支护:锚杆用
20×2500 树脂锚杆,间排距800×800mm,每根锚杆使用锚固剂 3 支
5 钢筋制作,网片规格 1800×1000mm、网格 100×100mm
网片进行绞接,绞接率不低于90%
4、喷浆采纳 C20 喷砼,喷厚 120mm
5、水仓施工之前,由地测部门及项目部工程技术人员给定水仓中、腰线
6、先施工水仓拱部,支护好后,再进行水仓卧底,达到水仓断面要求

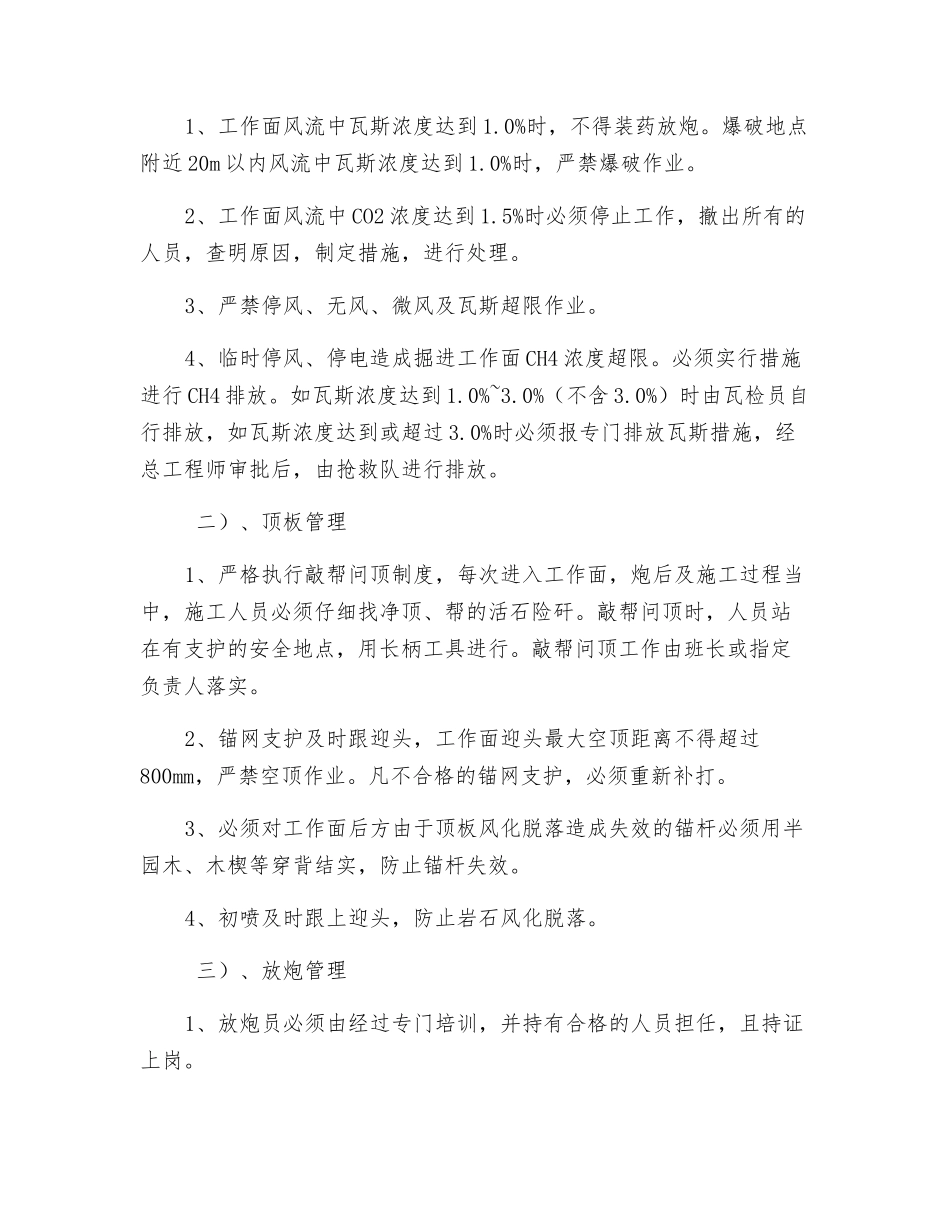

三、安全措施: 一)、瓦斯管理1、工作面风流中瓦斯浓度达到 1
0%时,不得装药放炮
爆破地点附近 20m 以内风流中瓦斯浓度达到 1
0%时,严禁爆破作业
2、工作面风流中 CO2 浓度达到 1
5%时必须停止工作,撤出所有的人员,查明原因,制定措施,进行处理
3、严禁停风、无风、微风及瓦斯超限作业
4、临时停风、停电造成掘进工作面 CH4 浓度超限
必须实行措施进行 CH4 排放
如瓦斯浓度达到 1
0%(不含 3
0%)时由瓦检员自行排放,如瓦斯浓度达到或超过 3
0%时必须报专门排放瓦斯措施,经总工程师审批后,由抢救队进行排放
二)、顶板管理1、严格执行敲帮问顶制度,每次进入工作面,炮后及施工过程当中,施工人员必须仔细找净顶、帮的活石险矸
敲帮问顶时,人员站在有支护的安全地点,
