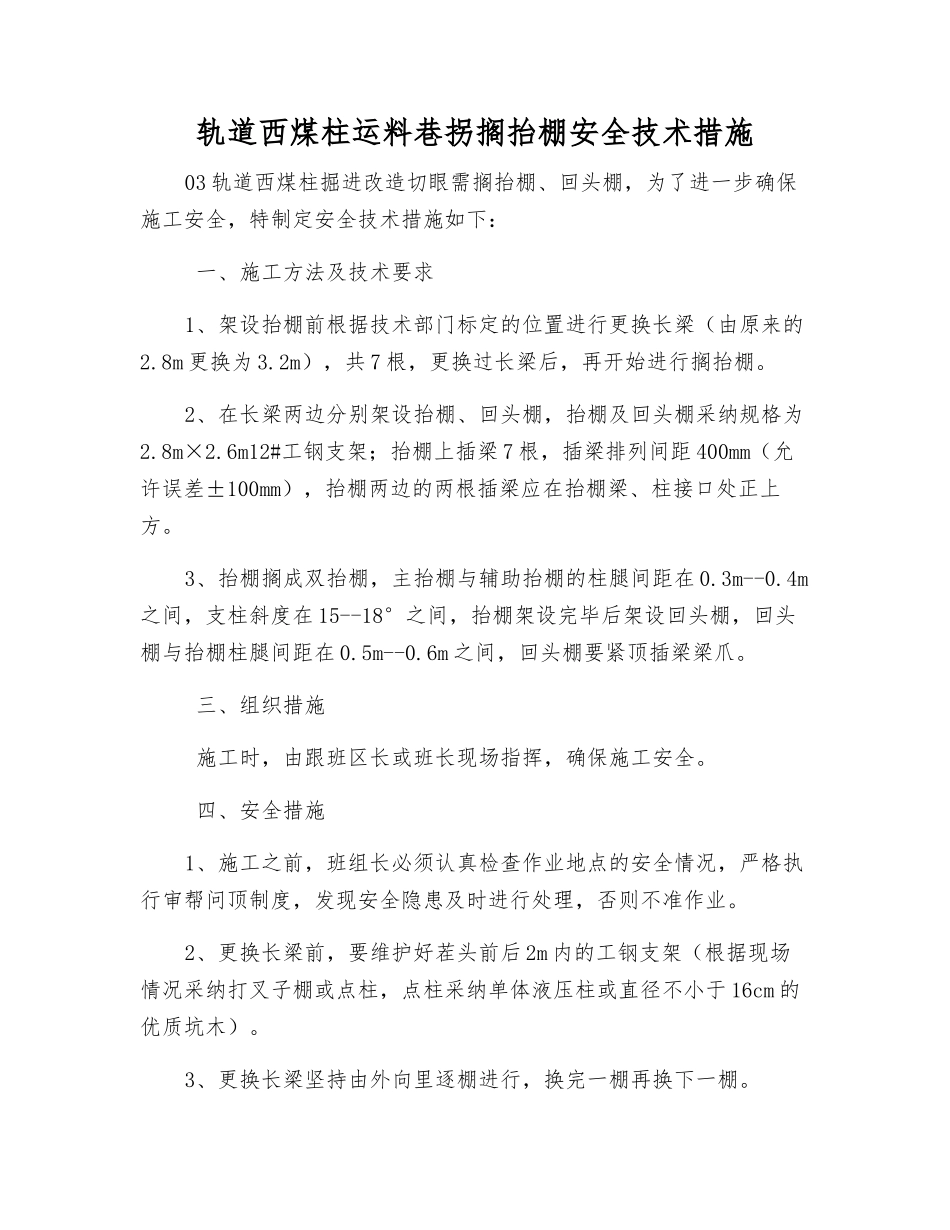

轨道西煤柱运料巷拐搁抬棚安全技术措施03 轨道西煤柱掘进改造切眼需搁抬棚、回头棚,为了进一步确保施工安全,特制定安全技术措施如下: 一、施工方法及技术要求1、架设抬棚前根据技术部门标定的位置进行更换长梁(由原来的2
8m 更换为 3
2m),共 7 根,更换过长梁后,再开始进行搁抬棚
2、在长梁两边分别架设抬棚、回头棚,抬棚及回头棚采纳规格为2
6m12#工钢支架;抬棚上插梁 7 根,插梁排列间距 400mm(允许误差±100mm),抬棚两边的两根插梁应在抬棚梁、柱接口处正上方
3、抬棚搁成双抬棚,主抬棚与辅助抬棚的柱腿间距在 0
4m之间,支柱斜度在 15--18°之间,抬棚架设完毕后架设回头棚,回头棚与抬棚柱腿间距在 0
6m 之间,回头棚要紧顶插梁梁爪
三、组织措施 施工时,由跟班区长或班长现场指挥,确保施工安全
四、安全措施1、施工之前,班组长必须认真检查作业地点的安全情况,严格执行审帮问顶制度,发现安全隐患及时进行处理,否则不准作业
2、更换长梁前,要维护好茬头前后 2m 内的工钢支架(根据现场情况采纳打叉子棚或点柱,点柱采纳单体液压柱或直径不小于 16cm 的优质坑木)
3、更换长梁坚持由外向里逐棚进行,换完一棚再换下一棚

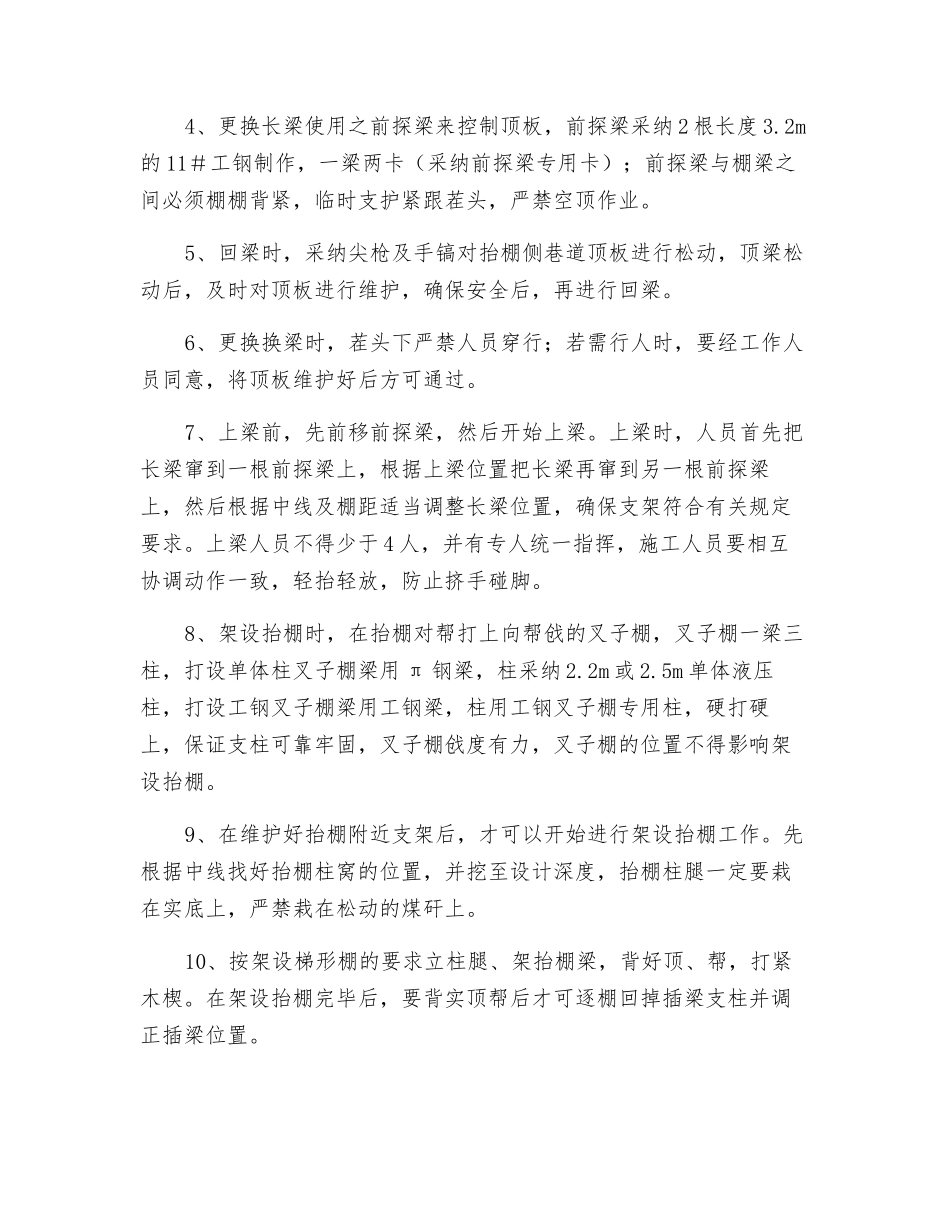

4、更换长梁使用之前探梁来控制顶板,前探梁采纳 2 根长度 3
2m的 11#工钢制作,一梁两卡(采纳前探梁专用卡);前探梁与棚梁之间必须棚棚背紧,临时支护紧跟茬头,严禁空顶作业
5、回梁时,采纳尖枪及手镐对抬棚侧巷道顶板进行松动,顶梁松动后,及时对顶板进行维护,确保安全后,再进行回梁
6、更换换梁时,茬头下严禁人员穿行;若需行人时,要经工作人员同意,将顶板维护好后方可通过
7、上梁前,先前移前探梁,然后开始上梁

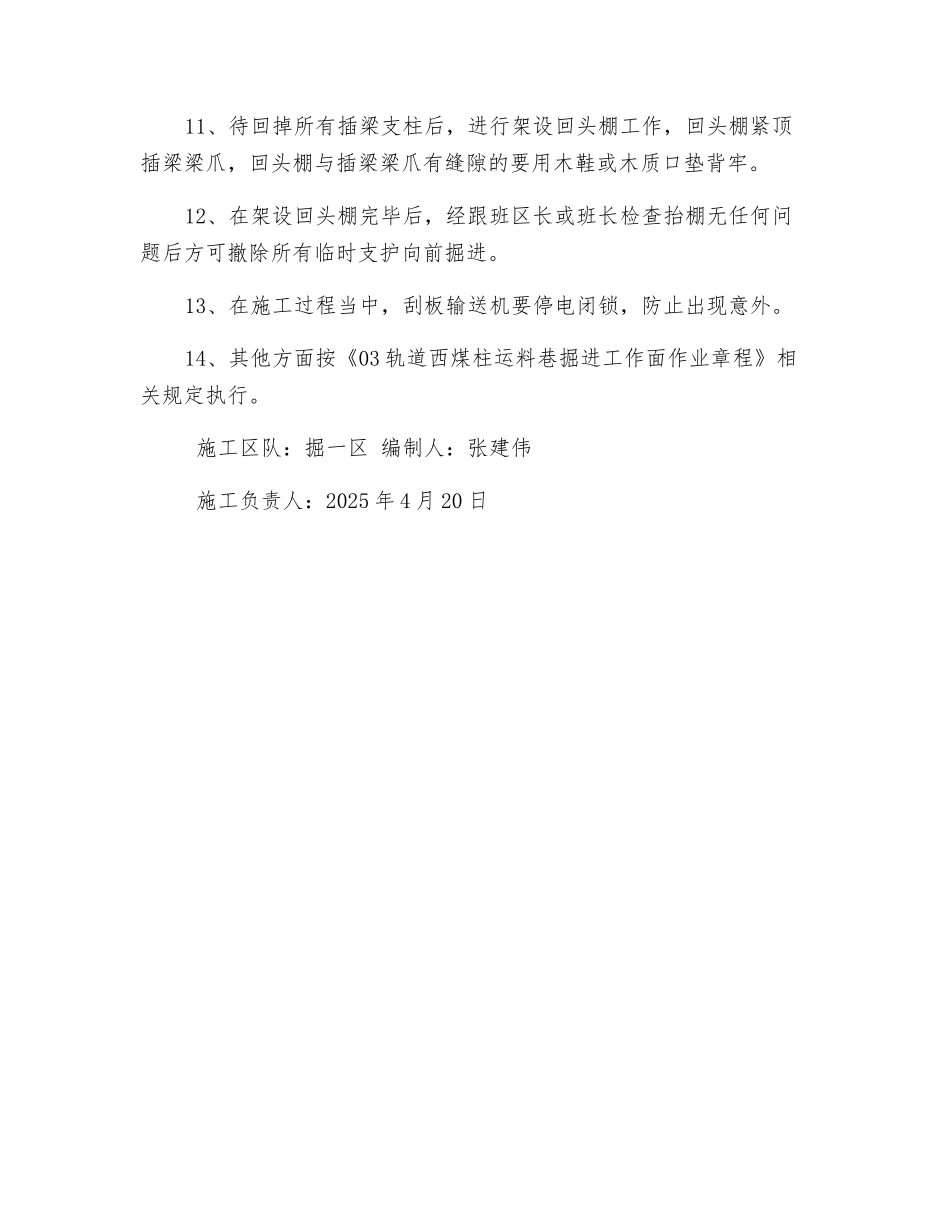

上梁时,人员首先把长梁窜到一根前探梁上,根据上梁位置把长梁再窜到另一根前探梁上,然后根据中线
