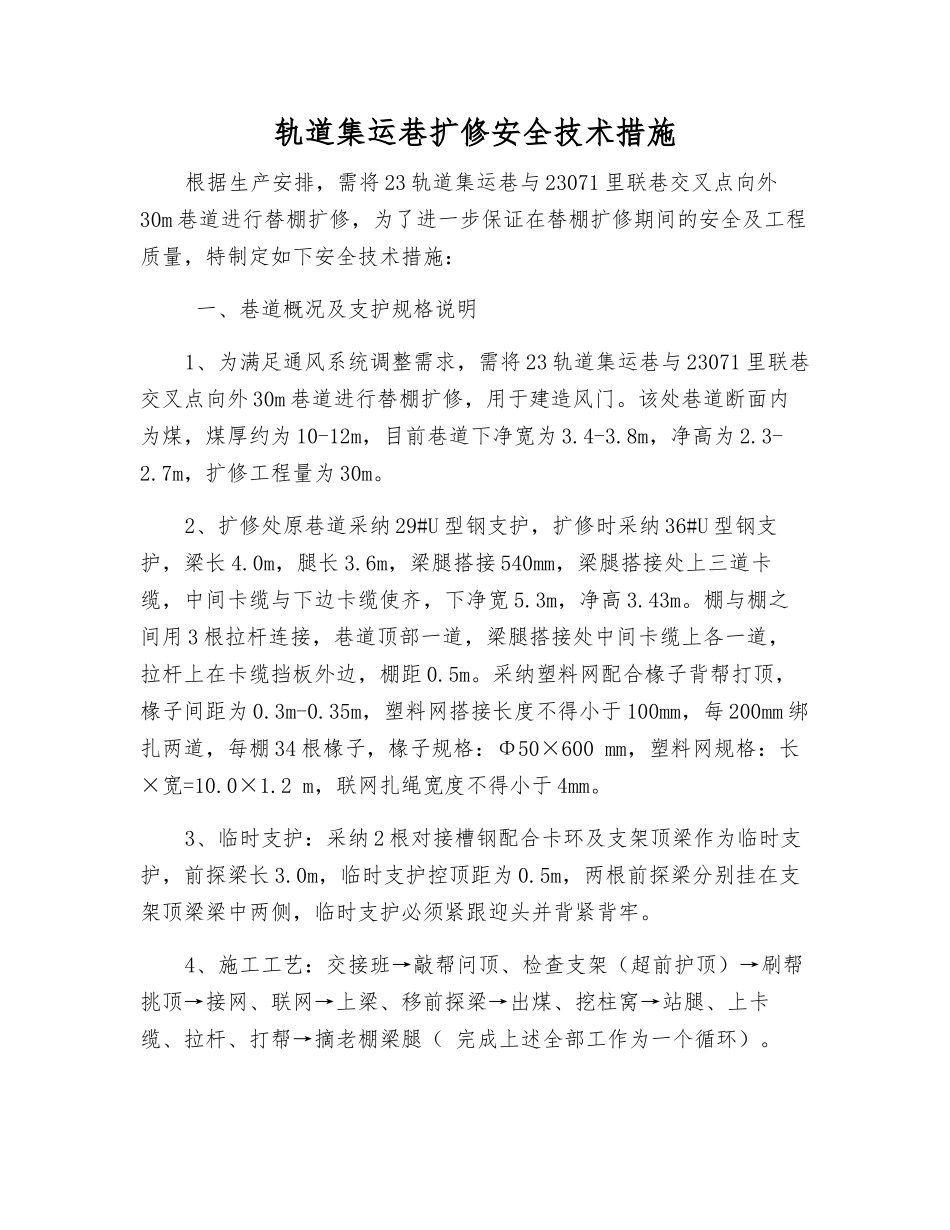

轨道集运巷扩修安全技术措施根据生产安排,需将 23 轨道集运巷与 23071 里联巷交叉点向外30m 巷道进行替棚扩修,为了进一步保证在替棚扩修期间的安全及工程质量,特制定如下安全技术措施: 一、巷道概况及支护规格说明1、为满足通风系统调整需求,需将 23 轨道集运巷与 23071 里联巷交叉点向外 30m 巷道进行替棚扩修,用于建造风门
该处巷道断面内为煤,煤厚约为 10-12m,目前巷道下净宽为 3
8m,净高为 2
7m,扩修工程量为 30m
2、扩修处原巷道采纳 29#U 型钢支护,扩修时采纳 36#U 型钢支护,梁长 4
0m,腿长 3
6m,梁腿搭接 540mm,梁腿搭接处上三道卡缆,中间卡缆与下边卡缆使齐,下净宽 5
3m,净高 3
棚与棚之间用 3 根拉杆连接,巷道顶部一道,梁腿搭接处中间卡缆上各一道,拉杆上在卡缆挡板外边,棚距 0
采纳塑料网配合椽子背帮打顶,椽子间距为 0
35m,塑料网搭接长度不得小于 100mm,每 200mm 绑扎两道,每棚 34 根椽子,椽子规格:Φ50×600 mm,塑料网规格:长×宽=10
2 m,联网扎绳宽度不得小于 4mm
3、临时支护:采纳 2 根对接槽钢配合卡环及支架顶梁作为临时支护,前探梁长 3
0m,临时支护控顶距为 0
5m,两根前探梁分别挂在支架顶梁梁中两侧,临时支护必须紧跟迎头并背紧背牢
4、施工工艺:交接班→敲帮问顶、检查支架(超前护顶)→刷帮挑顶→接网、联网→上梁、移前探梁→出煤、挖柱窝→站腿、上卡缆、拉杆、打帮→摘老棚梁腿( 完成上述全部工作为一个循环)

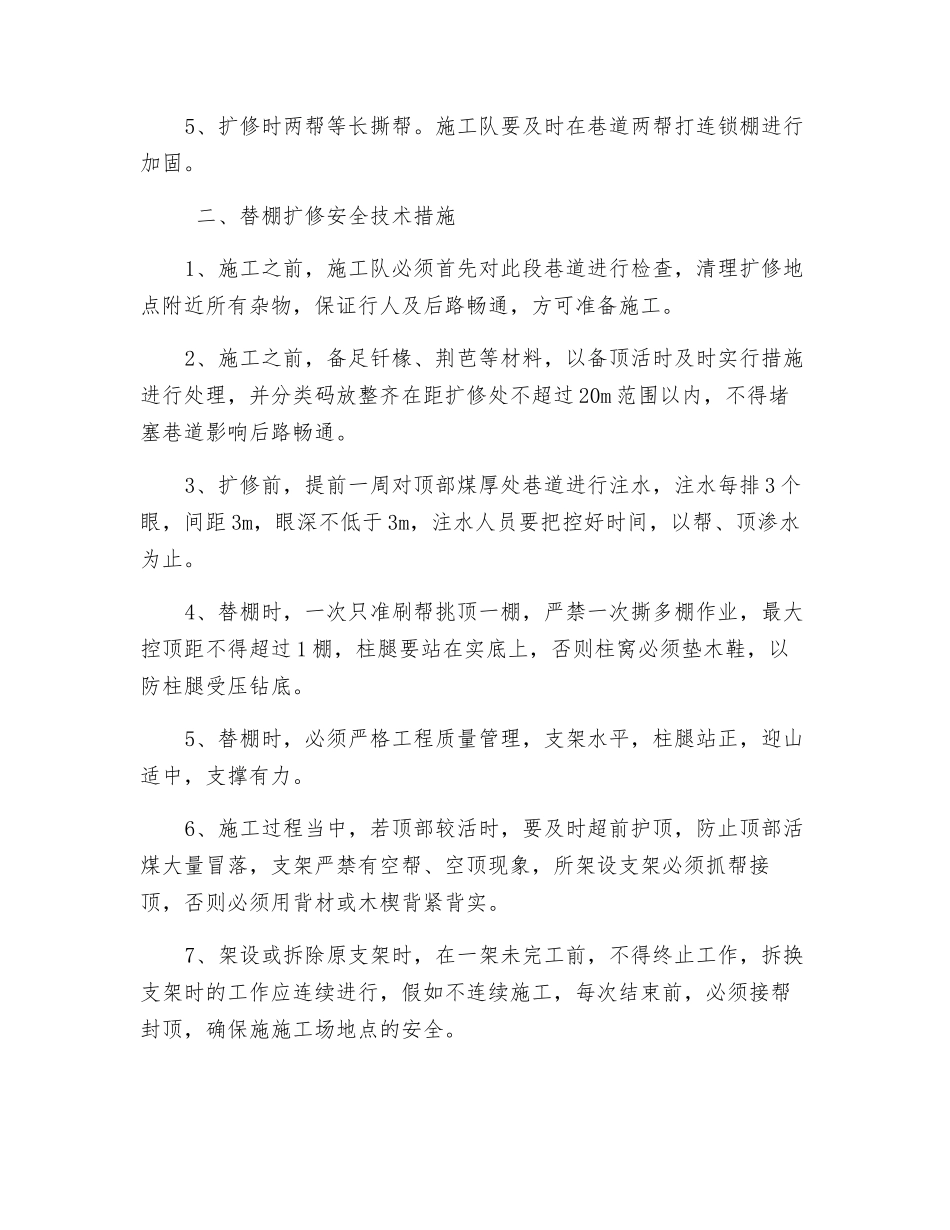

5、扩修时两帮等长撕帮
施工队要及时在巷道两帮打连锁棚进行加固
二、替棚扩修安全技术措施1、施工之前,施工队必须首先对此段巷道进行检查,清理扩修地点附近所有杂物,保证行人及后路畅通,方可准备施工
