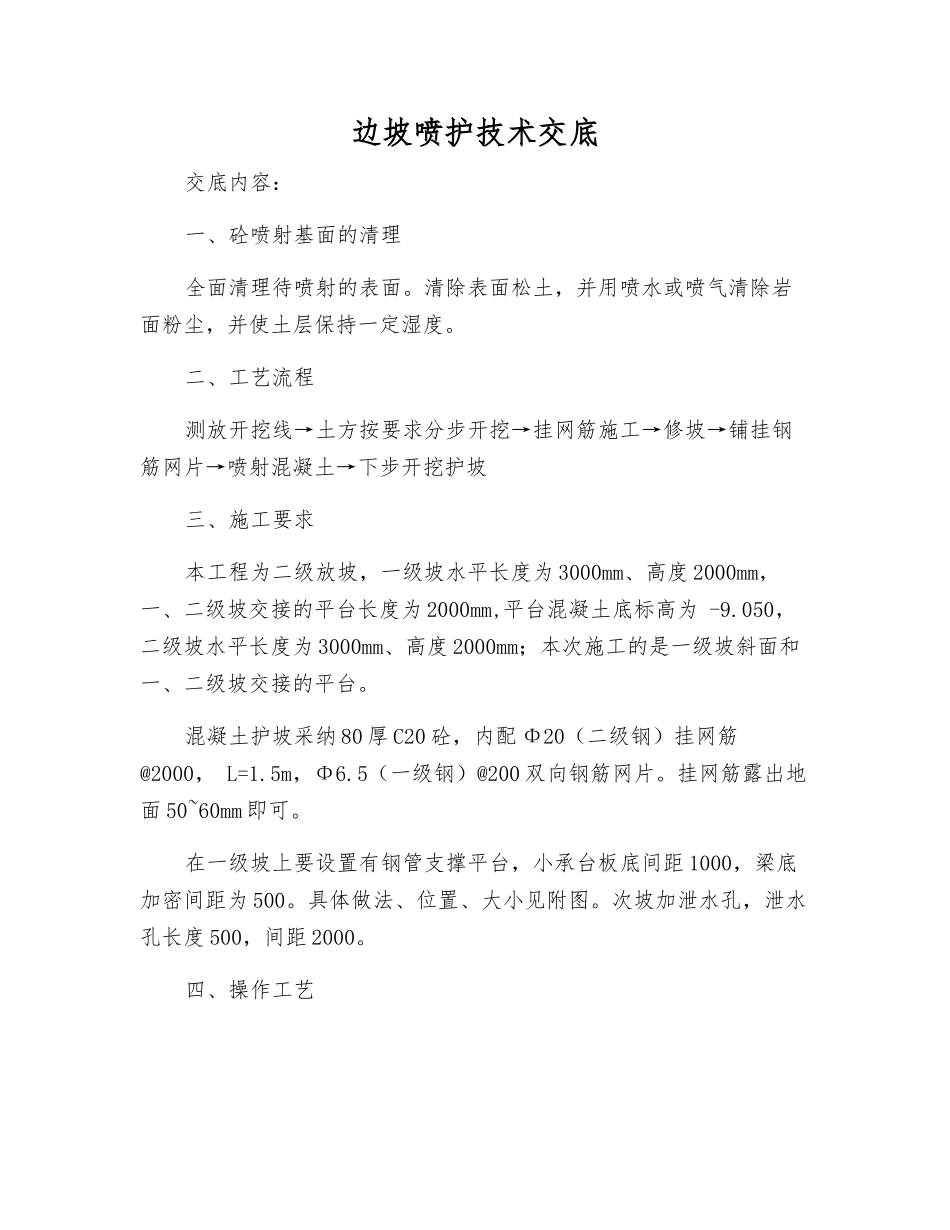

边坡喷护技术交底交底内容:一、砼喷射基面的清理全面清理待喷射的表面
清除表面松土,并用喷水或喷气清除岩面粉尘,并使土层保持一定湿度
二、工艺流程测放开挖线→土方按要求分步开挖→挂网筋施工→修坡→铺挂钢筋网片→喷射混凝土→下步开挖护坡三、施工要求本工程为二级放坡,一级坡水平长度为 3000mm、高度 2000mm,一、二级坡交接的平台长度为 2000mm,平台混凝土底标高为 -9
050,二级坡水平长度为 3000mm、高度 2000mm;本次施工的是一级坡斜面和一、二级坡交接的平台
混凝土护坡采纳 80 厚 C20 砼,内配 Φ20(二级钢)挂网筋@2000, L=1
5(一级钢)@200 双向钢筋网片
挂网筋露出地面 50~60mm 即可
在一级坡上要设置有钢管支撑平台,小承台板底间距 1000,梁底加密间距为 500
具体做法、位置、大小见附图
次坡加泄水孔,泄水孔长度 500,间距 2000

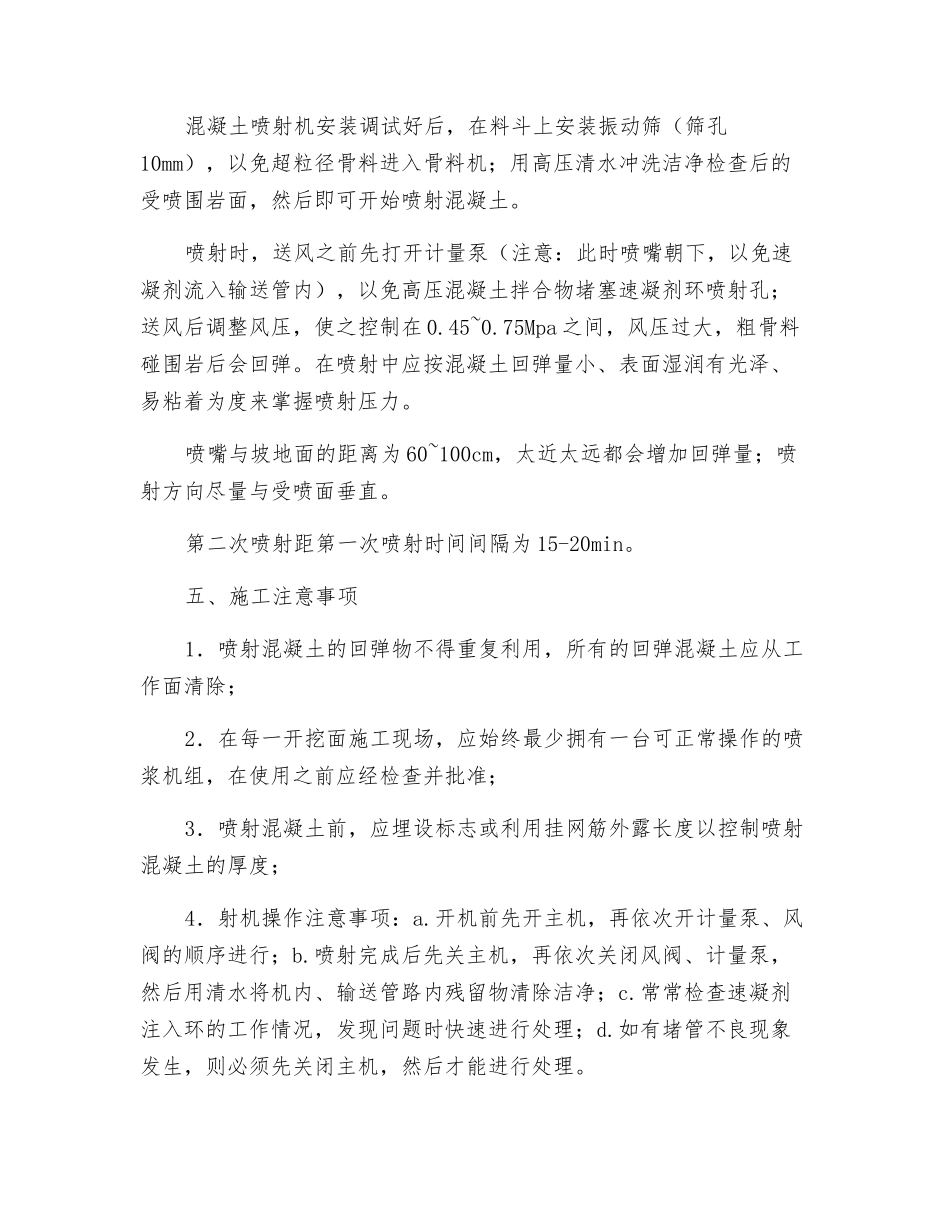

四、操作工艺混凝土喷射机安装调试好后,在料斗上安装振动筛(筛孔10mm),以免超粒径骨料进入骨料机;用高压清水冲洗洁净检查后的受喷围岩面,然后即可开始喷射混凝土
喷射时,送风之前先打开计量泵(注意:此时喷嘴朝下,以免速凝剂流入输送管内),以免高压混凝土拌合物堵塞速凝剂环喷射孔;送风后调整风压,使之控制在 0
75Mpa 之间,风压过大,粗骨料碰围岩后会回弹
在喷射中应按混凝土回弹量小、表面湿润有光泽、易粘着为度来掌握喷射压力
喷嘴与坡地面的距离为 60~100cm,太近太远都会增加回弹量;喷射方向尽量与受喷面垂直
第二次喷射距第一次喷射时间间隔为 15-20min
五、施工注意事项1.喷射混凝土的回弹物不得重复利用,所有的回弹混凝土应从工作面清除;2.在每一开挖面施工现场,应始终最少拥有一台可正常操作的喷浆机组,在使用之前应经检查并批准;3.喷射混凝土前,应
