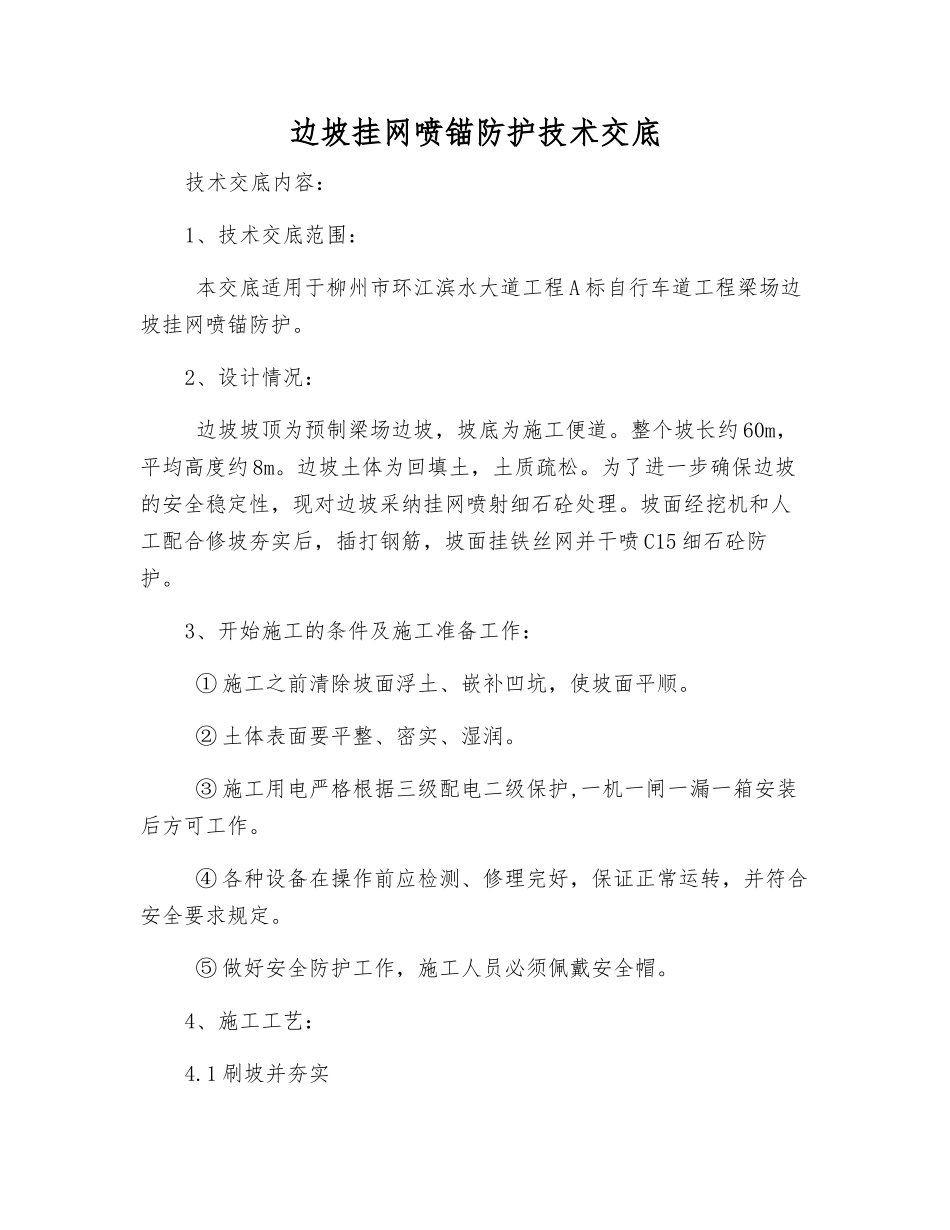

边坡挂网喷锚防护技术交底技术交底内容:1、技术交底范围: 本交底适用于柳州市环江滨水大道工程 A 标自行车道工程梁场边坡挂网喷锚防护
2、设计情况: 边坡坡顶为预制梁场边坡,坡底为施工便道
整个坡长约 60m,平均高度约 8m
边坡土体为回填土,土质疏松
为了进一步确保边坡的安全稳定性,现对边坡采纳挂网喷射细石砼处理
坡面经挖机和人工配合修坡夯实后,插打钢筋,坡面挂铁丝网并干喷 C15 细石砼防护
3、开始施工的条件及施工准备工作: ① 施工之前清除坡面浮土、嵌补凹坑,使坡面平顺
② 土体表面要平整、密实、湿润
③ 施工用电严格根据三级配电二级保护,一机一闸一漏一箱安装后方可工作
④ 各种设备在操作前应检测、修理完好,保证正常运转,并符合安全要求规定
⑤ 做好安全防护工作,施工人员必须佩戴安全帽
4、施工工艺:4

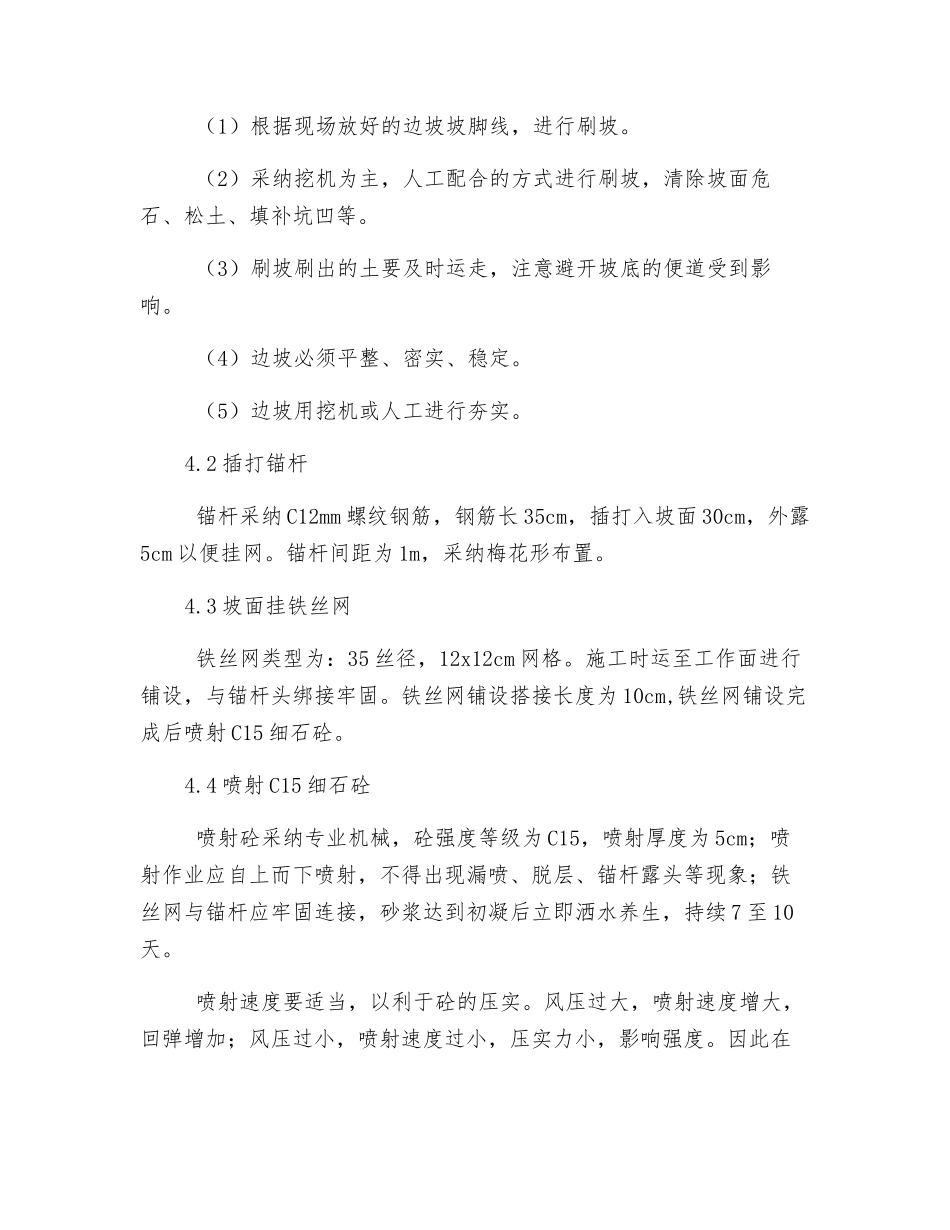

1 刷坡并夯实 (1)根据现场放好的边坡坡脚线,进行刷坡
(2)采纳挖机为主,人工配合的方式进行刷坡,清除坡面危石、松土、填补坑凹等
(3)刷坡刷出的土要及时运走,注意避开坡底的便道受到影响
(4)边坡必须平整、密实、稳定
(5)边坡用挖机或人工进行夯实
2 插打锚杆 锚杆采纳 C12mm 螺纹钢筋,钢筋长 35cm,插打入坡面 30cm,外露5cm 以便挂网
锚杆间距为 1m,采纳梅花形布置
3 坡面挂铁丝网 铁丝网类型为:35 丝径,12x12cm 网格
施工时运至工作面进行铺设,与锚杆头绑接牢固
铁丝网铺设搭接长度为 10cm,铁丝网铺设完成后喷射 C15 细石砼
4 喷射 C15 细石砼 喷射砼采纳专业机械,砼强度等级为 C15,喷射厚度为 5cm;喷射作业应自上而下喷射,不得出现漏喷、脱层、锚杆露头等现象;铁丝网与锚杆应牢固连接,砂浆达到初凝后立即洒水养生,持续 7 至 10天
喷射速度要适当,以利于砼的压实

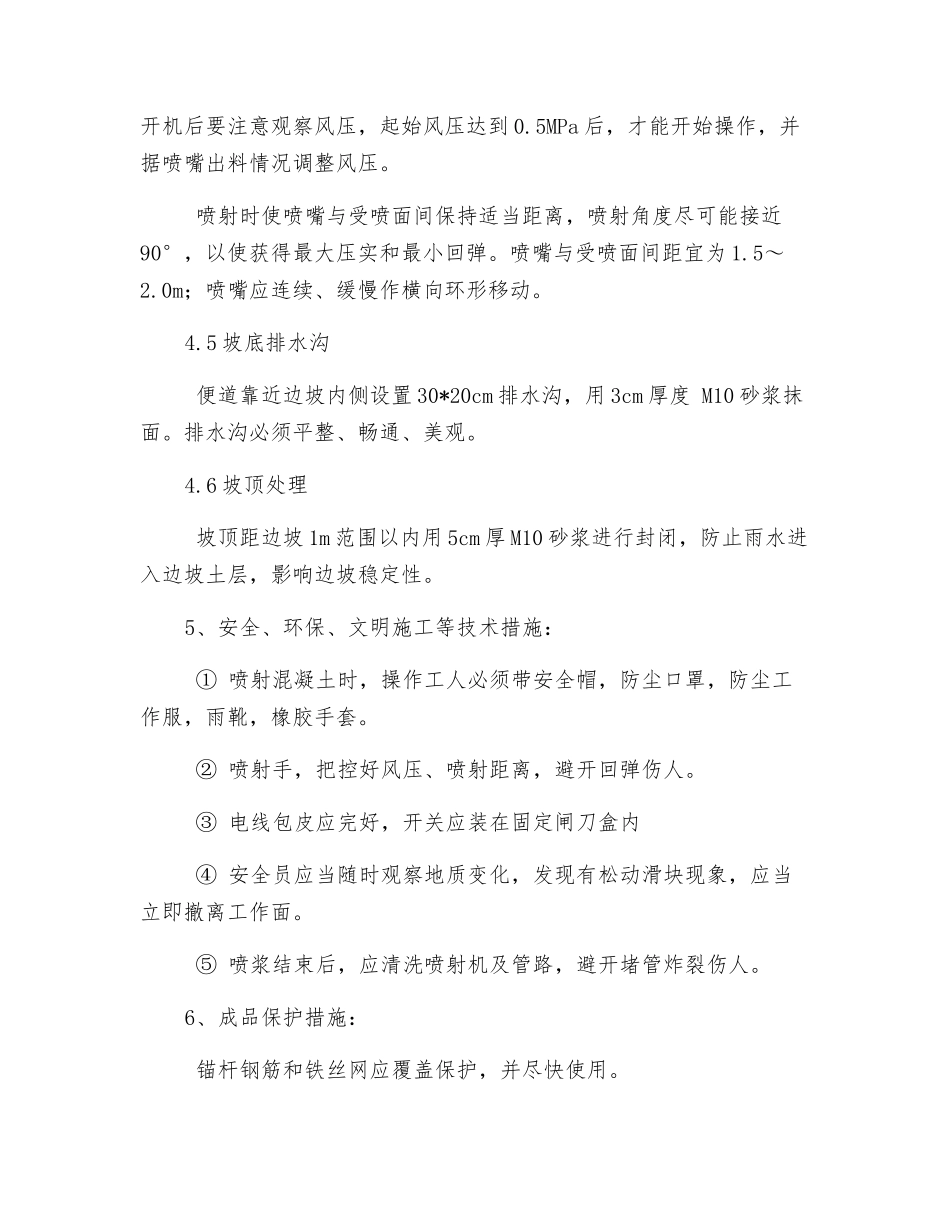

风压过大,喷射
