钻孔灌注桩施工质量的控制技术深圳水库渡槽位于深圳水库大望桥上游,是水库东西侧两条输水隧洞互相联通的纽带
渡槽全长 530m,设计净断面 4
2m,设计过水能力为 24m3/s,上部结构采纳 6 跨 48m 和 5 跨 45m 预应力混凝土简支梁构成,下部结构共有 12 个槽墩(台),采纳钻孔灌注桩基础,其中水下桩基为 36 根,陆地桩基为 16 根,桩截面分别为直径 1
根据地质钻探成果,除 1、2、5、11 号墩处钻孔未揭露断裂之外,其余各墩均有不同程度的断裂构造
桩基通过的地质构造从上往下大致为覆盖层、全风化层、强风化层、弱风化层,其中覆盖层厚度为 1
15m 不等
为了确保渡槽主体结构的质量安全,桩基础处理采纳钻孔灌注桩技术
1、准备阶段(1)施工人员对施施工场地点地质情况、桩位、桩径、桩长、标高等了解清楚
(2)桩位放样
测量人员将 4 根直径 400mm 的钢管打入强风化层作为定位桩
(3)将吊装工字钢焊接的钢围堰导向桩与定位桩分层联结固定,确保导向框位置准确
(4)插打钢护筒
钢护筒壁厚 12mm,根据各墩不同地质情况决定护筒长度,护筒下沉深度穿过覆盖层
(5)插打钢板桩围堰
采纳拉森――Ⅲ型钢板桩沿导向框排列
用 Dz-60Y 型振动锤振动下沉,直至穿过覆盖层为止

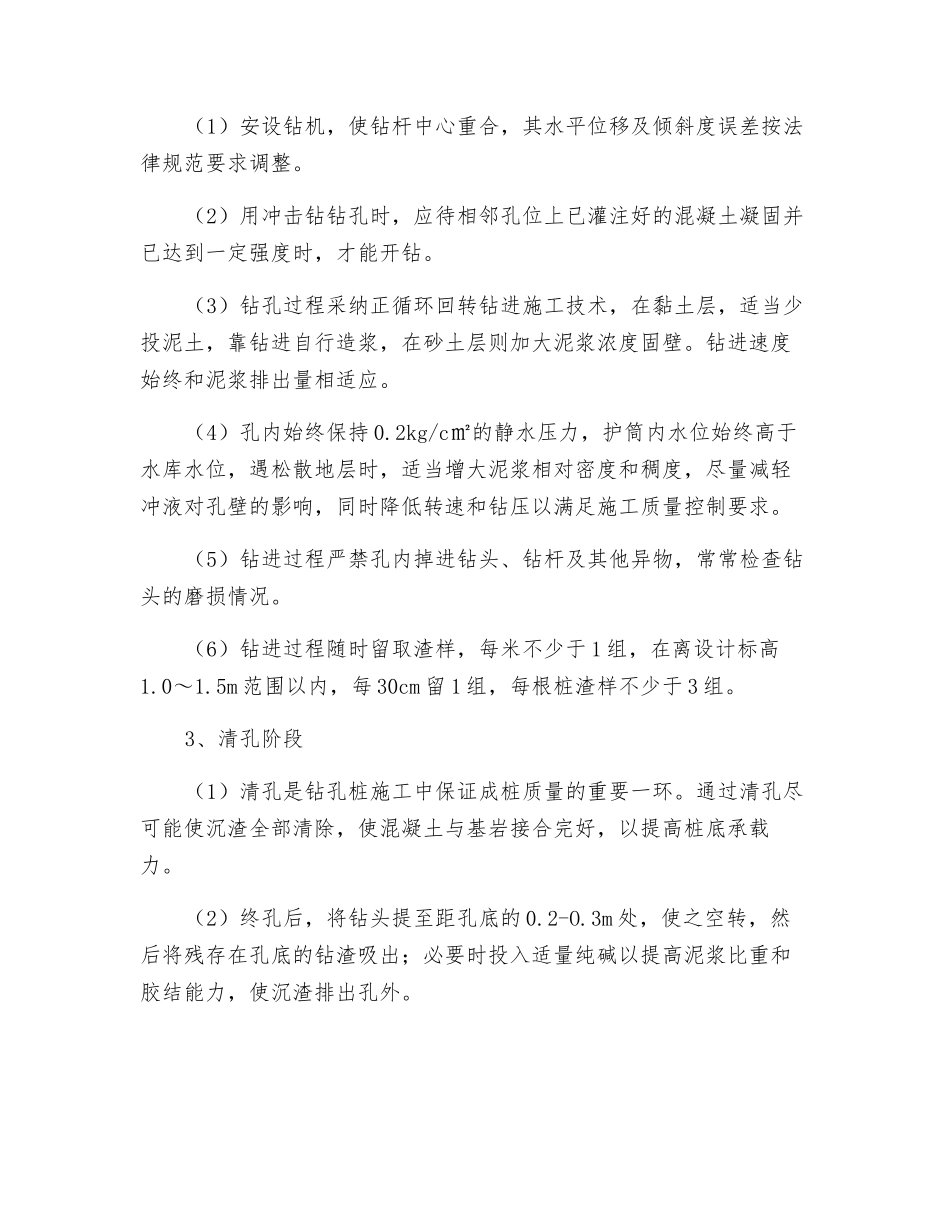

2、钻孔阶段(1)安设钻机,使钻杆中心重合,其水平位移及倾斜度误差按法律规范要求调整
(2)用冲击钻钻孔时,应待相邻孔位上已灌注好的混凝土凝固并已达到一定强度时,才能开钻

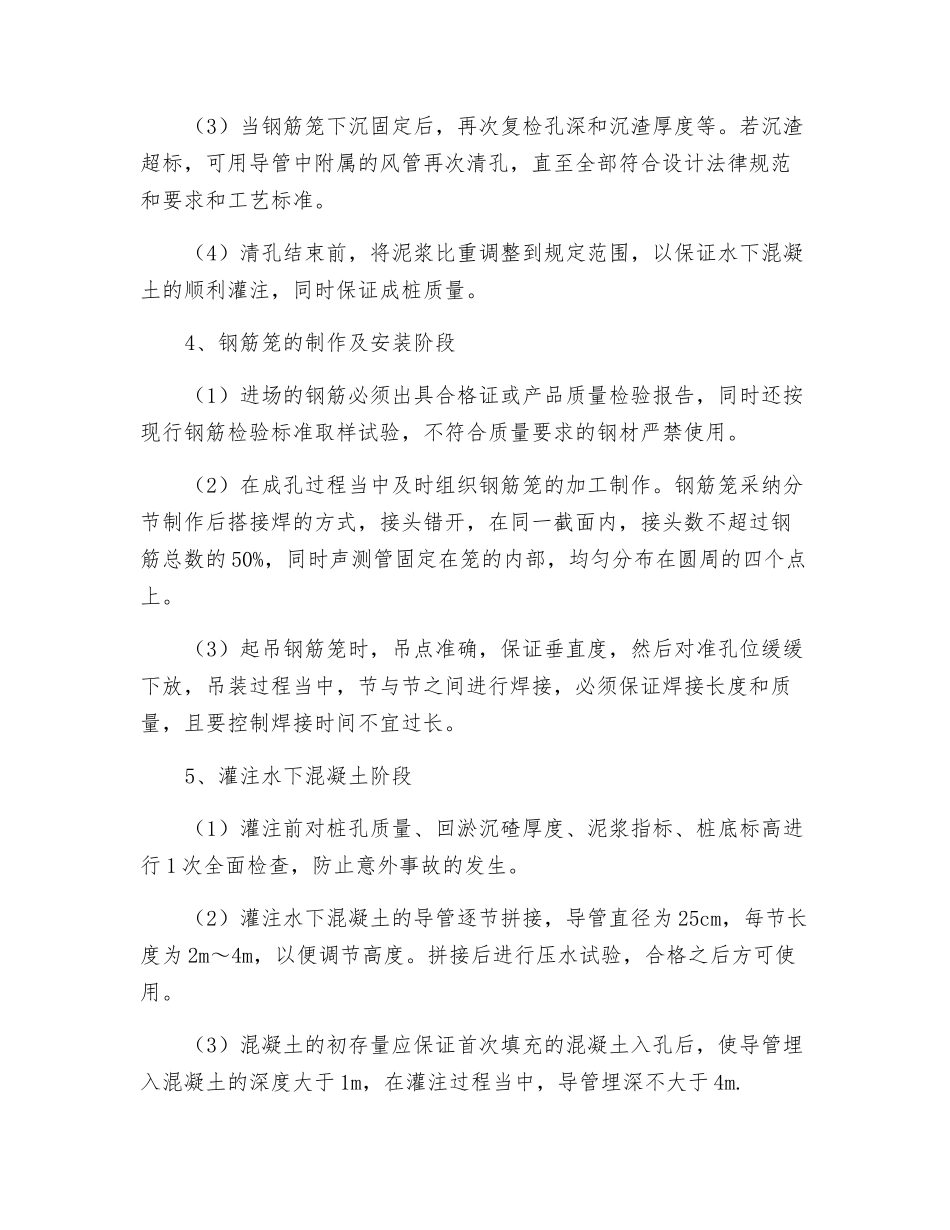

(3)钻孔过程采纳正循环回转钻进施工技术,在黏土层,适当少投泥土,靠钻进自行造浆,在砂土层则加大泥浆浓度固壁
钻进速度始终和泥浆排出量相适应
(4)孔内始终保持 0
2kg/c㎡的静水压力,护筒内水位始终高于水库水位,遇松散地层时,适当增大泥浆相对密度和稠度,尽量减轻冲液对孔壁的影响,同时
